> 長岡天神ハイツ11棟/長岡京市
長岡天神ハイツ11棟/長岡京市
2025.10.18更新
7月11日
築50年越えの団地のフルリノベーションが、7月14日から始まります!
施主様と打ち合わせをしながら間取りを決めていきます。どんな風に生まれ変わるのかとっても楽しみですね(^^♪

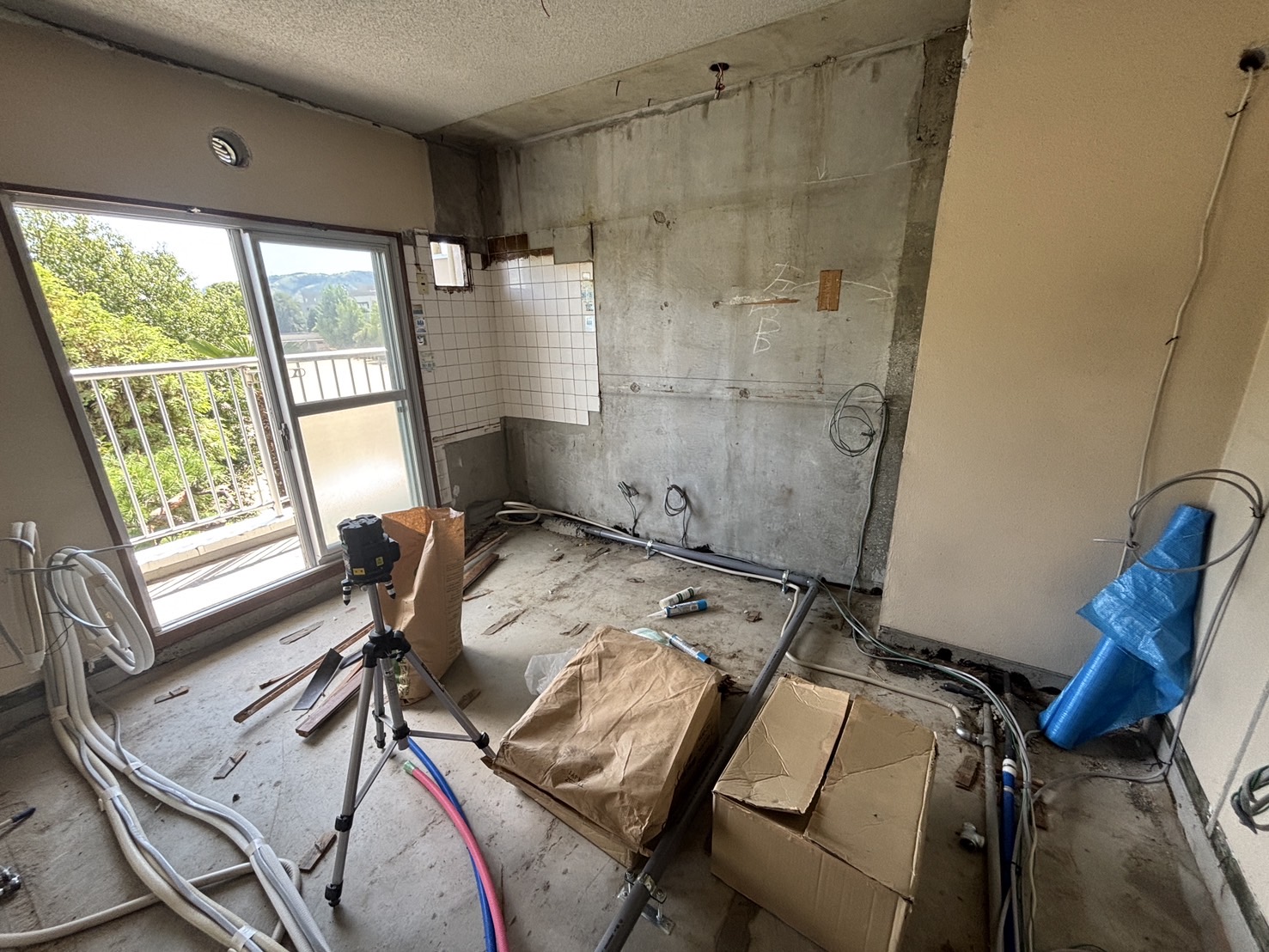

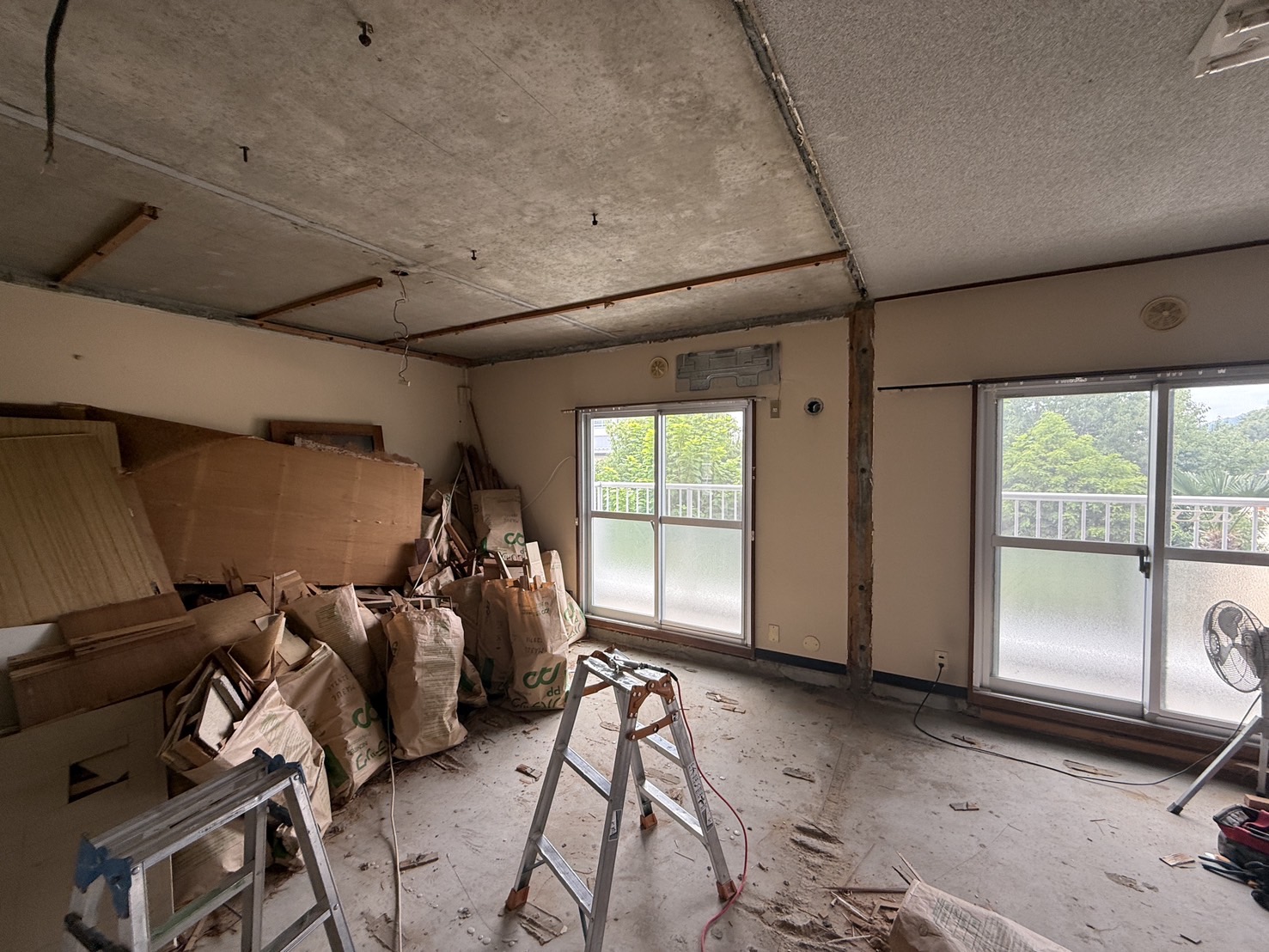

工事前のお写真をご紹介いたします。
玄関
玄関・洗面所
洗面所
トイレ
浴室
浴室
ダイニングキッチン
キッチン
リビング
リビング
リビング
廊下
洋室
洋室
和室
和室
和室

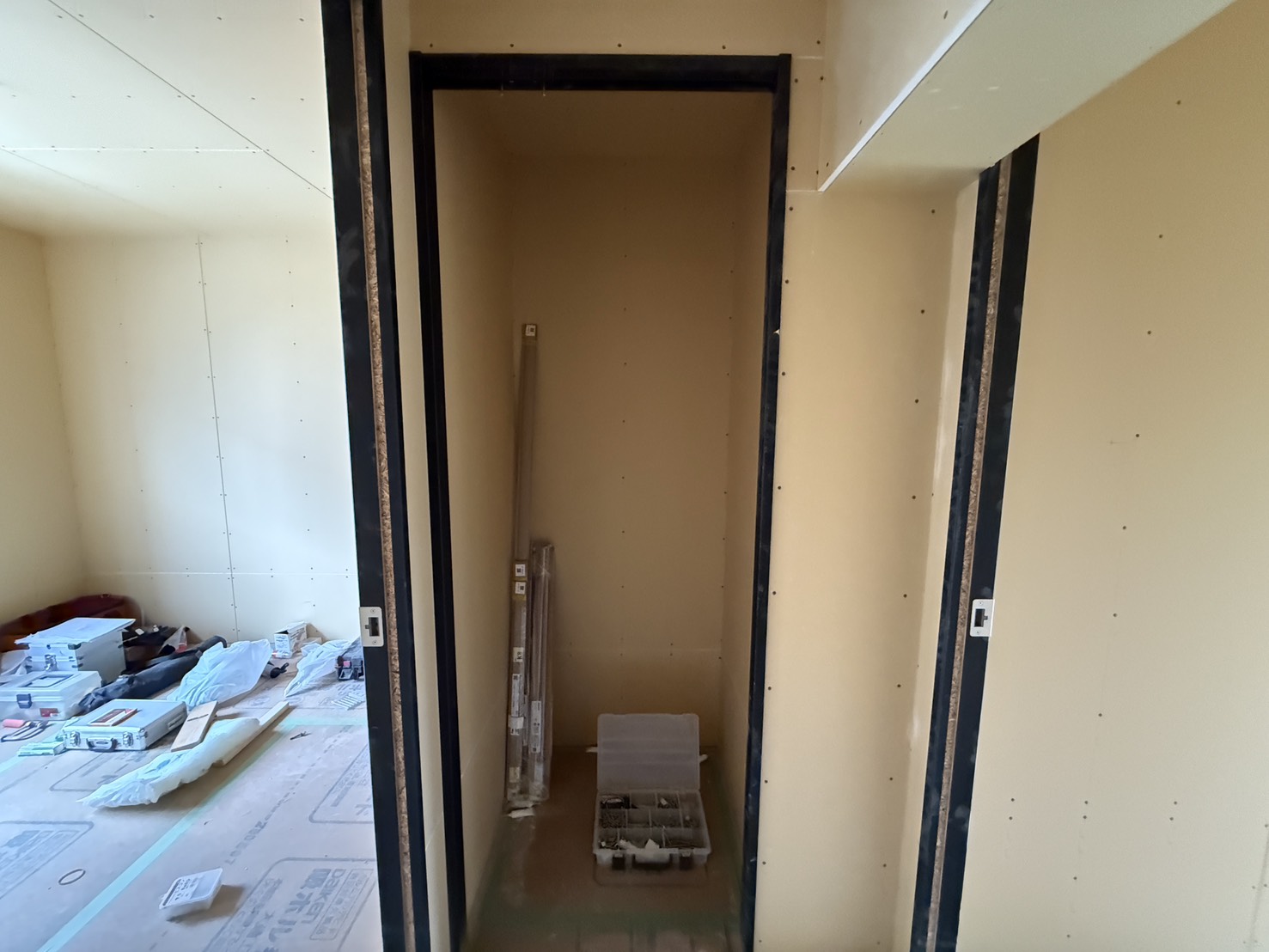

和室収納
7月19日

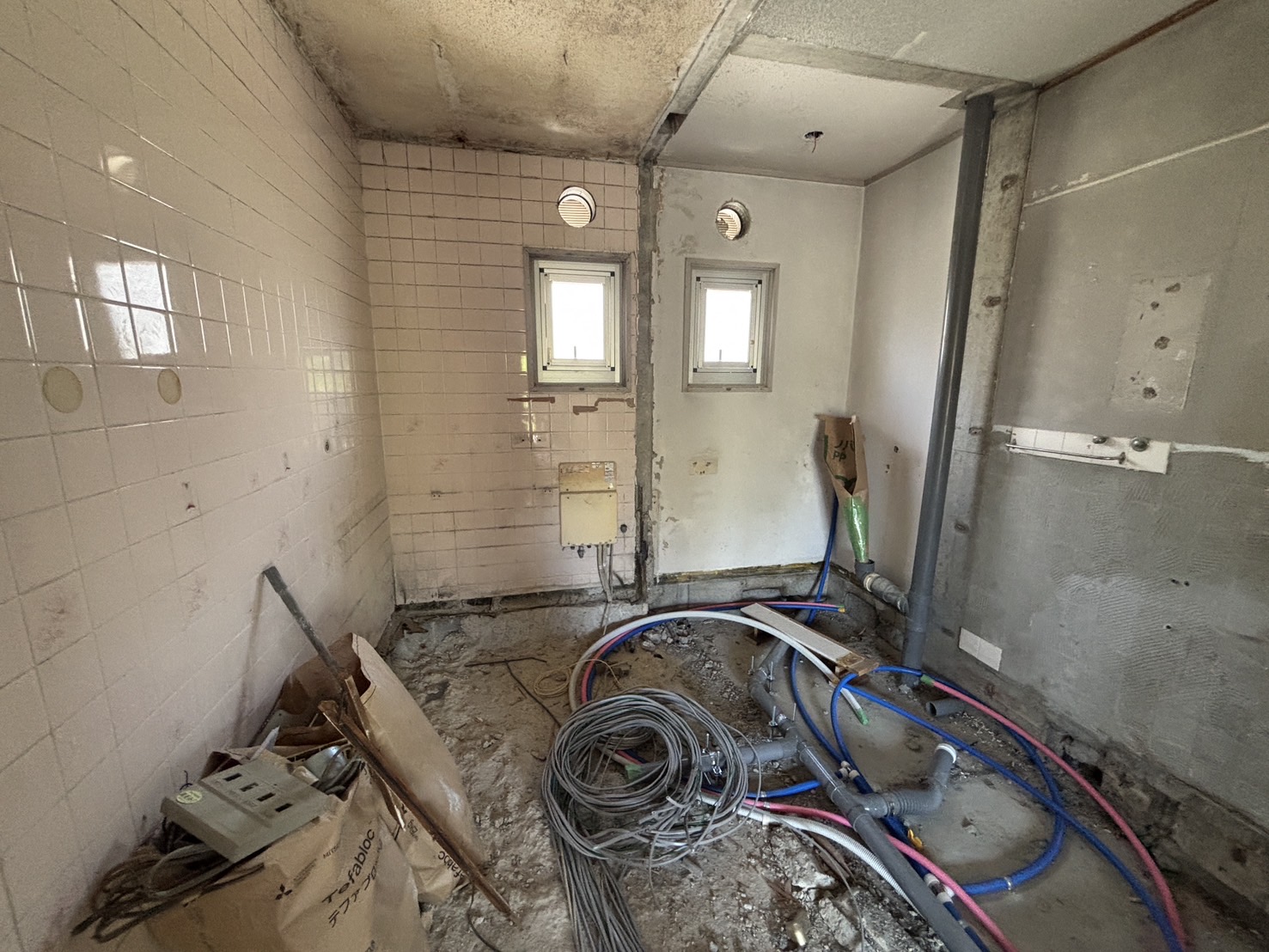

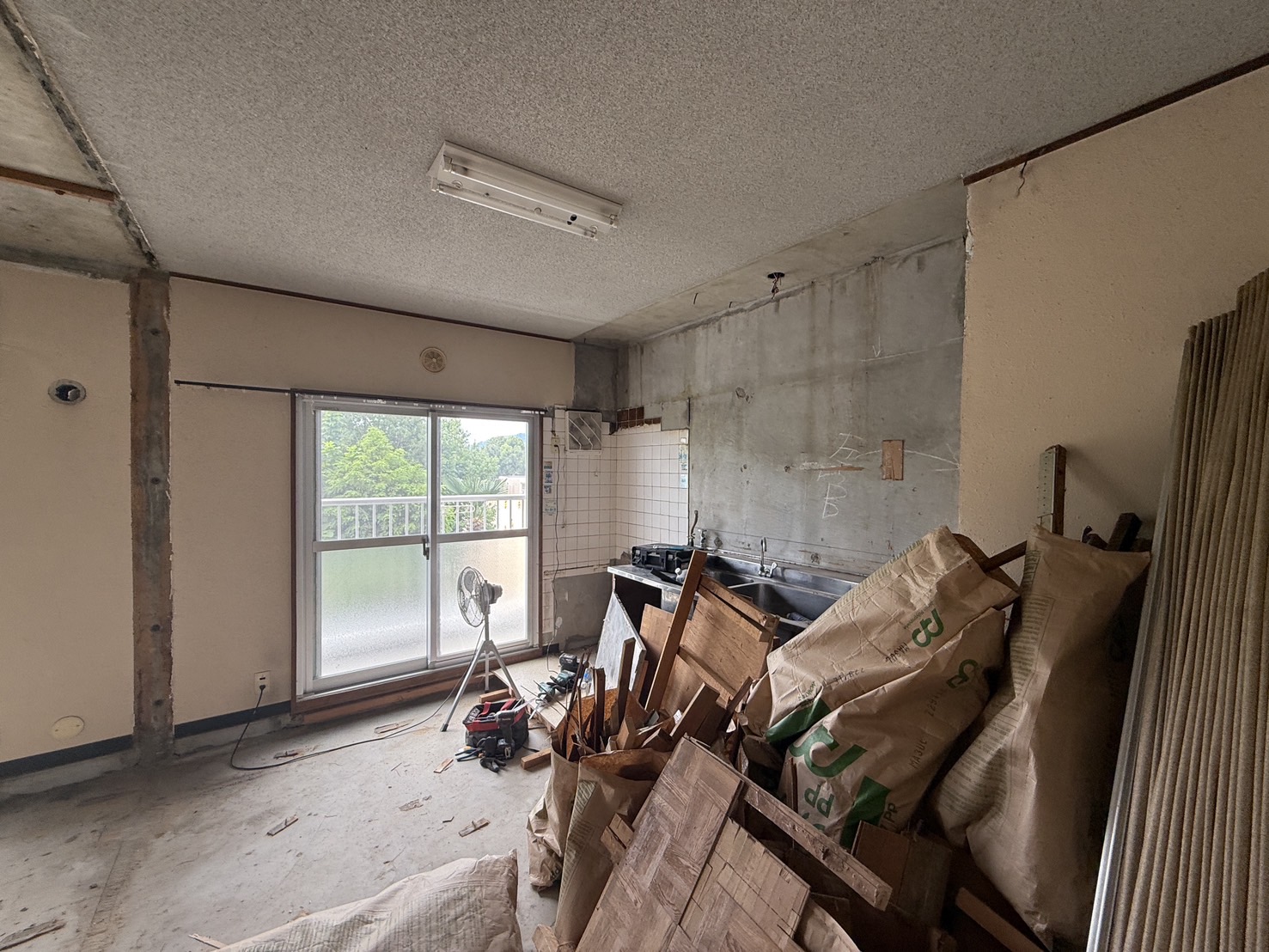

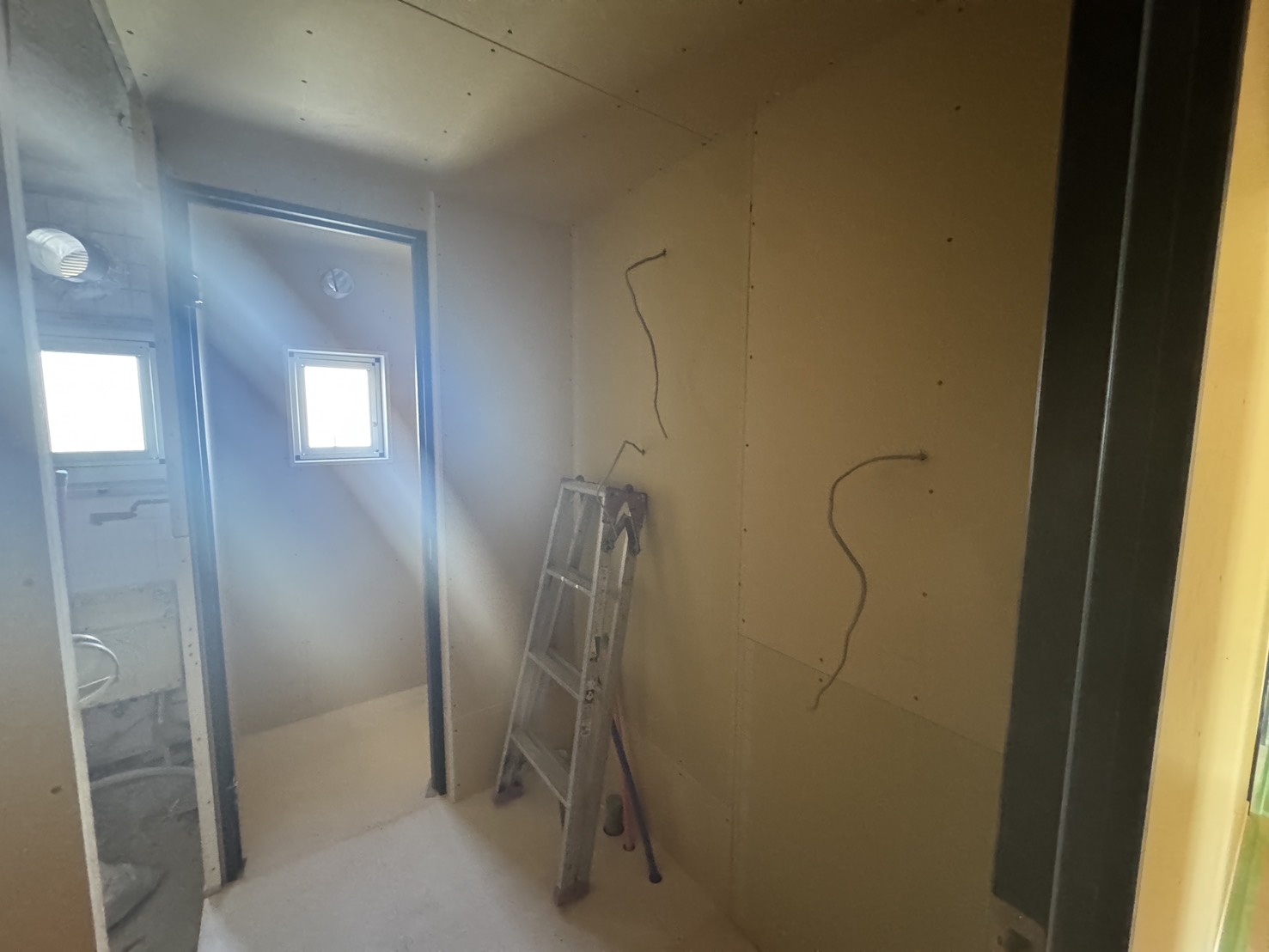

お風呂の解体工事に着手。
以前のお風呂より少し広げて、ゆったりとしたサイズに変更予定です。
解体工事
解体工事
解体工事
8月3日

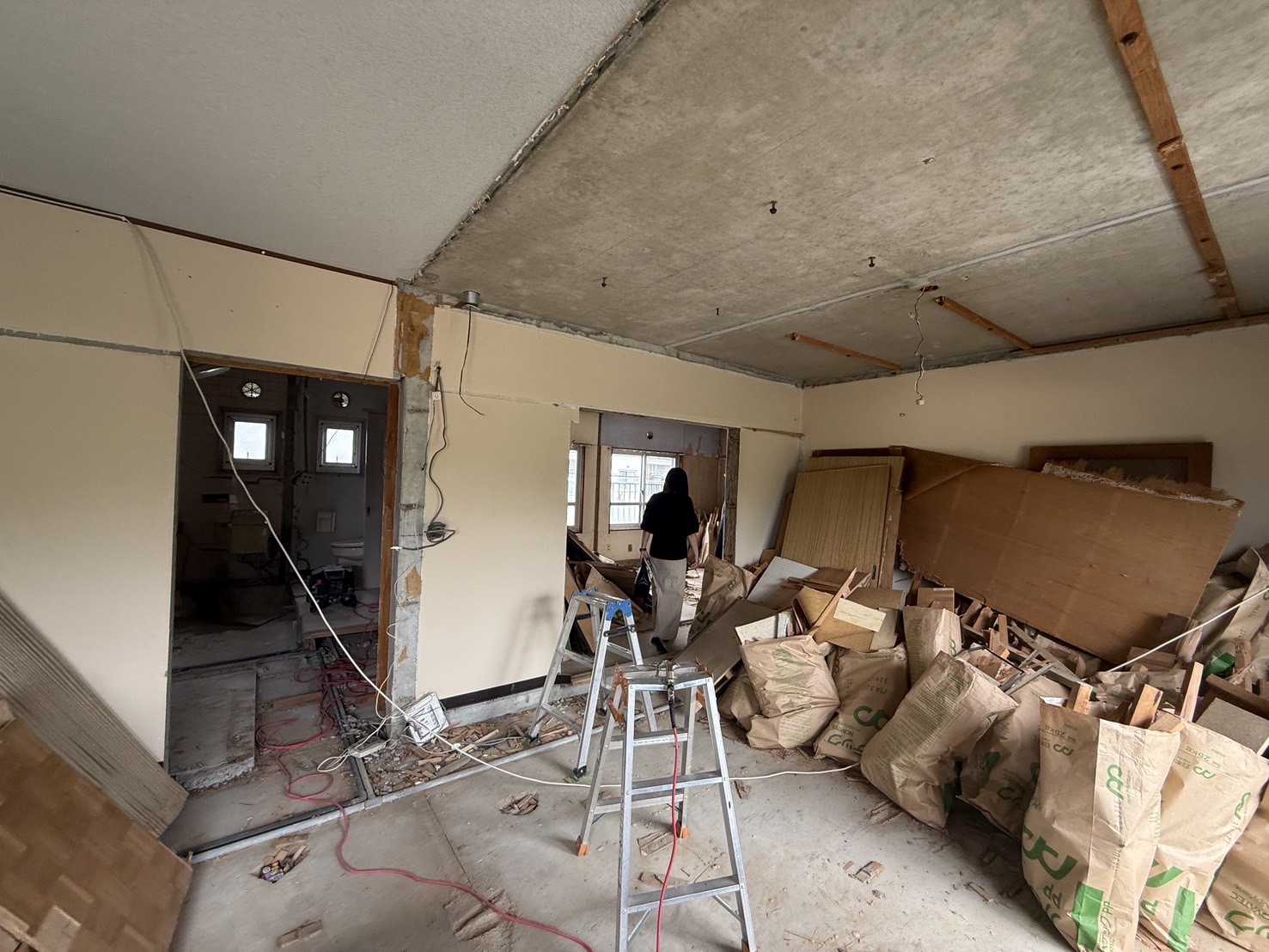

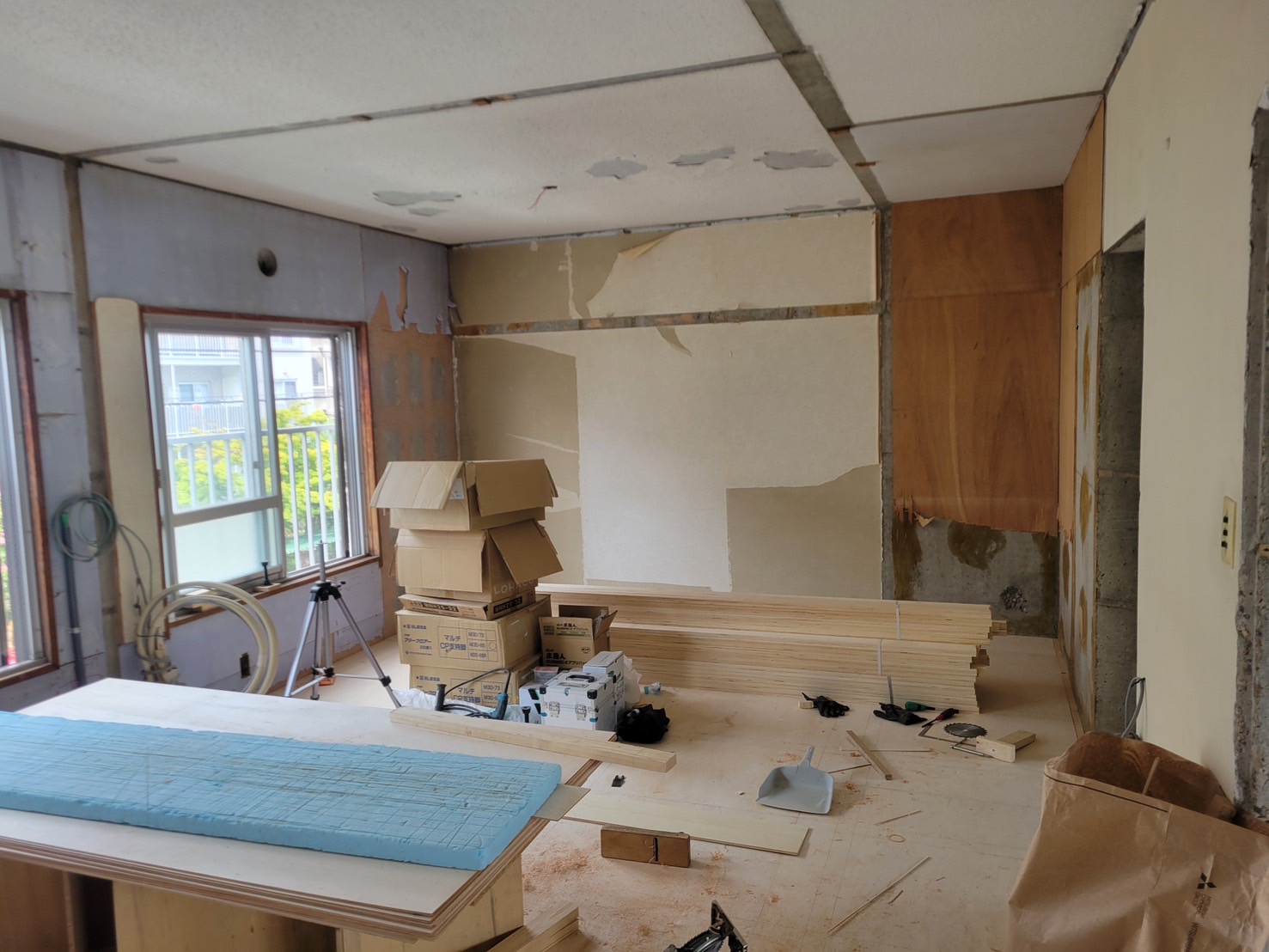

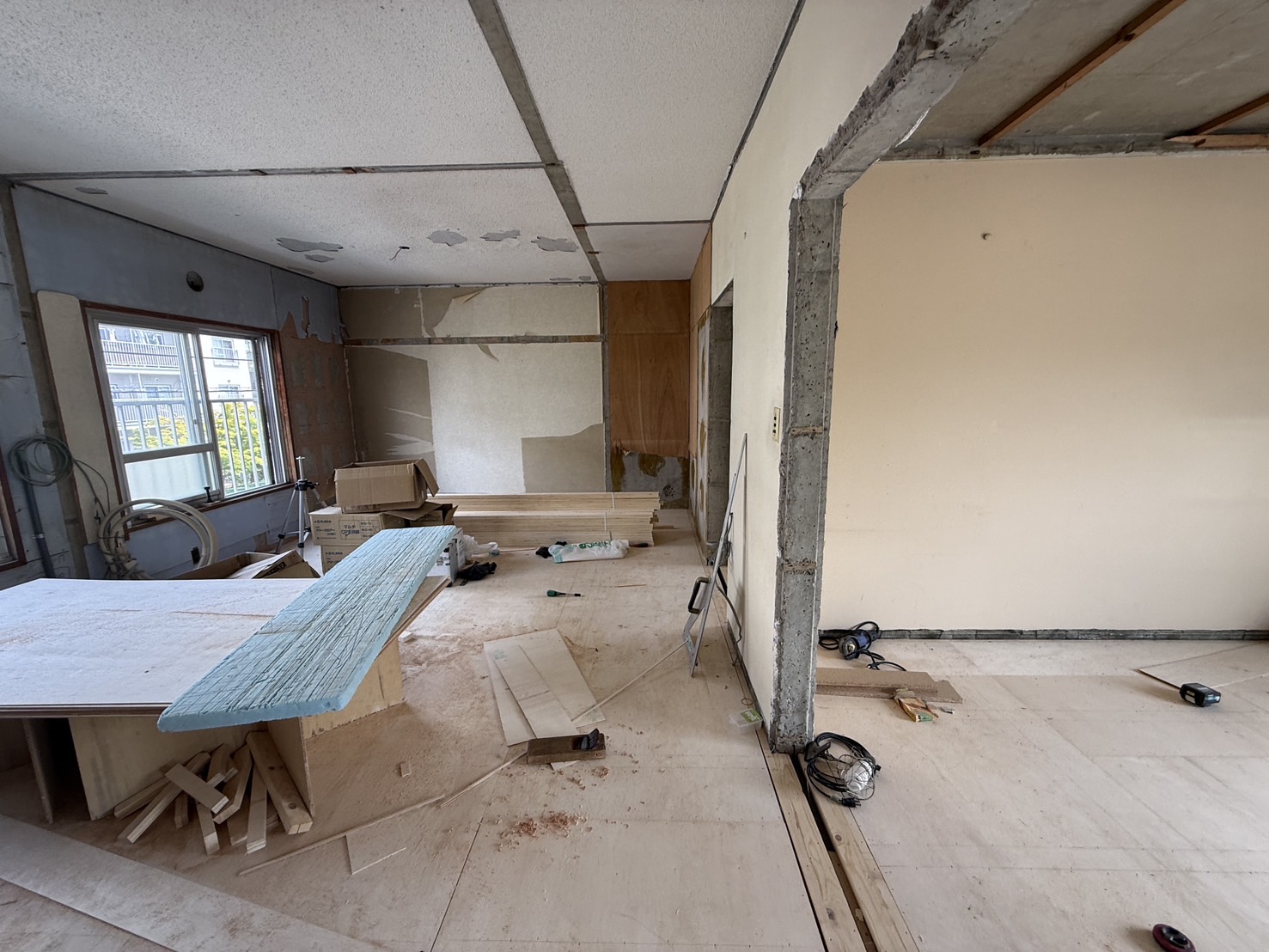

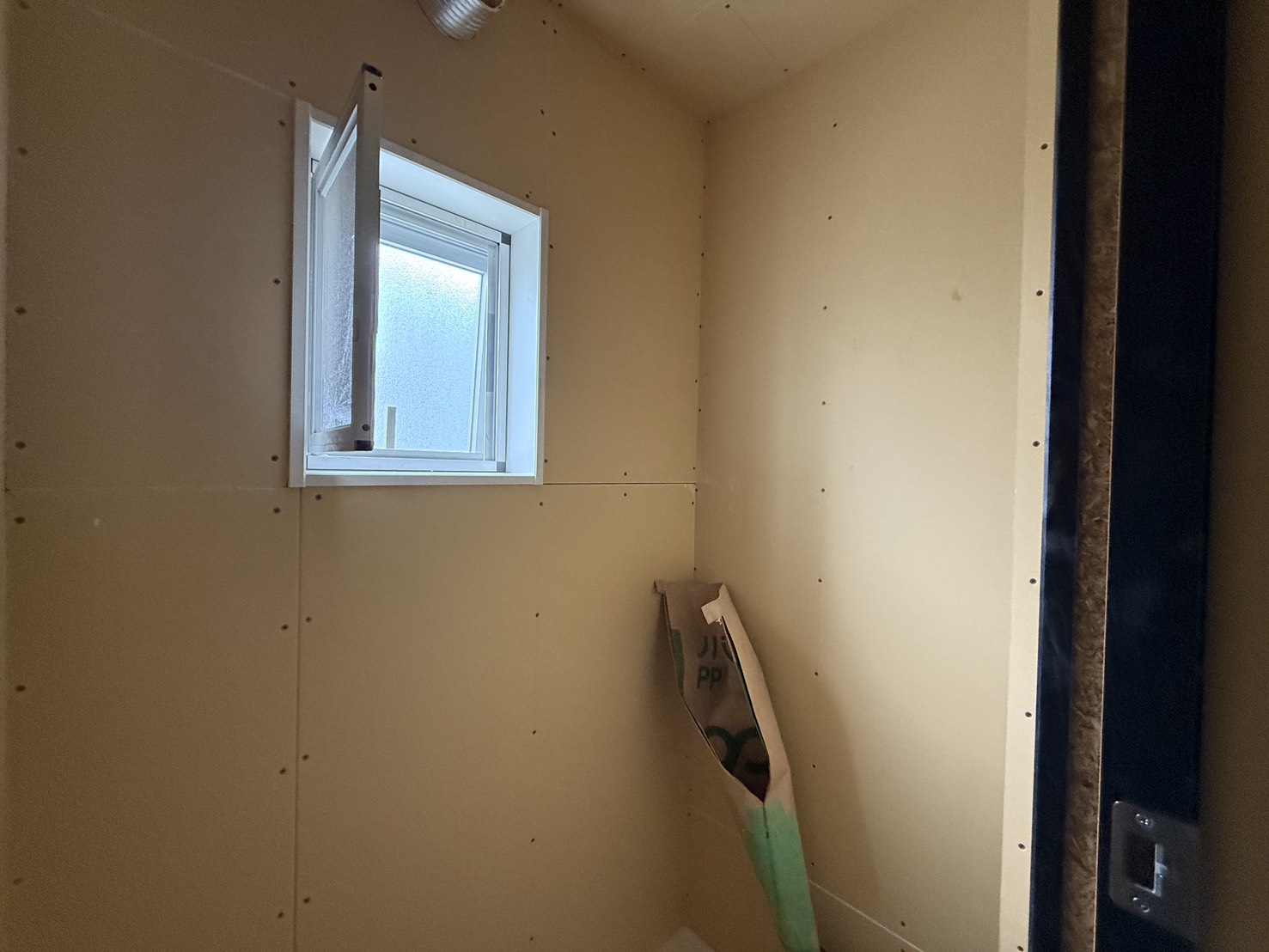

床・天井及び間仕切壁を中心に解体に着手。スケルトンにしていきます。
解体工事
解体工事
解体工事
8月21日

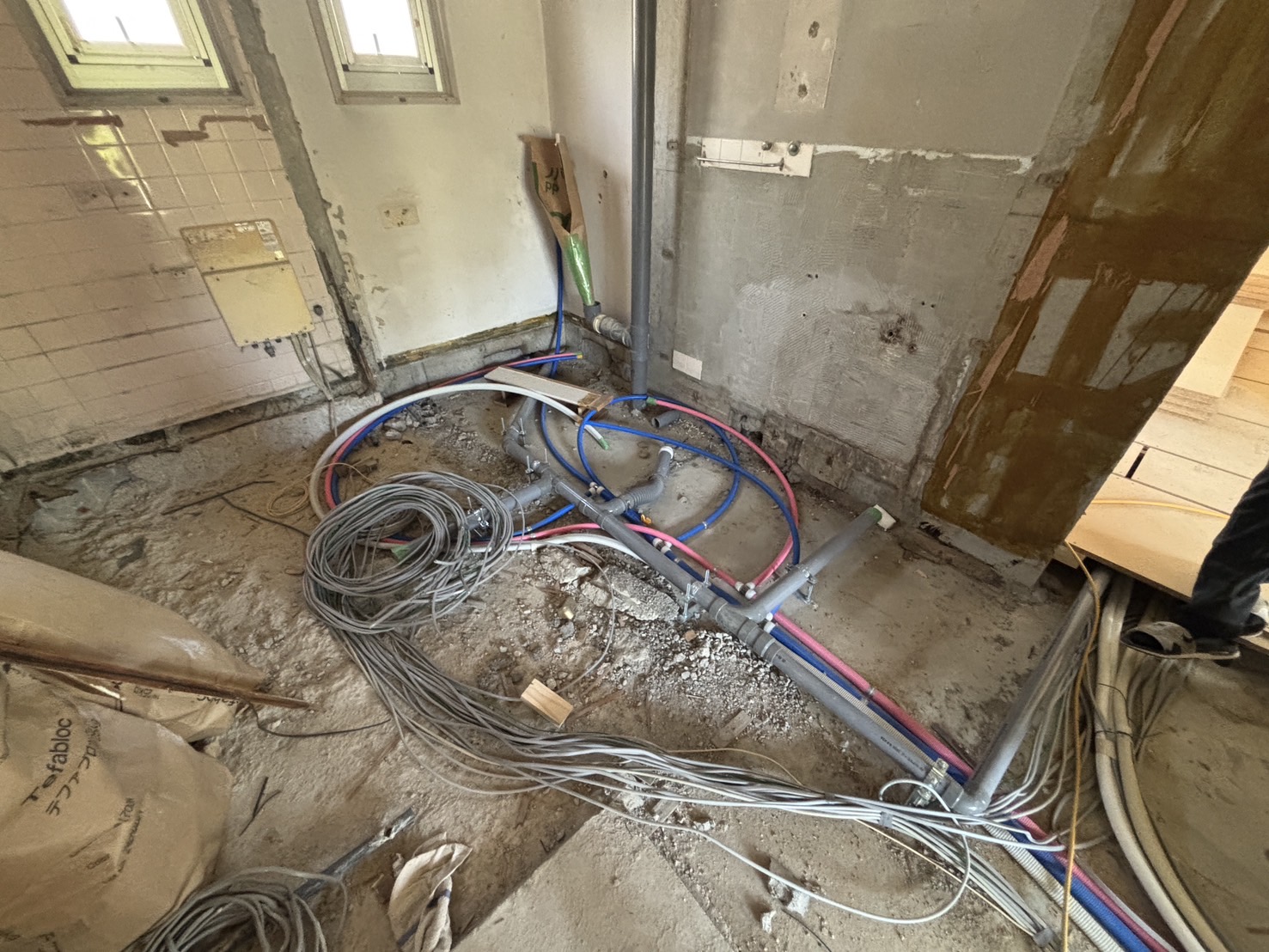

床の解体完了。給排水と電気配線の主要な幹線工事を施工していきます。床下は見えないですが、重要なライフラインは仕込まれていきます。
施工後は床の下地材を敷き詰めていきます。足となる部位には遮音機能のある機能を持たせており、マンションの基準にある遮音等級を遵守しています。

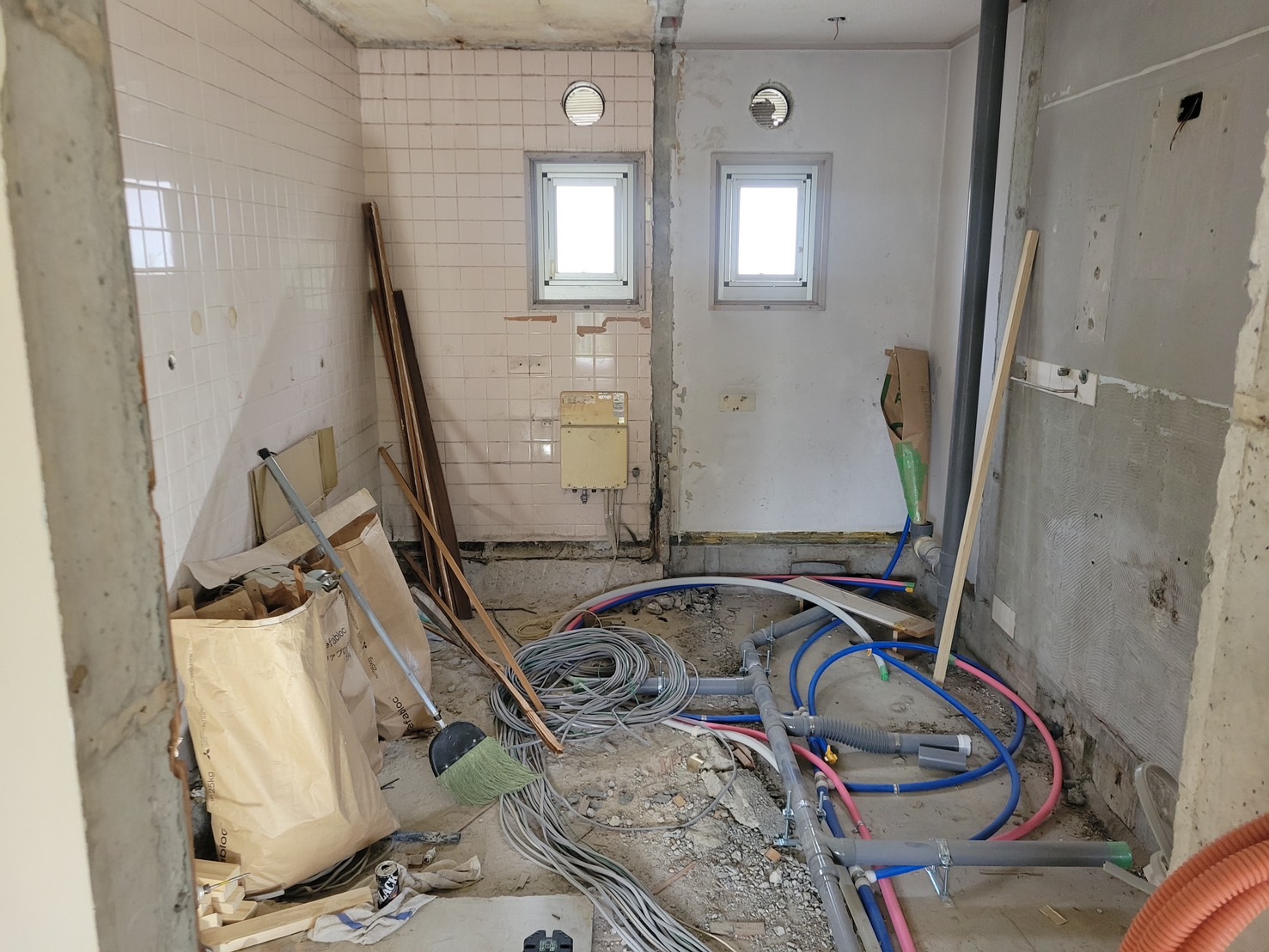

配線・配管工事
配線・配管工事
配線・配管工事
配線・配管工事

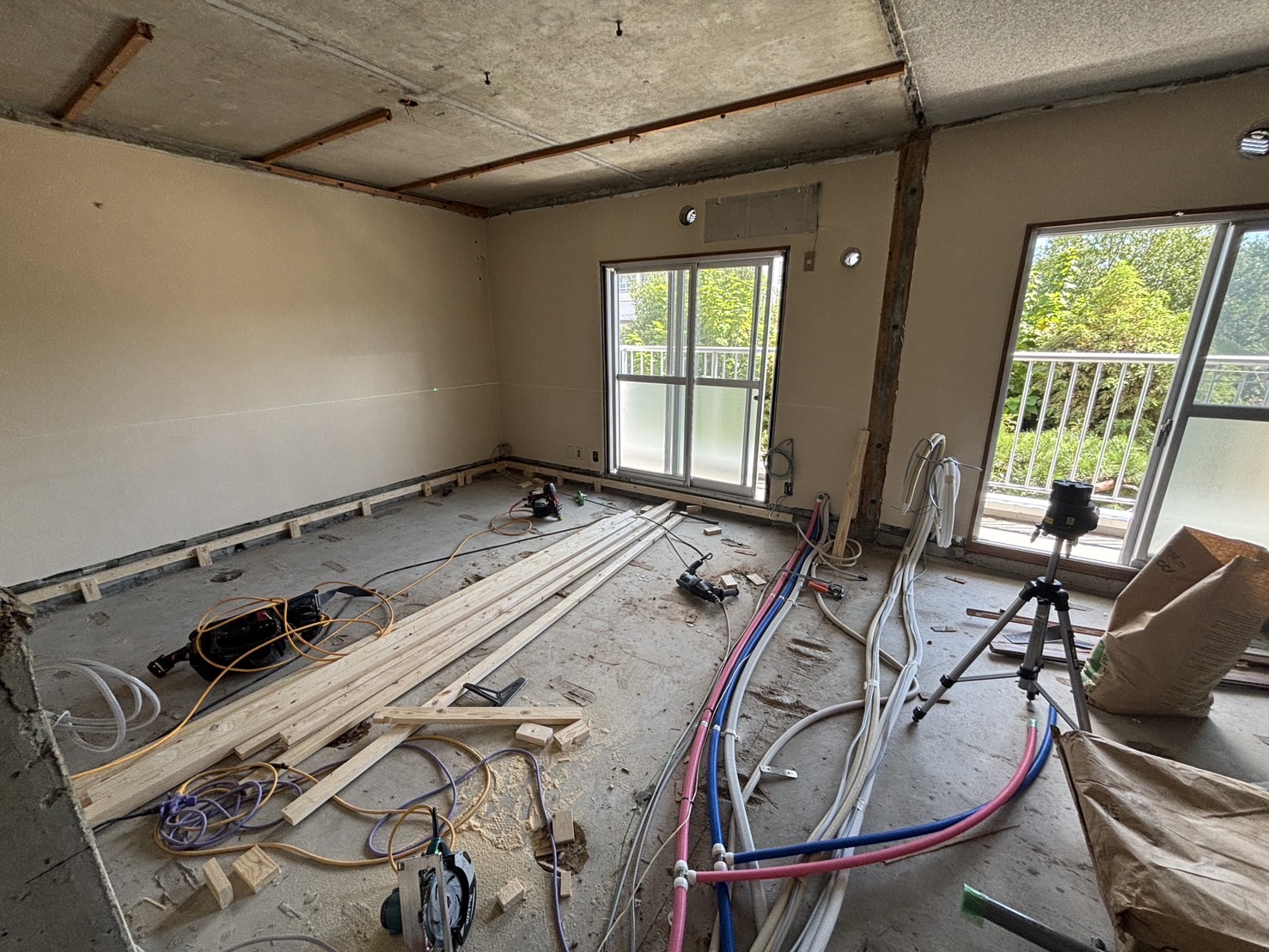

床下地
床下地
8月25日

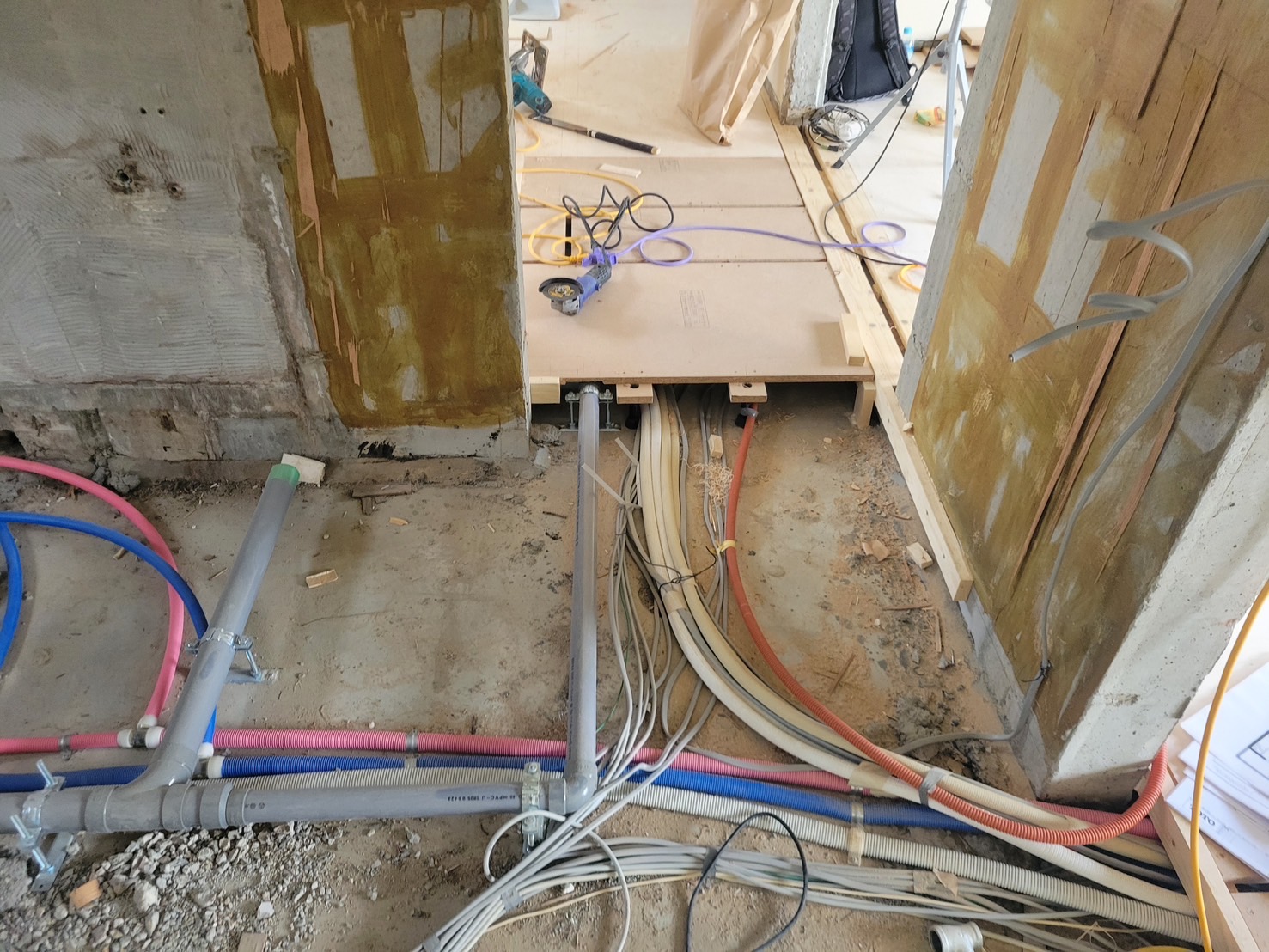

主要な配管及び配線を終えて、床下地を組み上げていきます。
水平を保つため、慎重にレーザーレベルとにらめっこしながら作業を進めます。
配管・配線作業
配管配線作業
配管配線作業

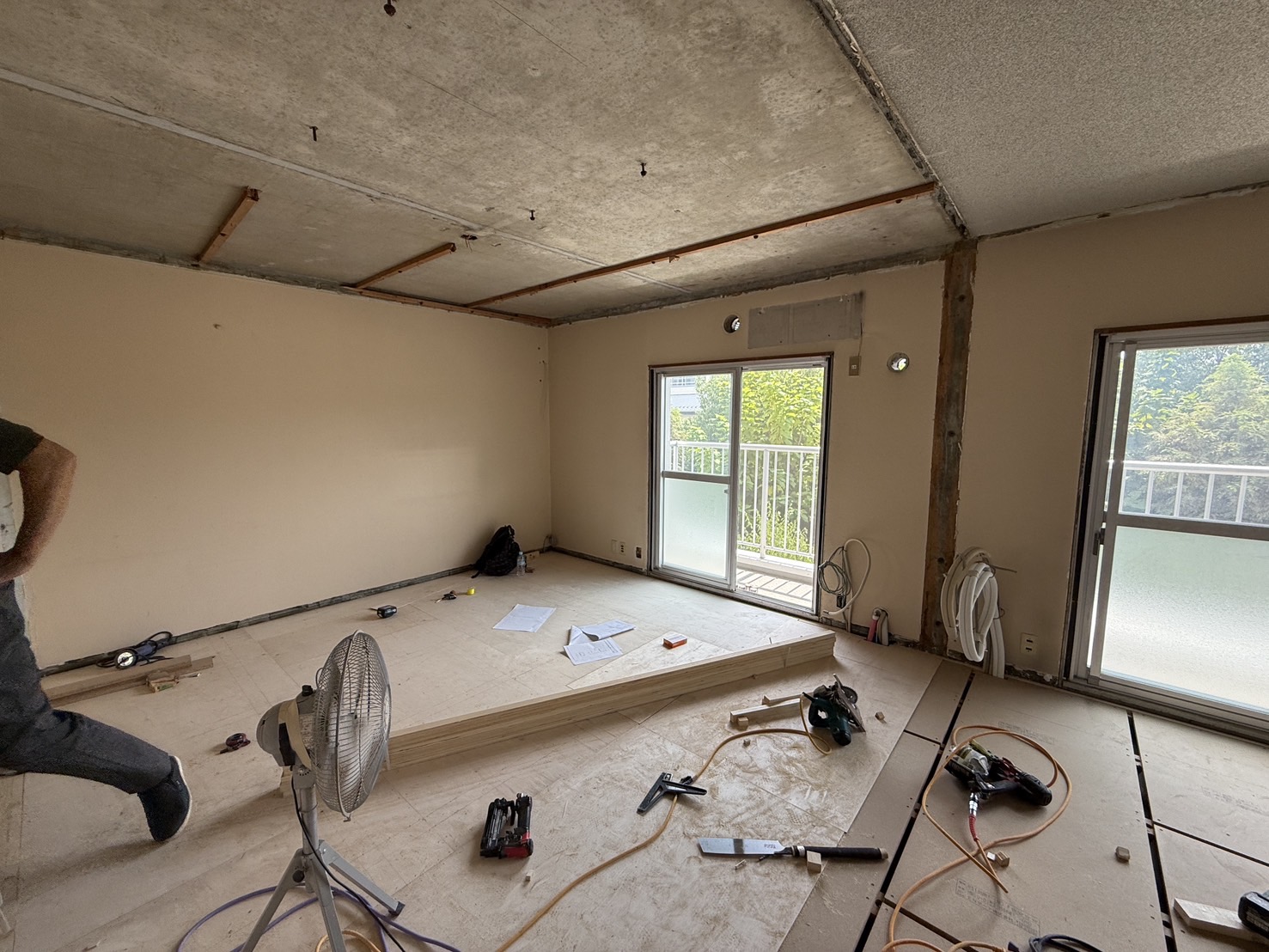

床下地
床下地
床下地
8月29日

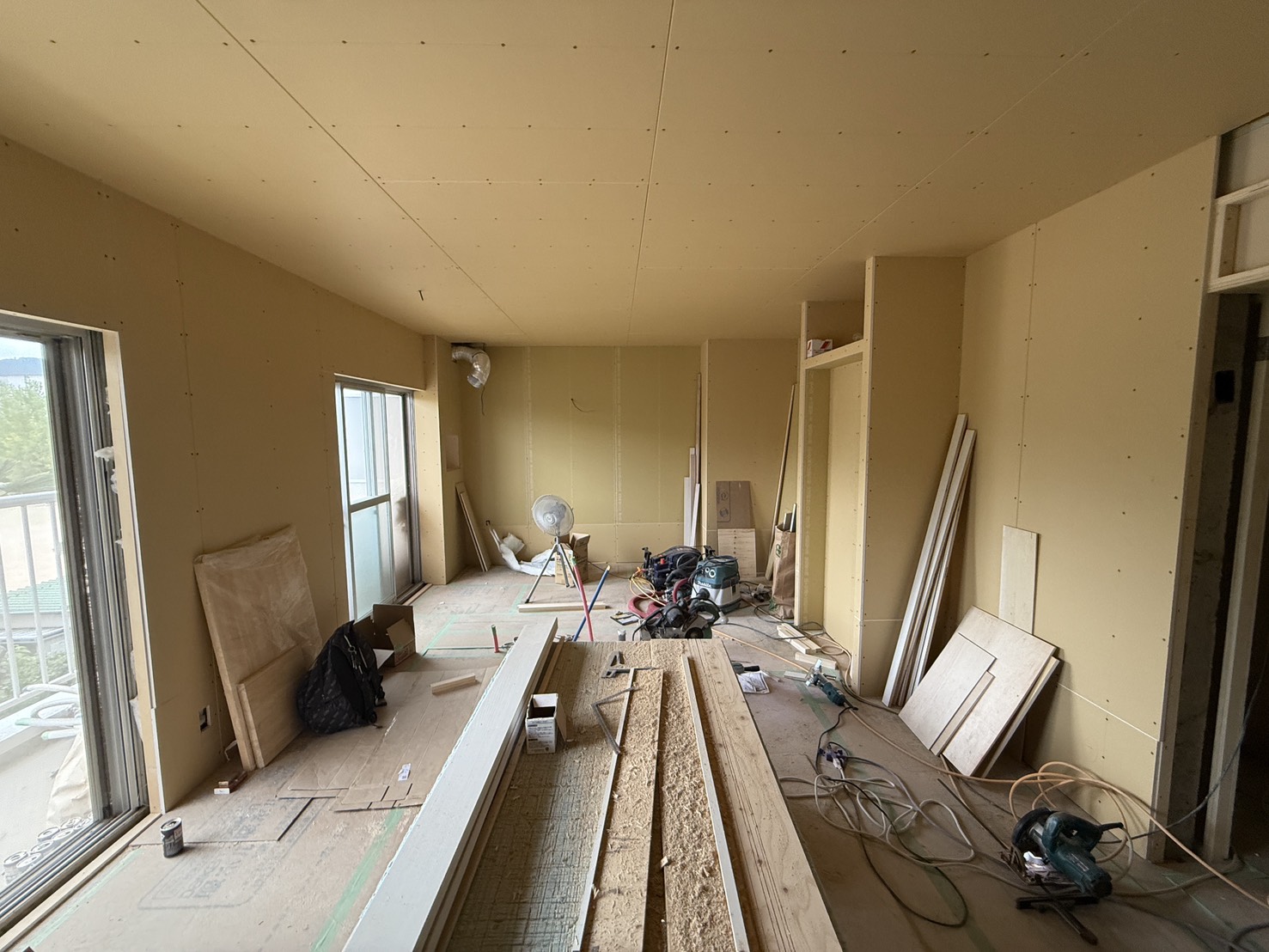

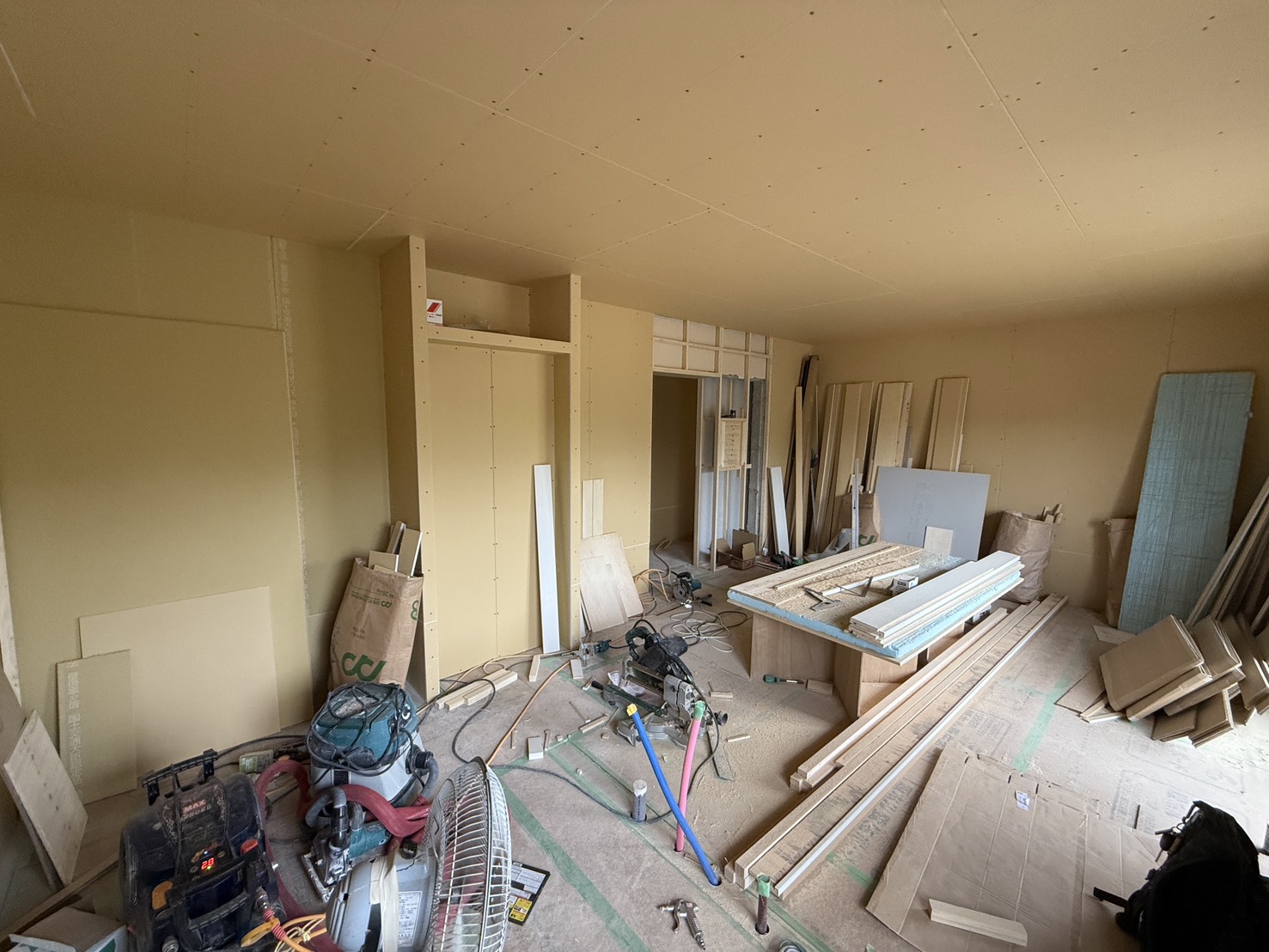

床下地と壁面下地を継続施工中。
内装工事
内装工事
内装工事
内装工事
内装工事
内装工事
9月5日

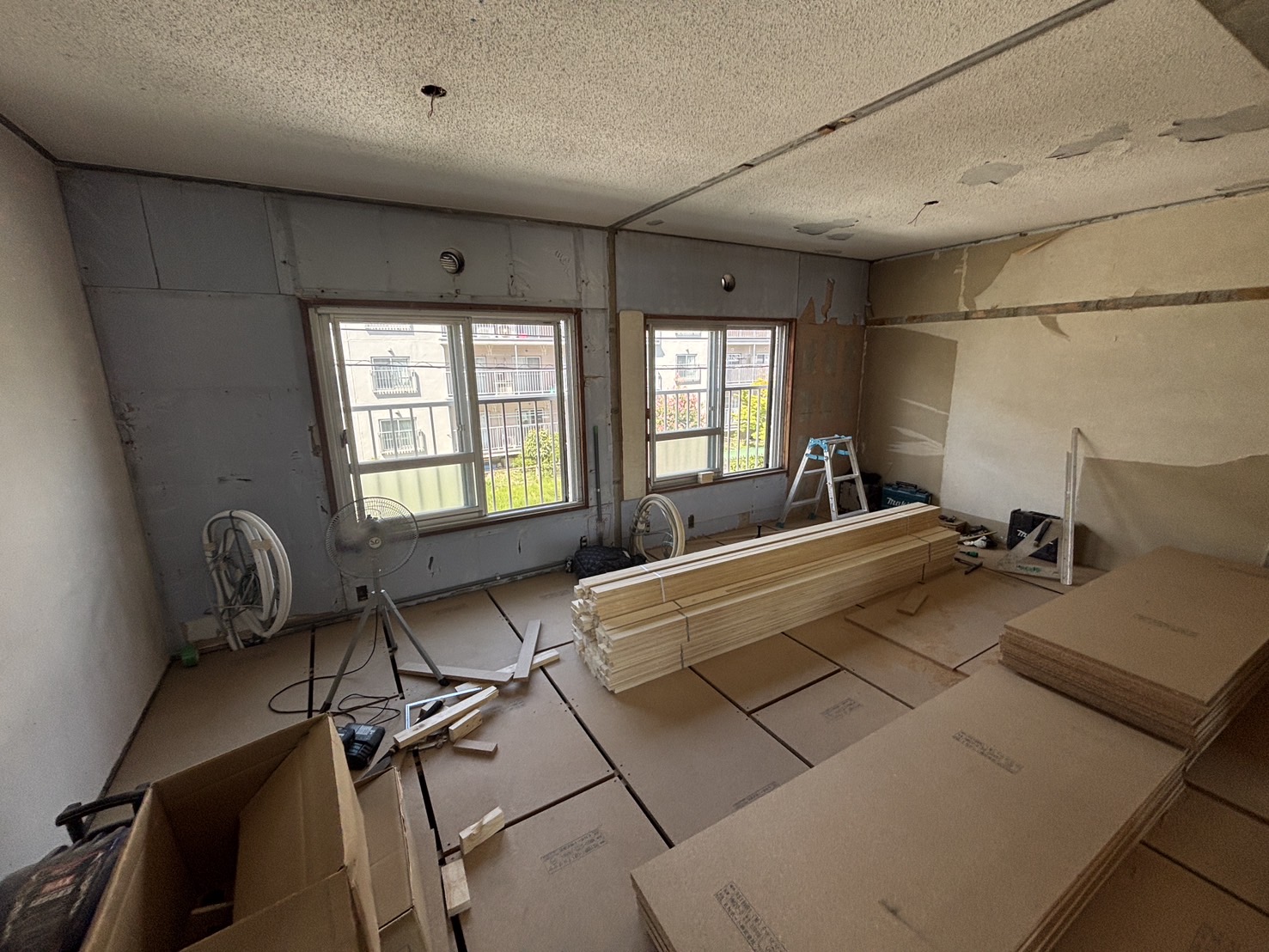

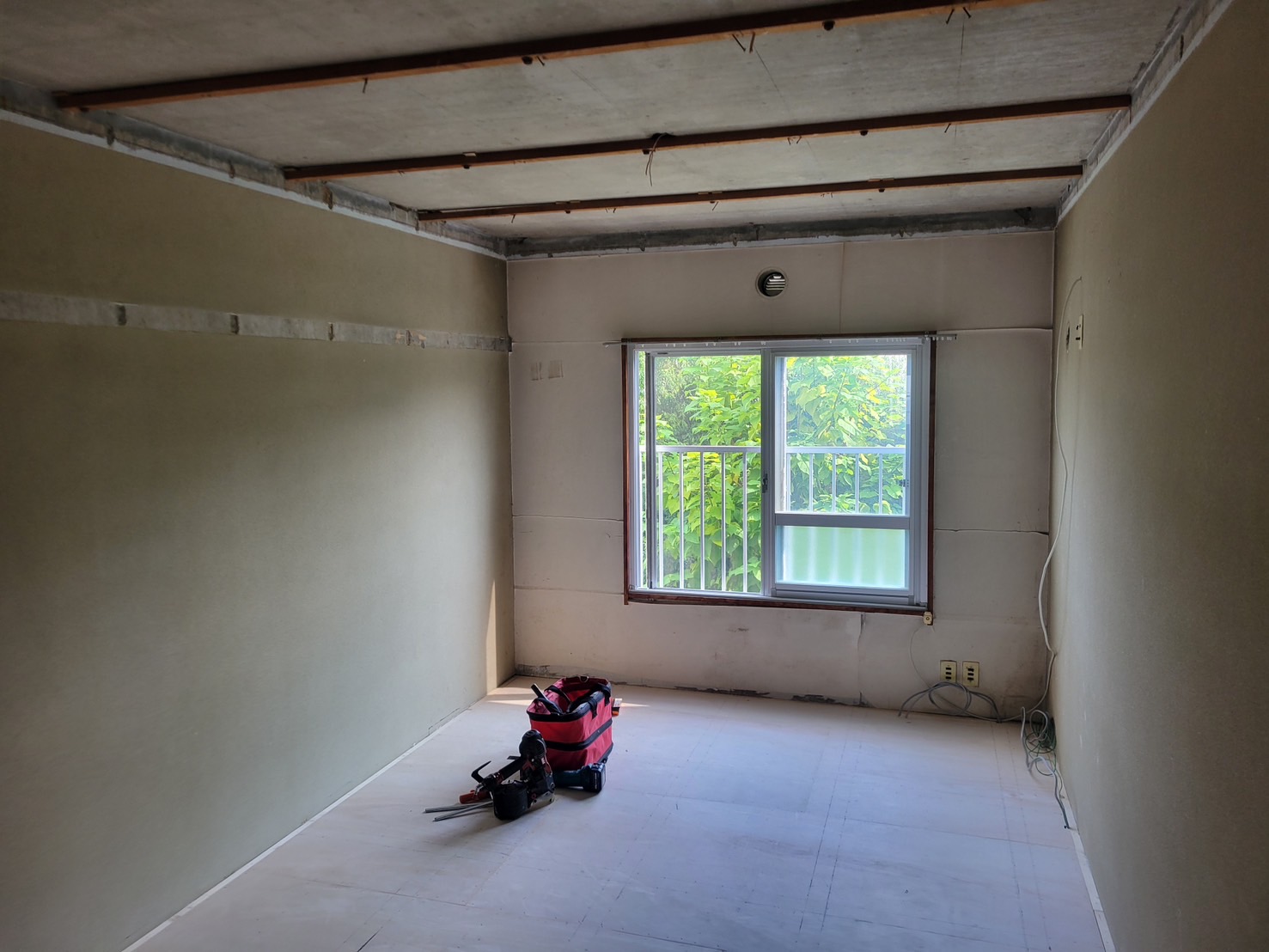

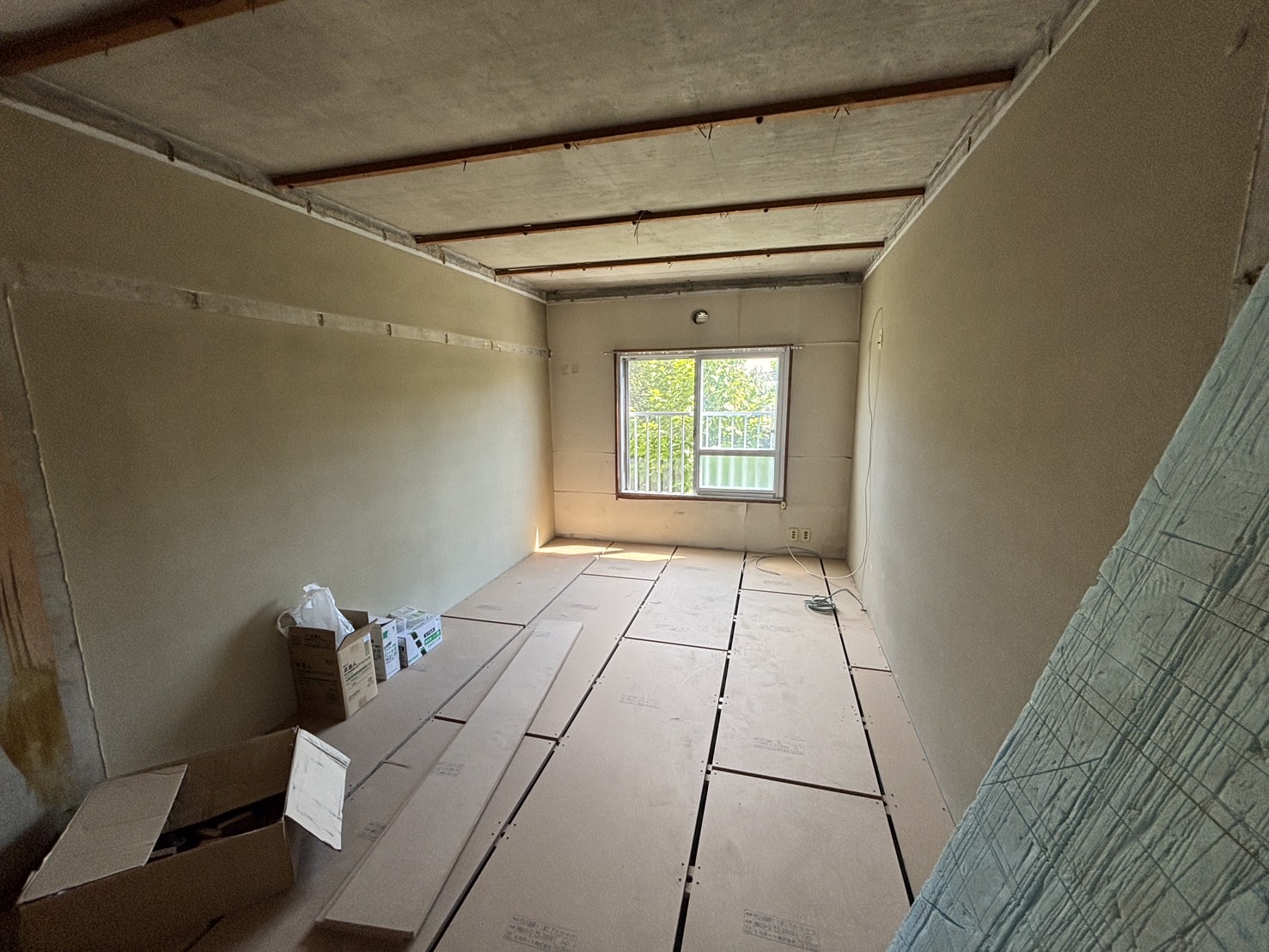

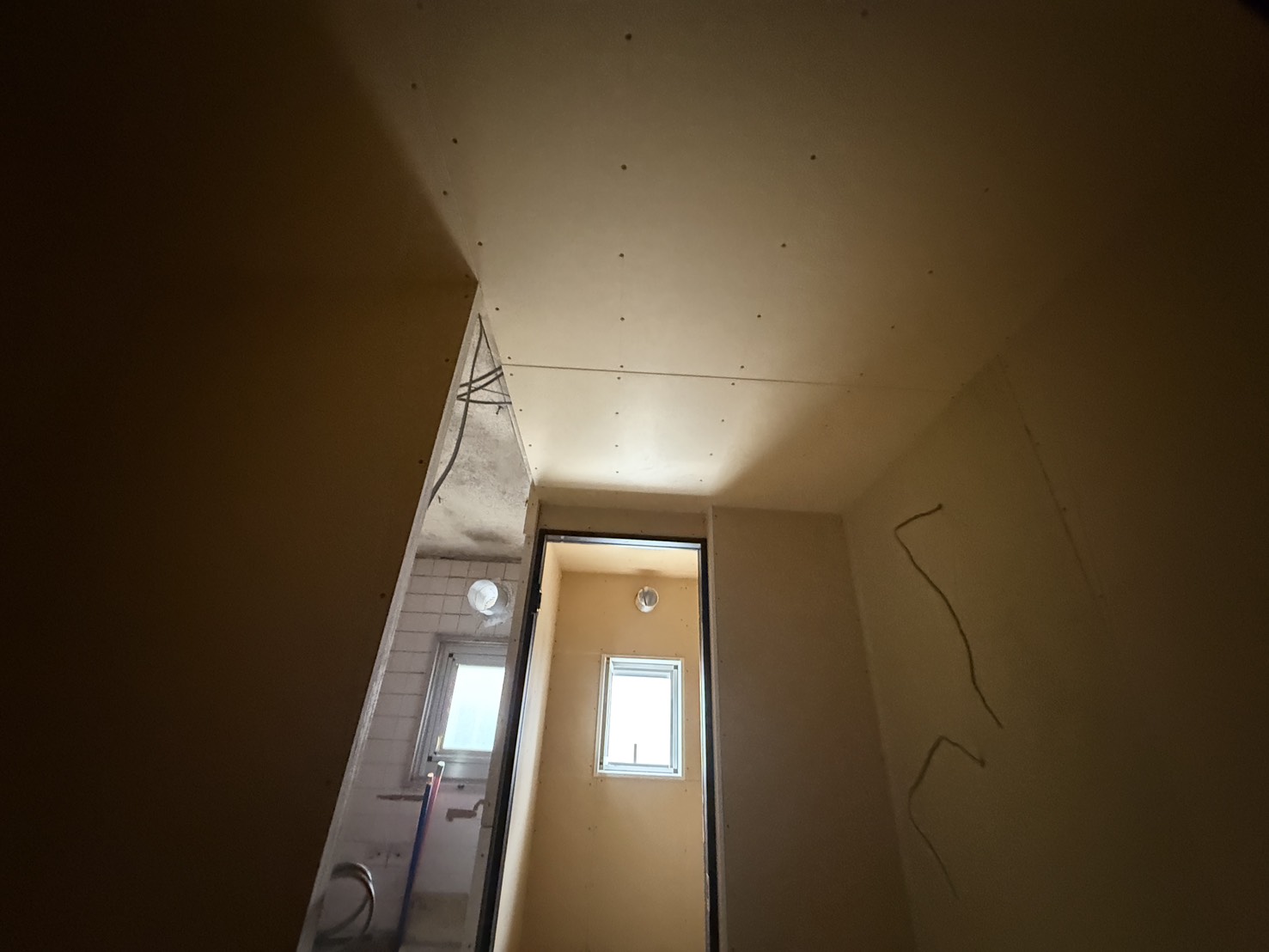

床の下地工事完了。

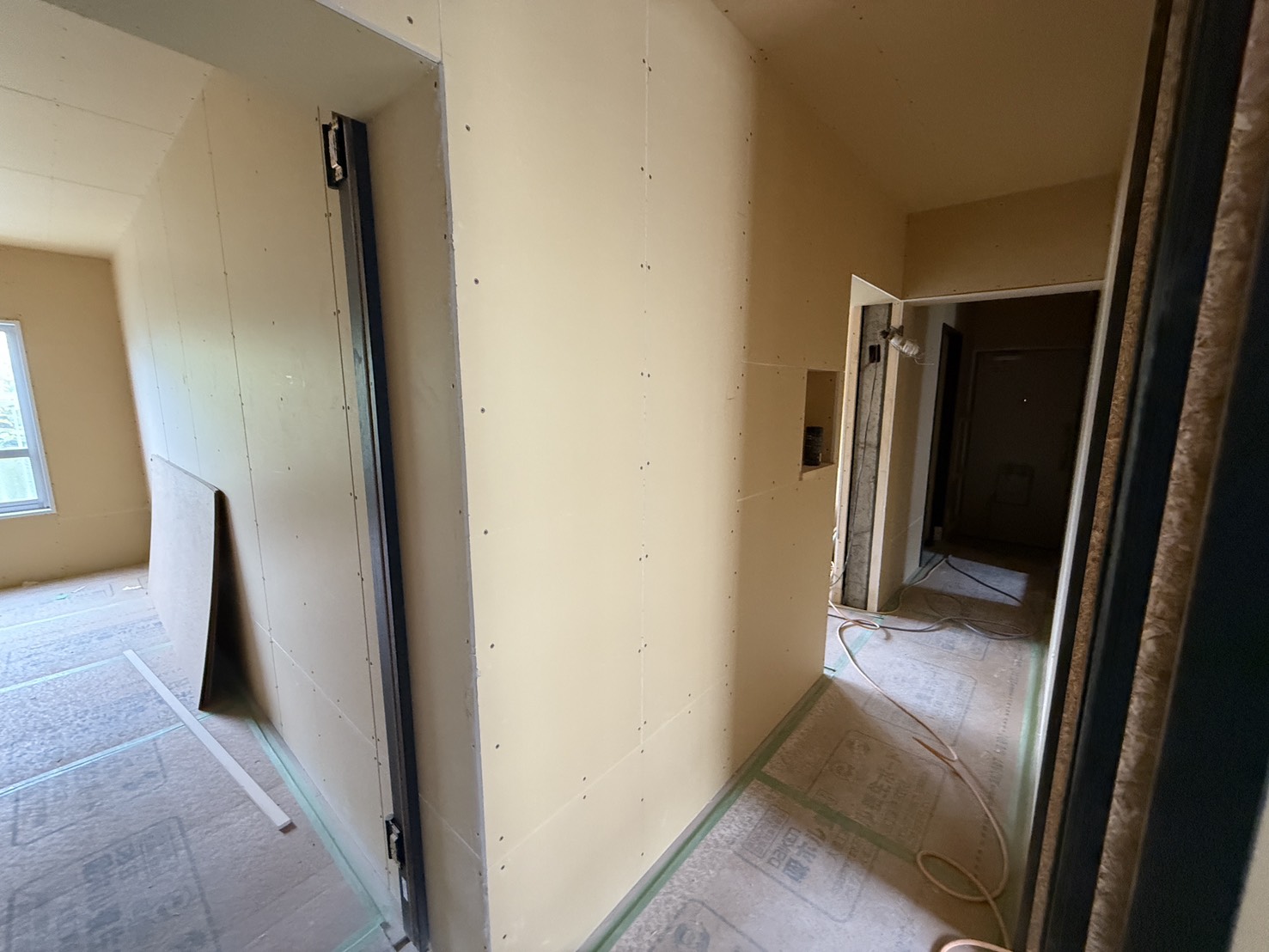

次は壁面の下地を作成します。また間仕切りのない空間は広々しているのですが、ここから居室を間仕切り、各お部屋を作っていきます。
内装工事
内装工事
内装工事
内装工事
内装工事
内装工事
内装工事
内装工事
内装工事
9月11日

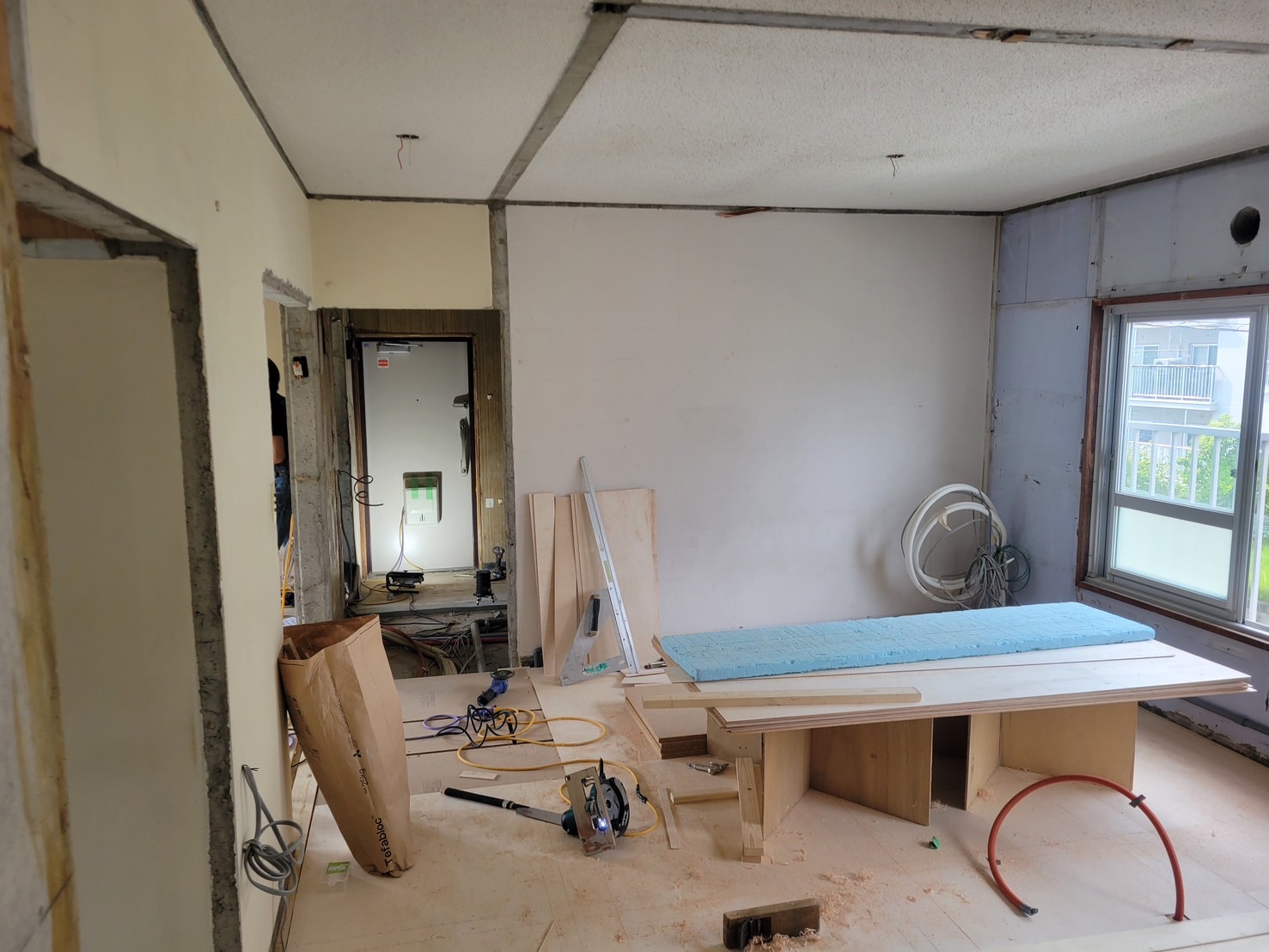

壁面の下地工事が始まり、一部壁面には石膏ボードも貼られています。
このようにして、各部屋が作られていきます☆

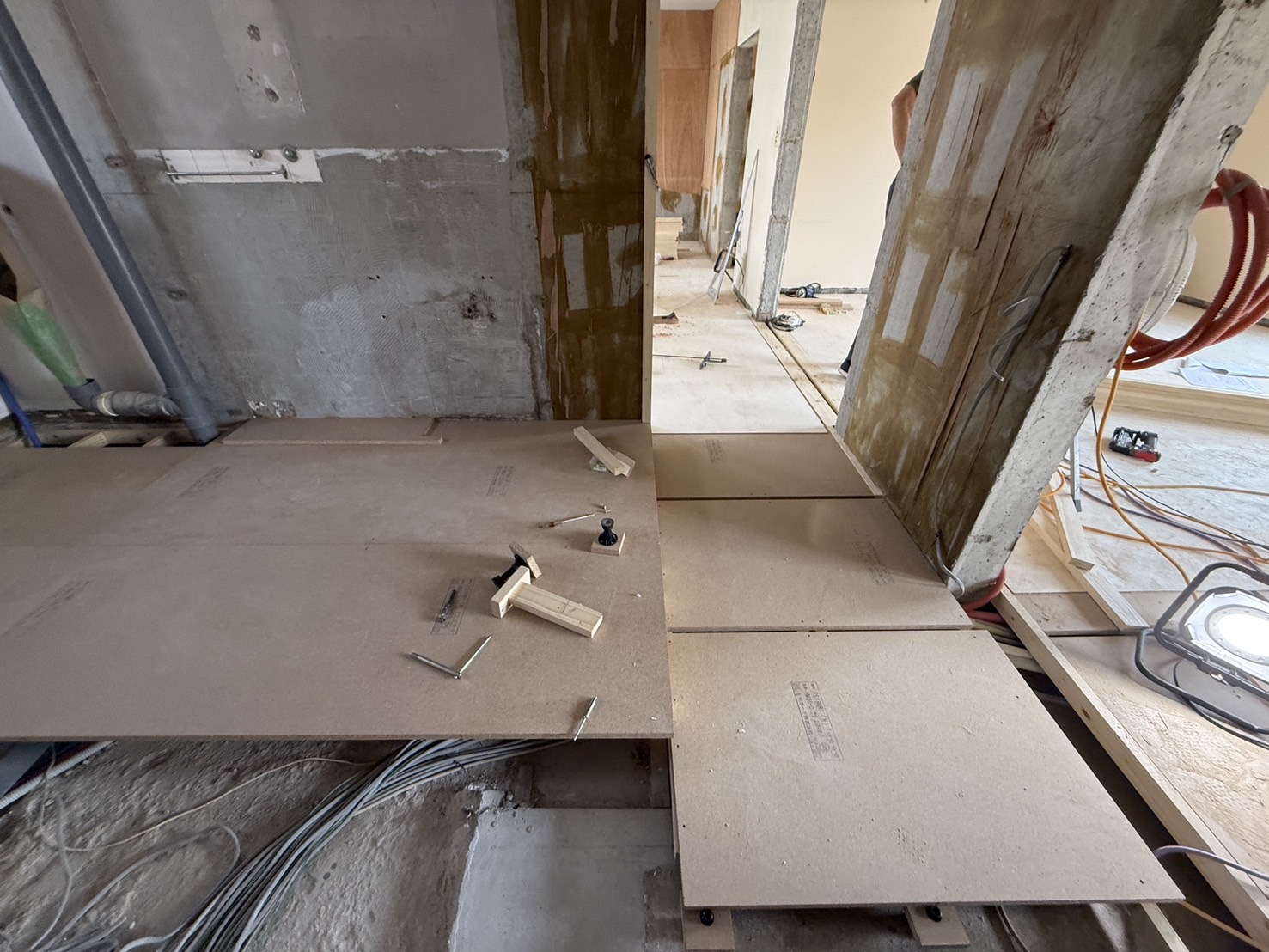

下地工事
下地工事
下地工事
下地工事
下地工事
下地工事
9月13日
引き続き内装
工事が行われています。

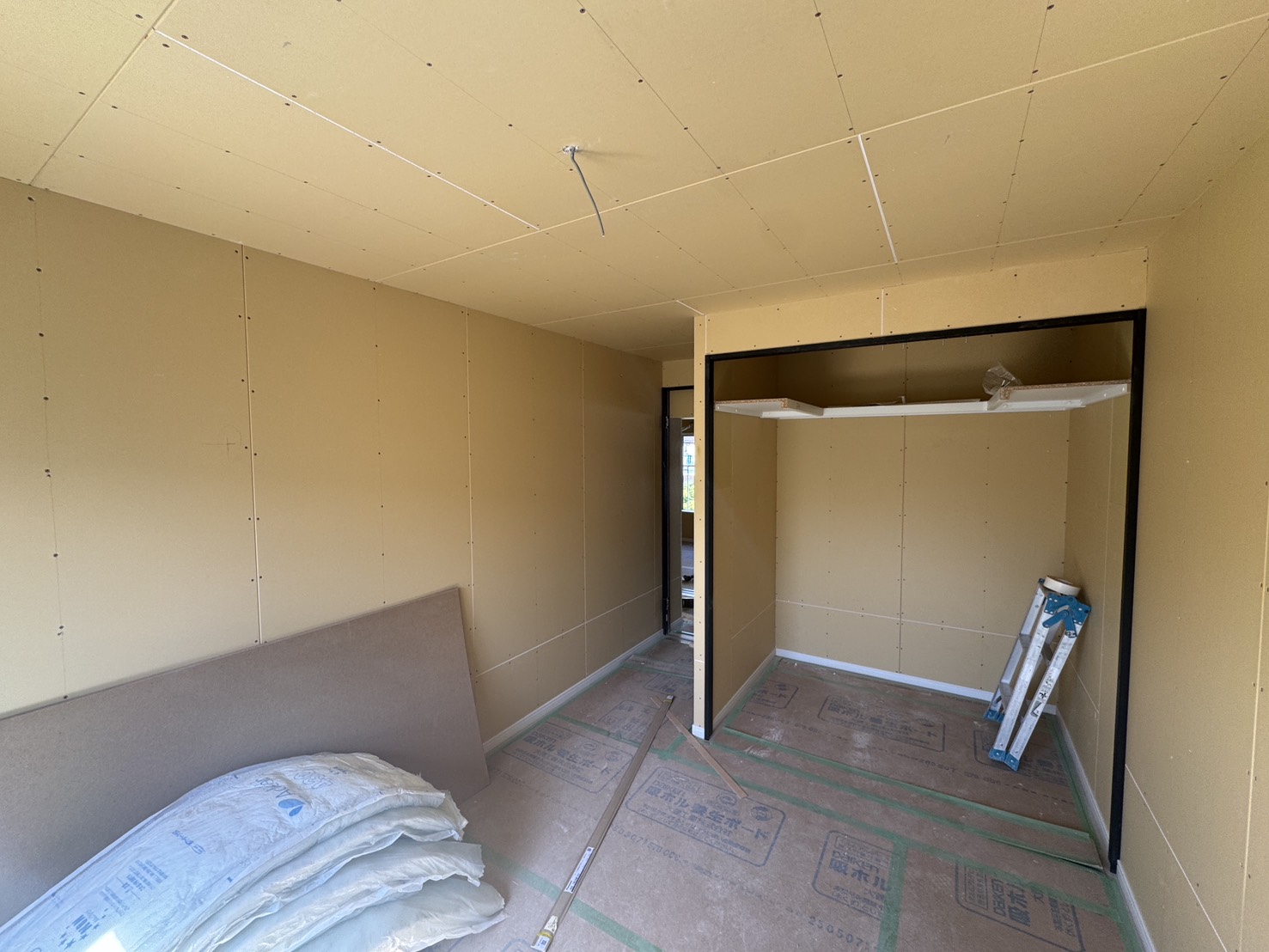

壁面にどんどん石膏ボードが張られ、随分お部屋の様子が見えてきました♪
内装工事
内装工事
内装工事
内装工事
内装工事
内装工事
9月16日

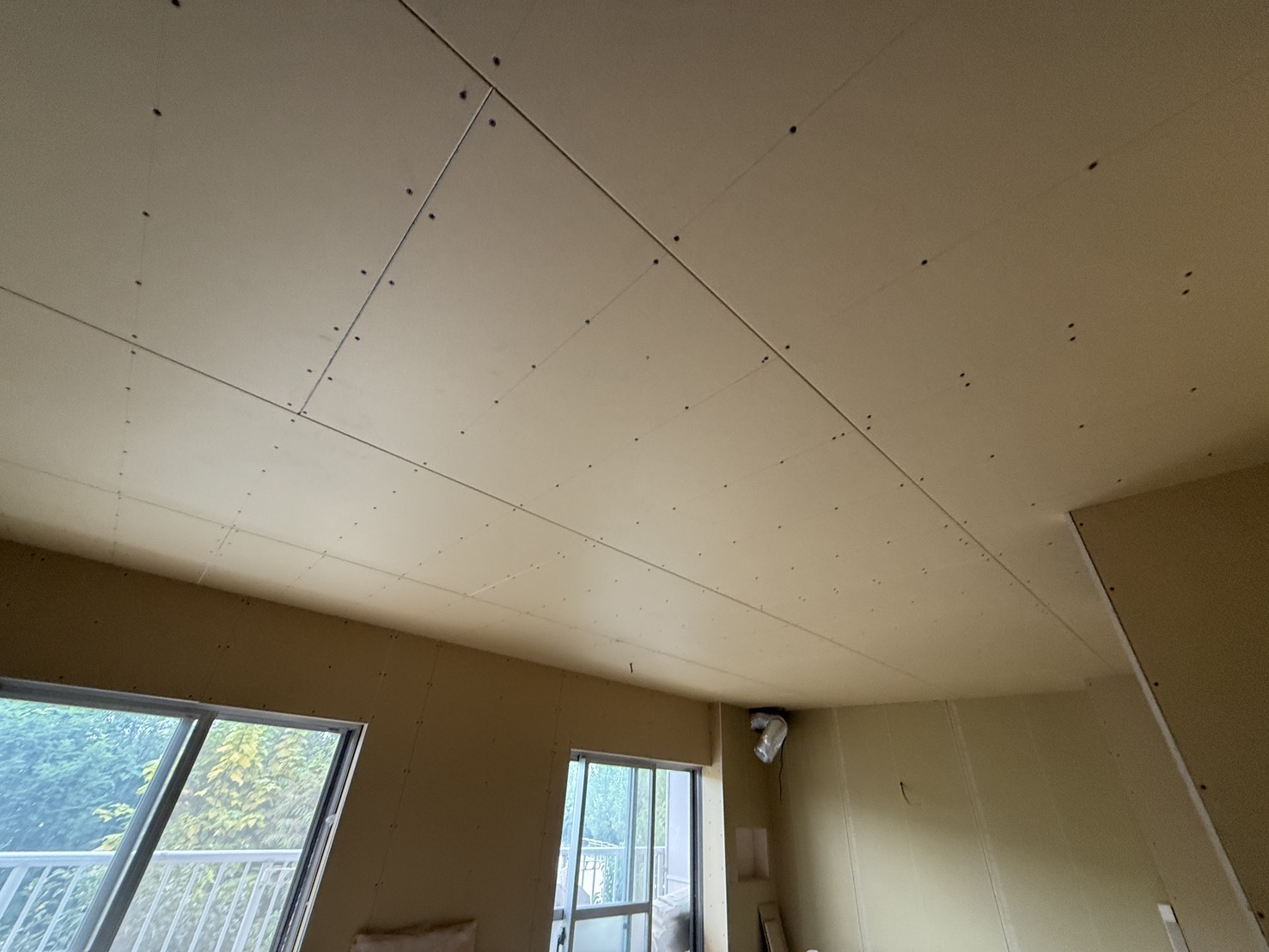

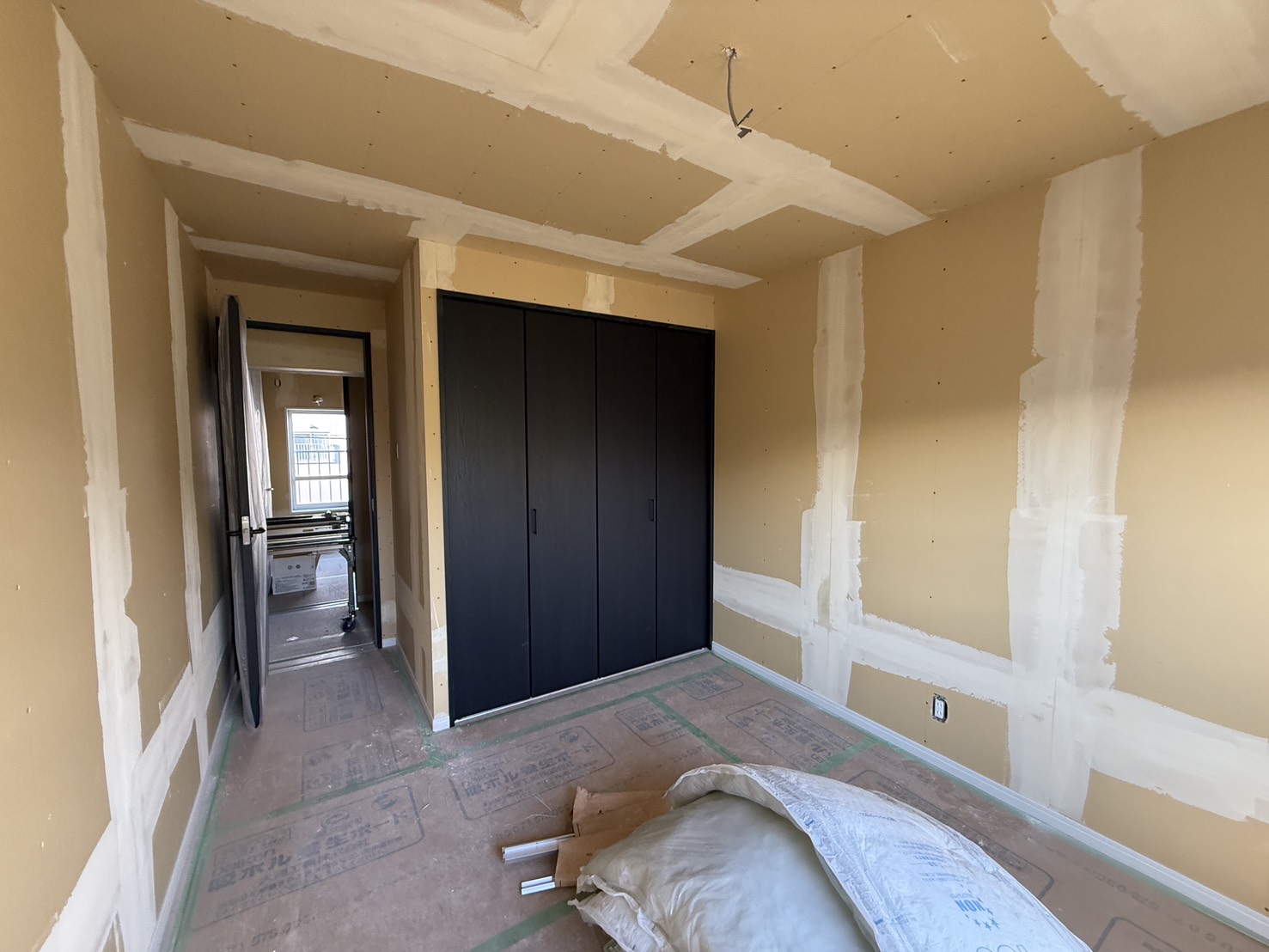

内装下地工事進む!

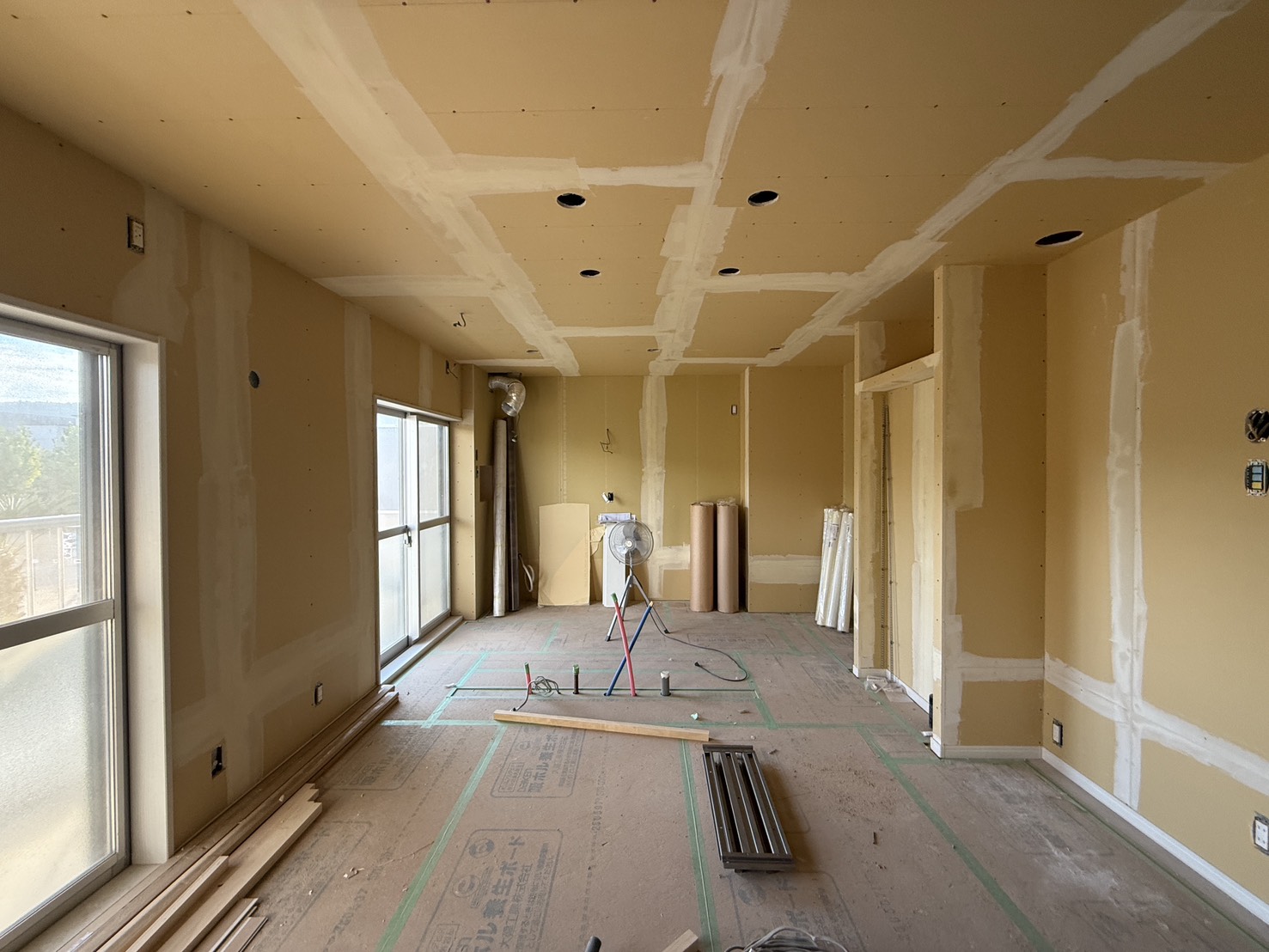

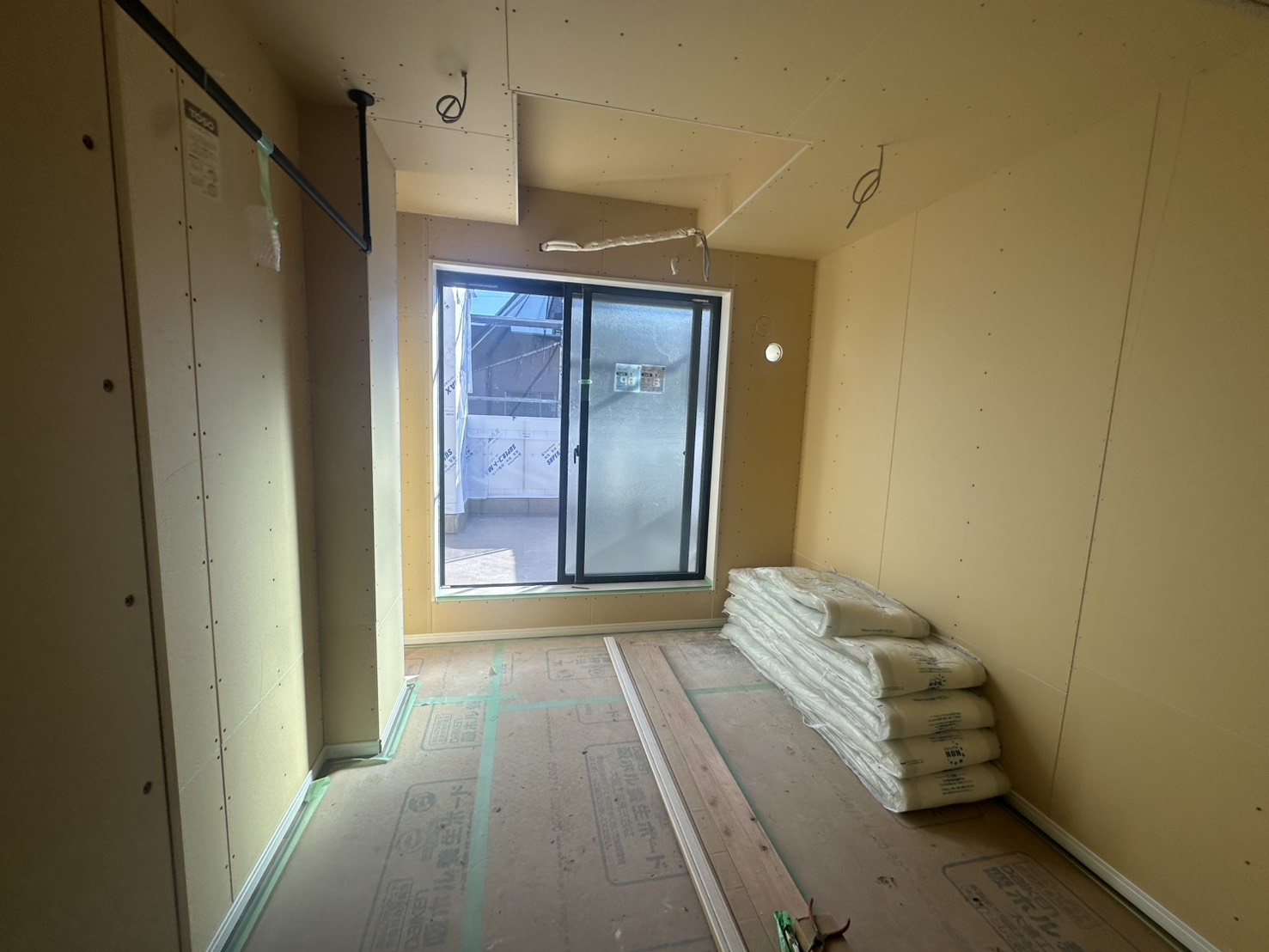

部屋の間仕切り、天井・壁面下地が施工進捗中です。
下地工事
下地工事
下地工事
下地工事
下地工事
下地工事

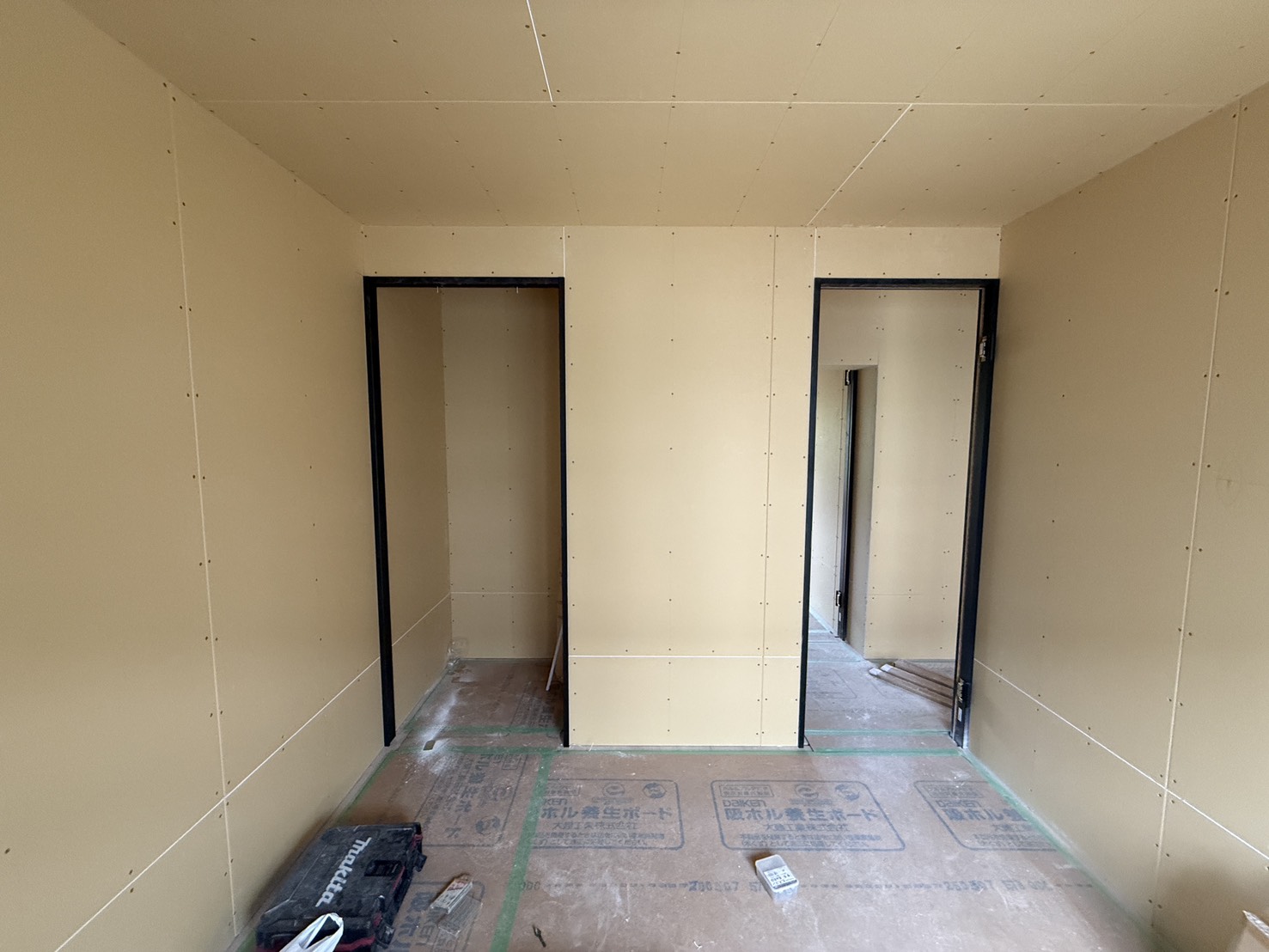

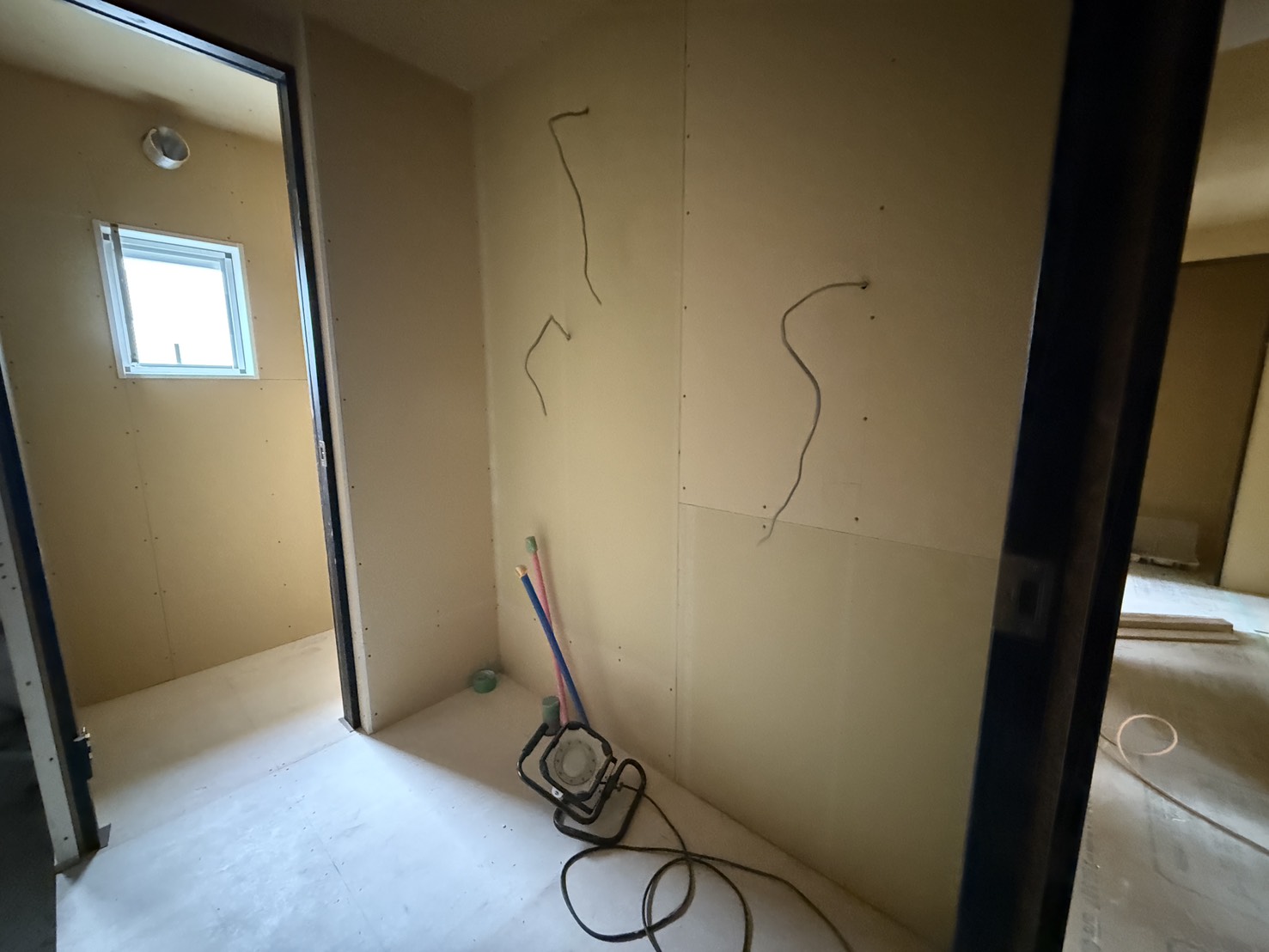

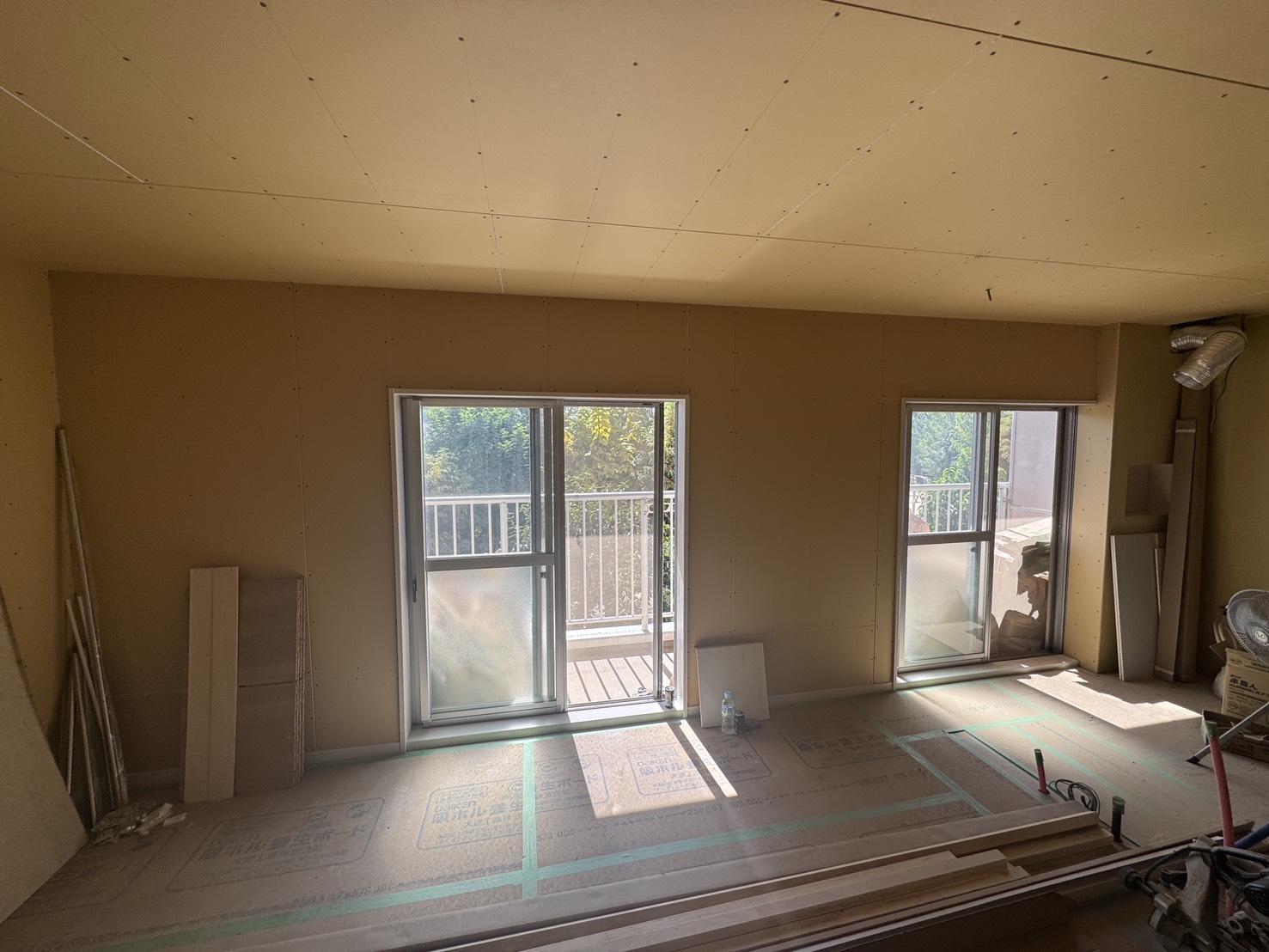

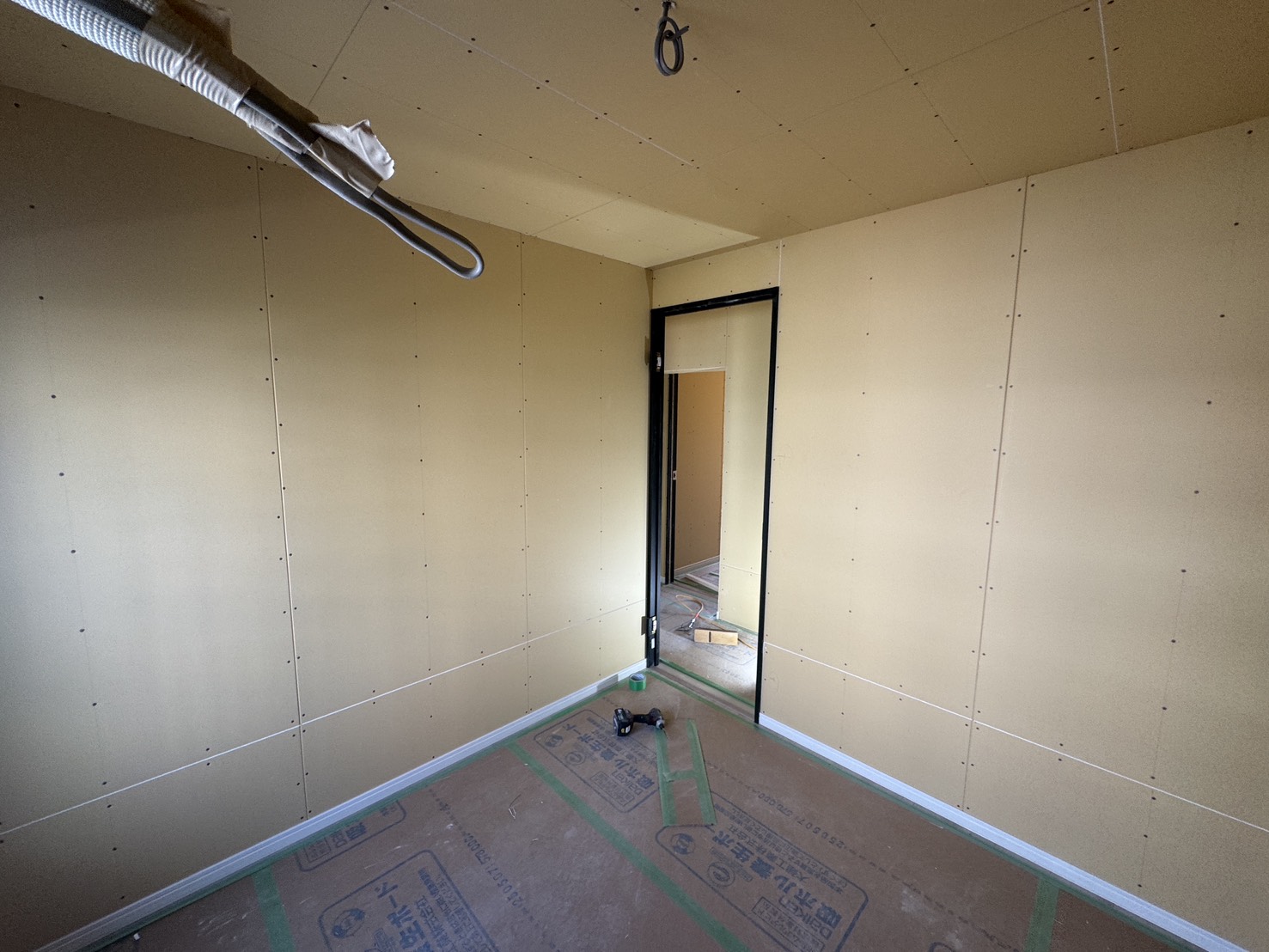

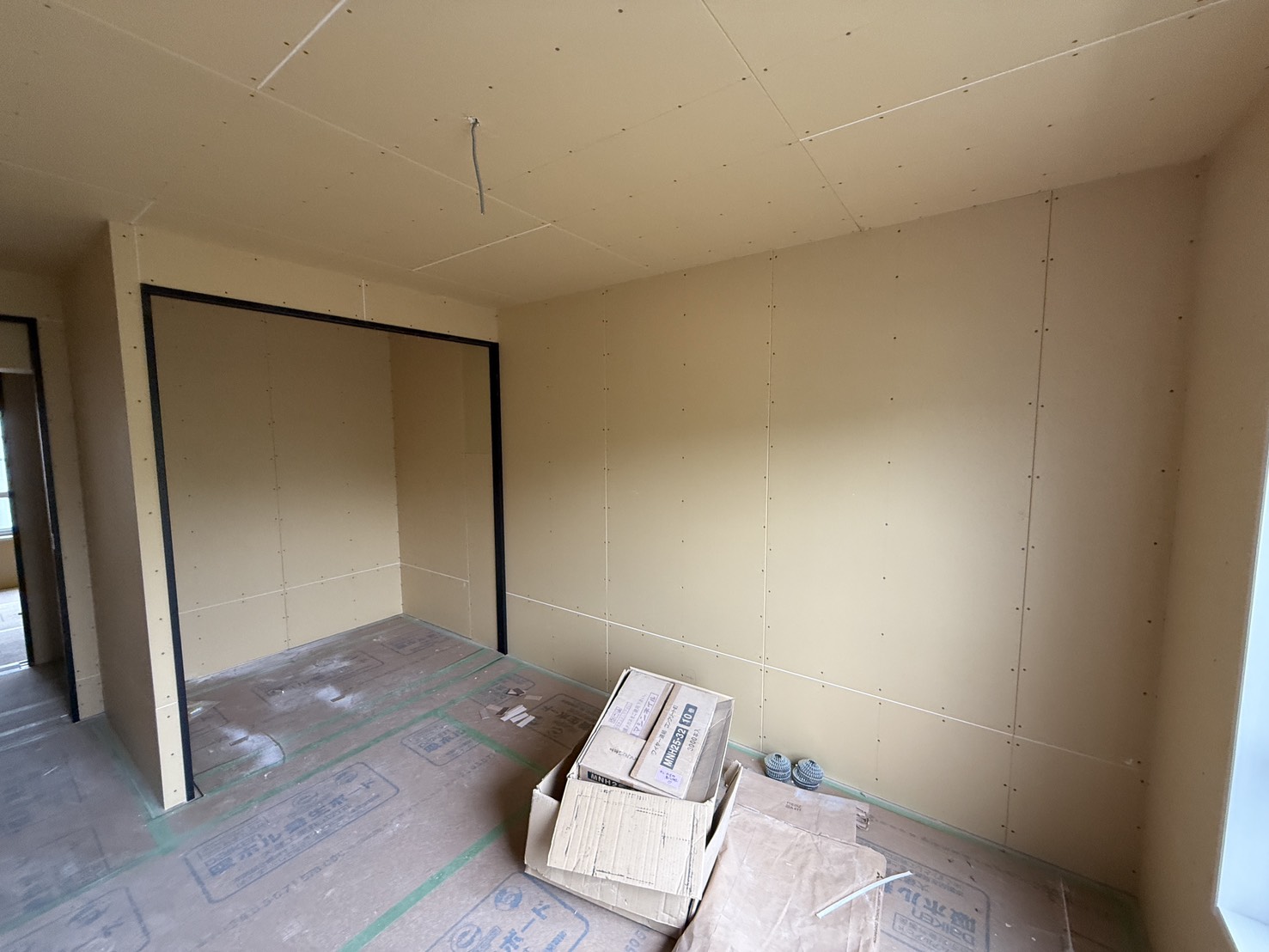

9月20日

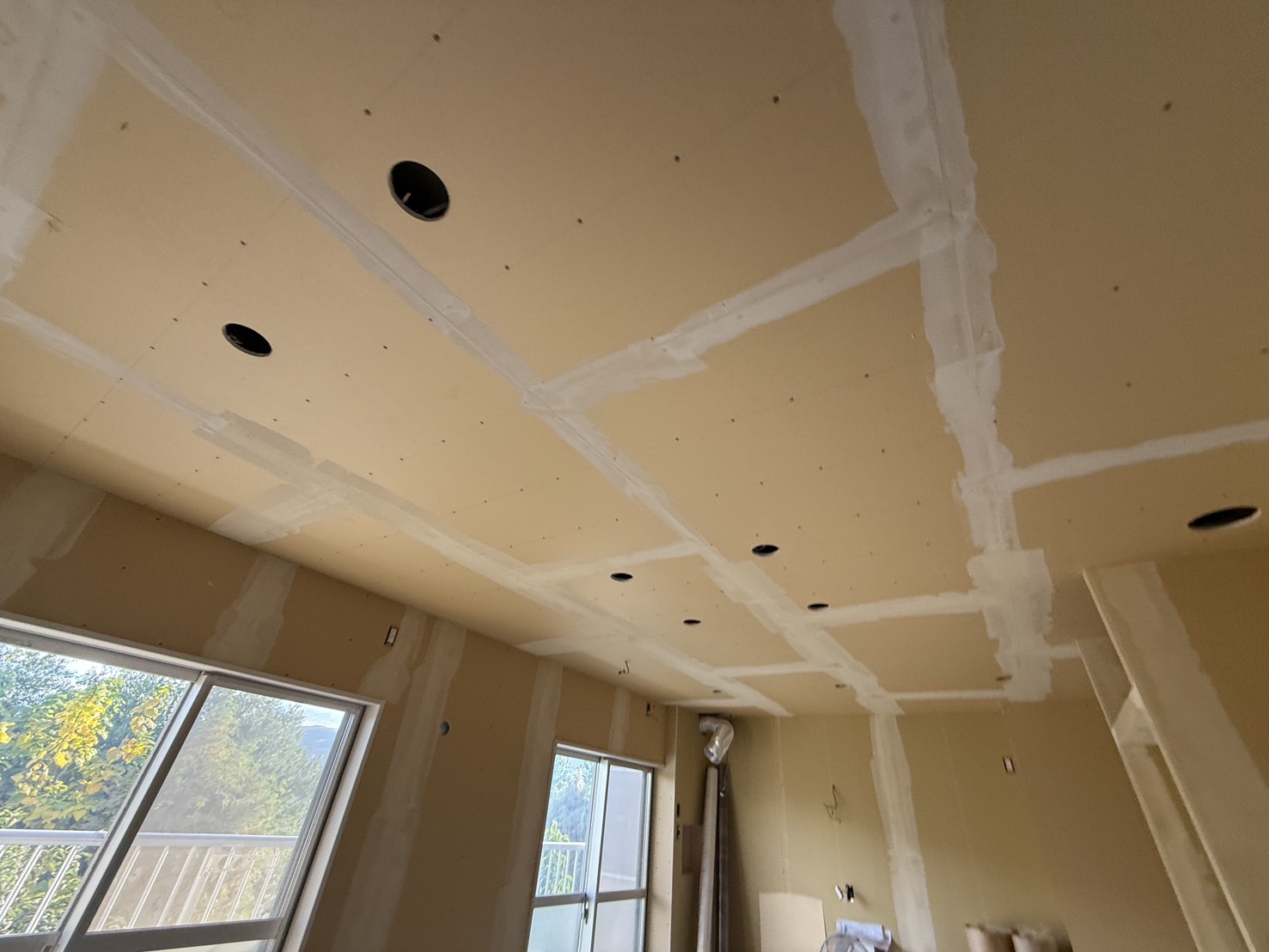

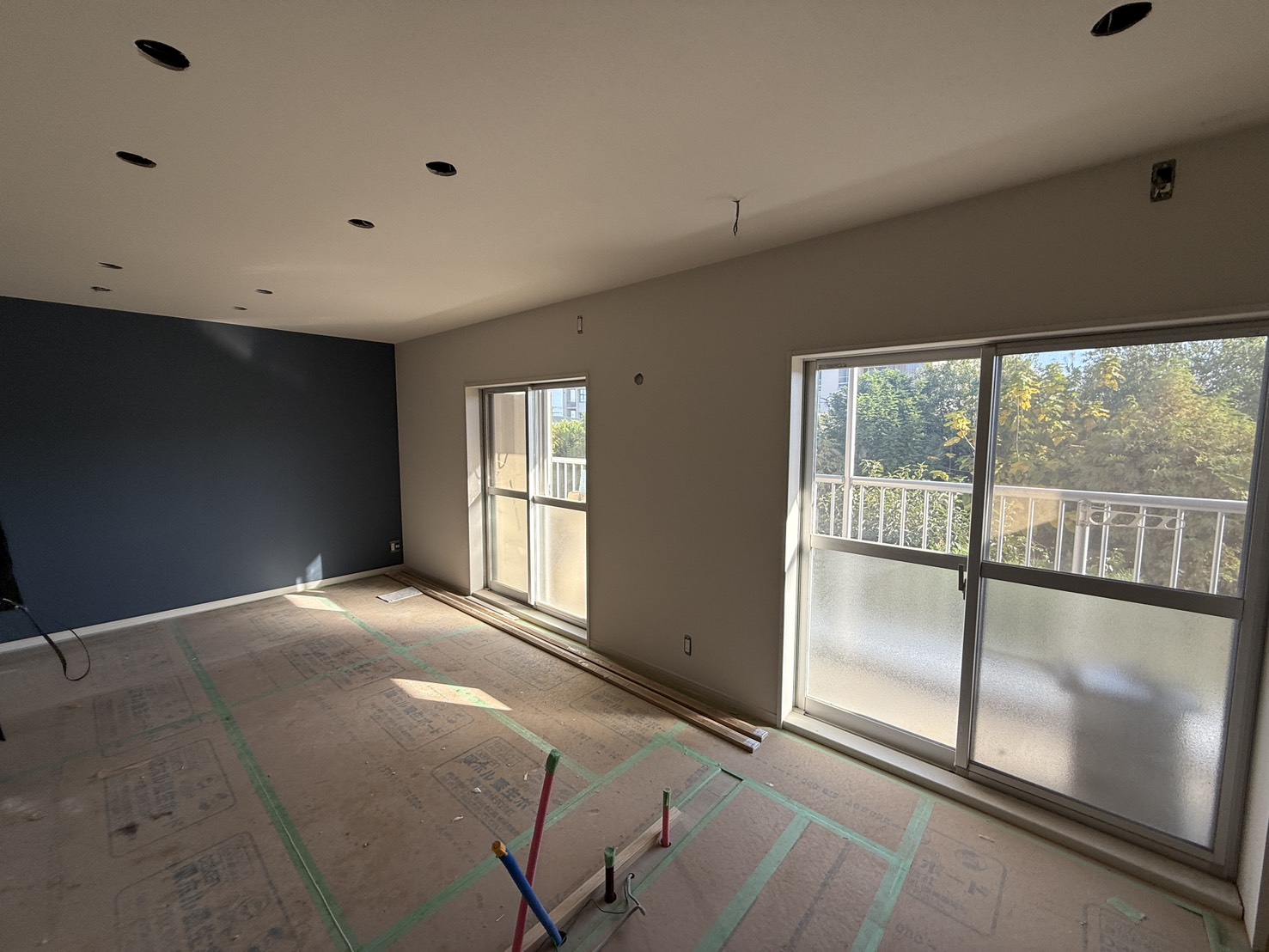

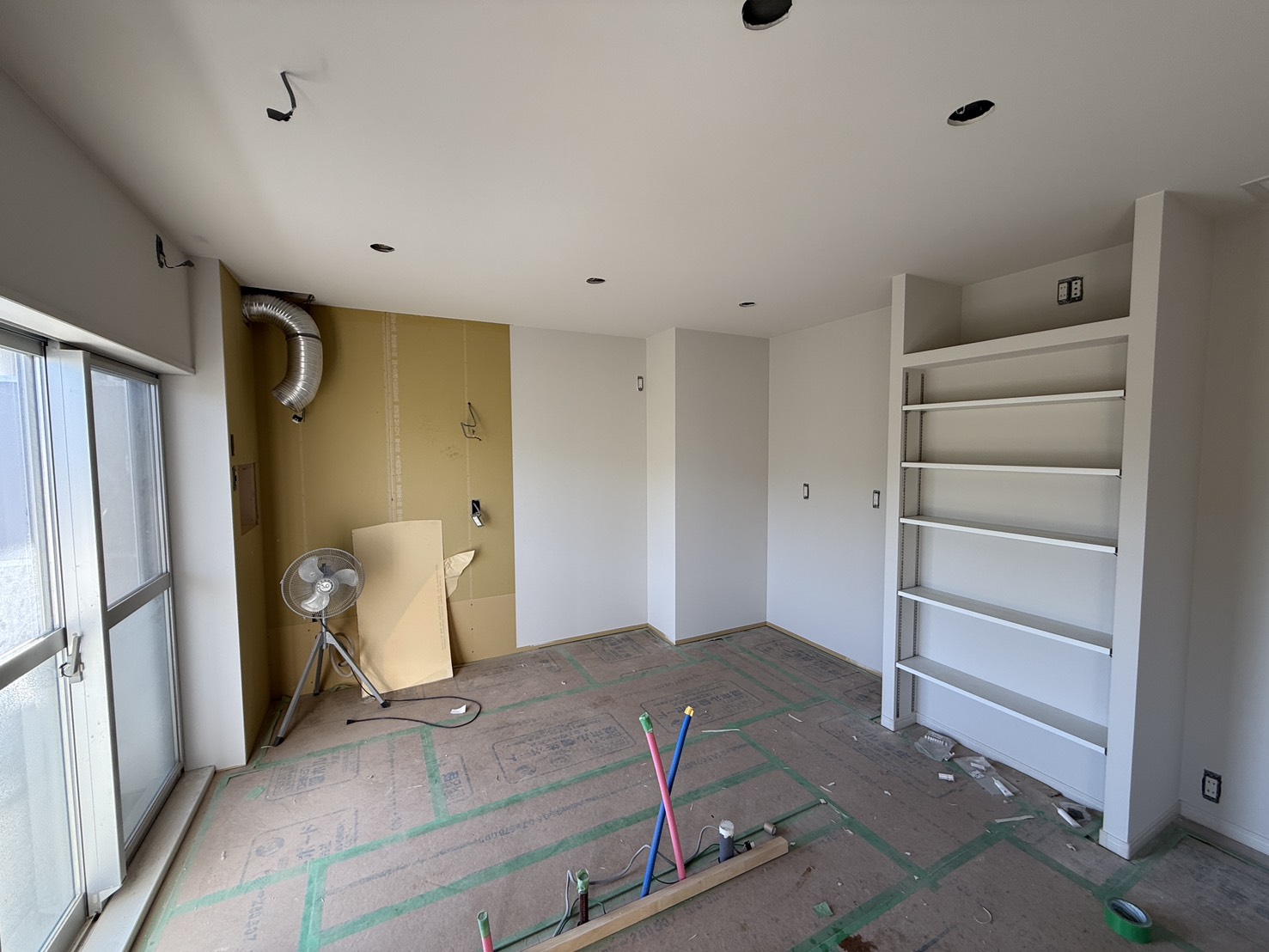

外気に接する壁面には断熱材を施工して、石膏ボードを取り付けていきます。
また床にはいよいよフローリング施工。傷がいかないよう養生しておきます。

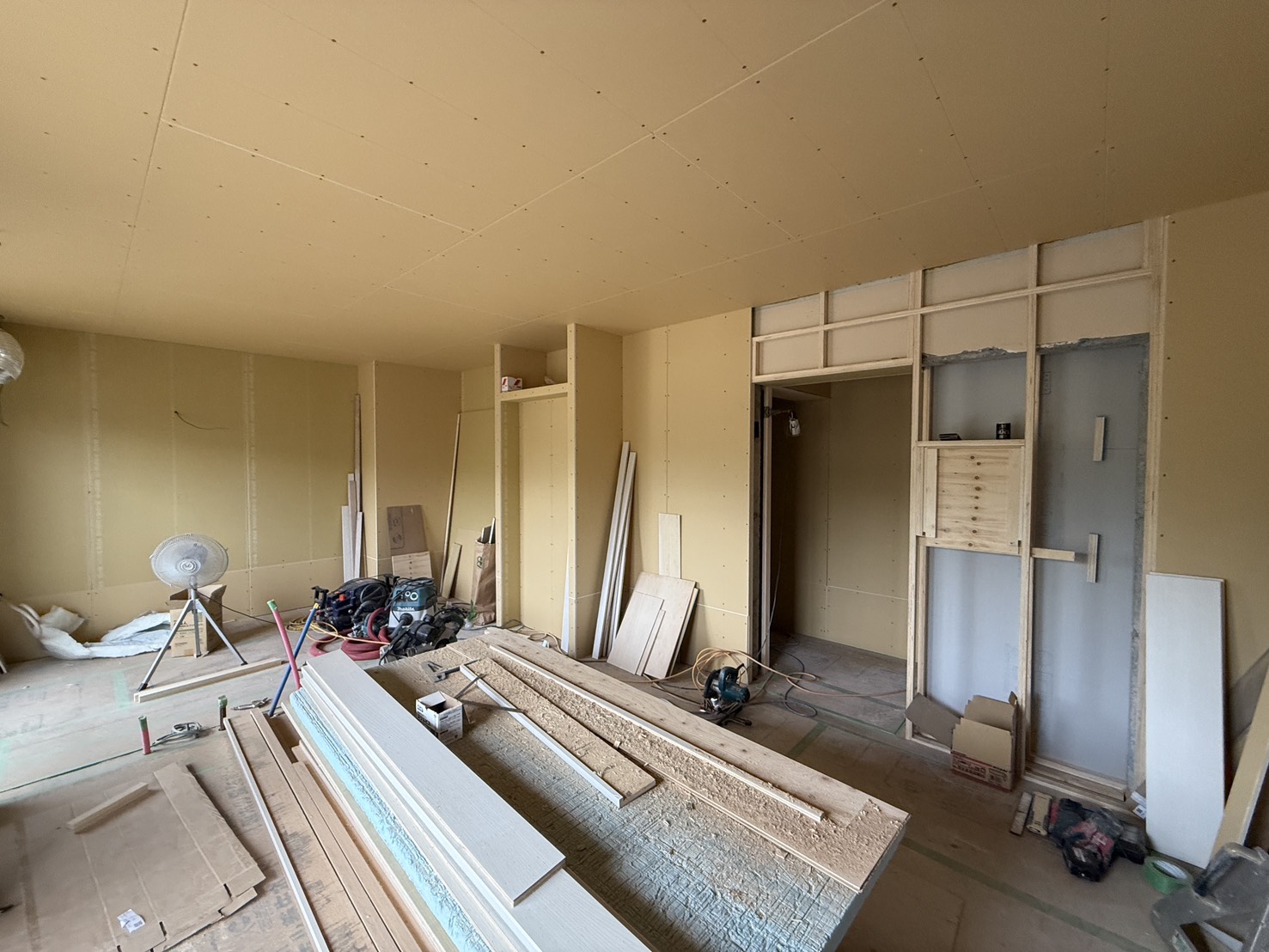

内装工事
室内写真
内装工事
内装工事
内装工事
内装工事
内装工事
内装工事
内装工事
9月23日

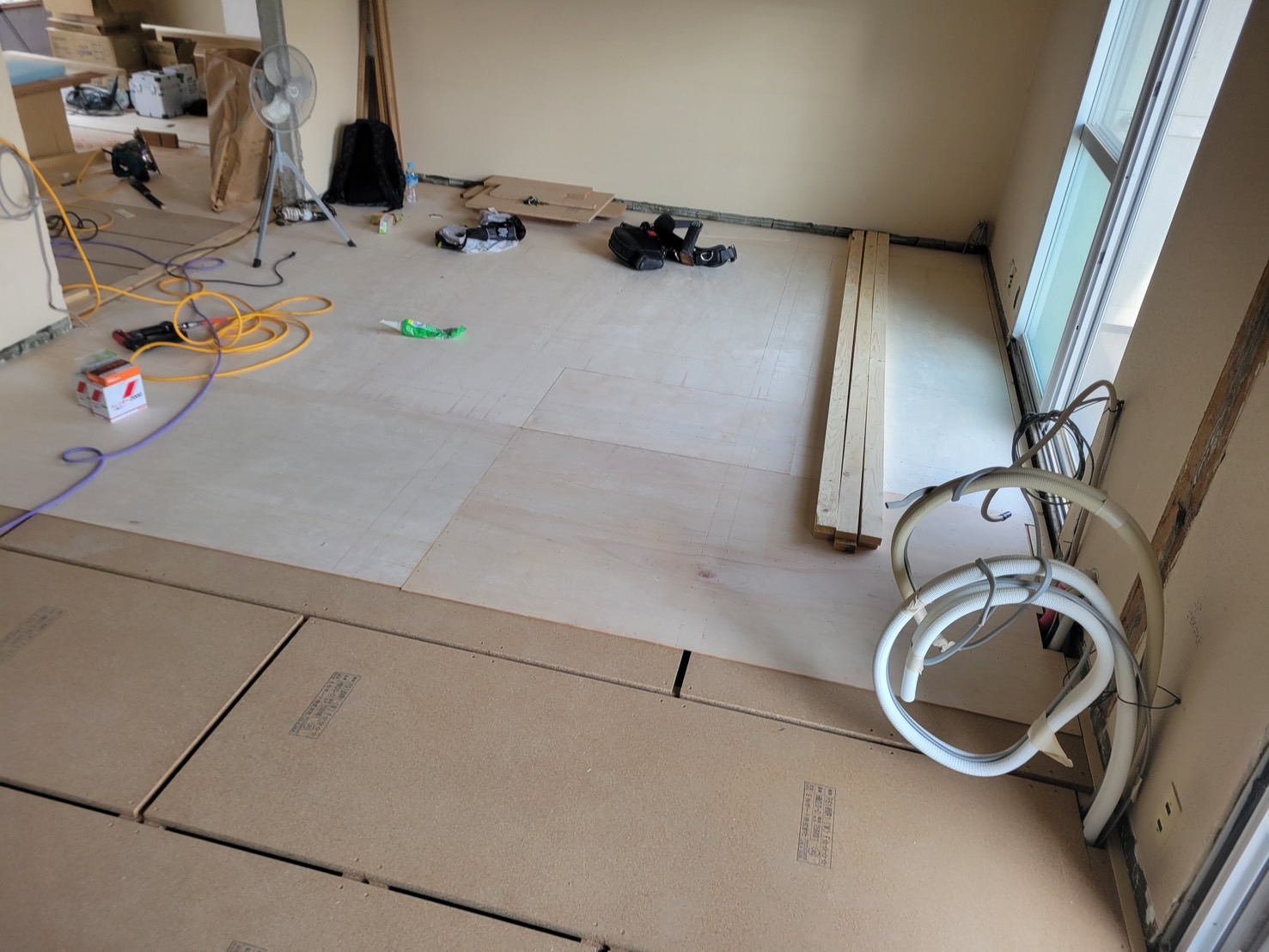

床のフロア工事も着々と進行中。
しっかりと養生。

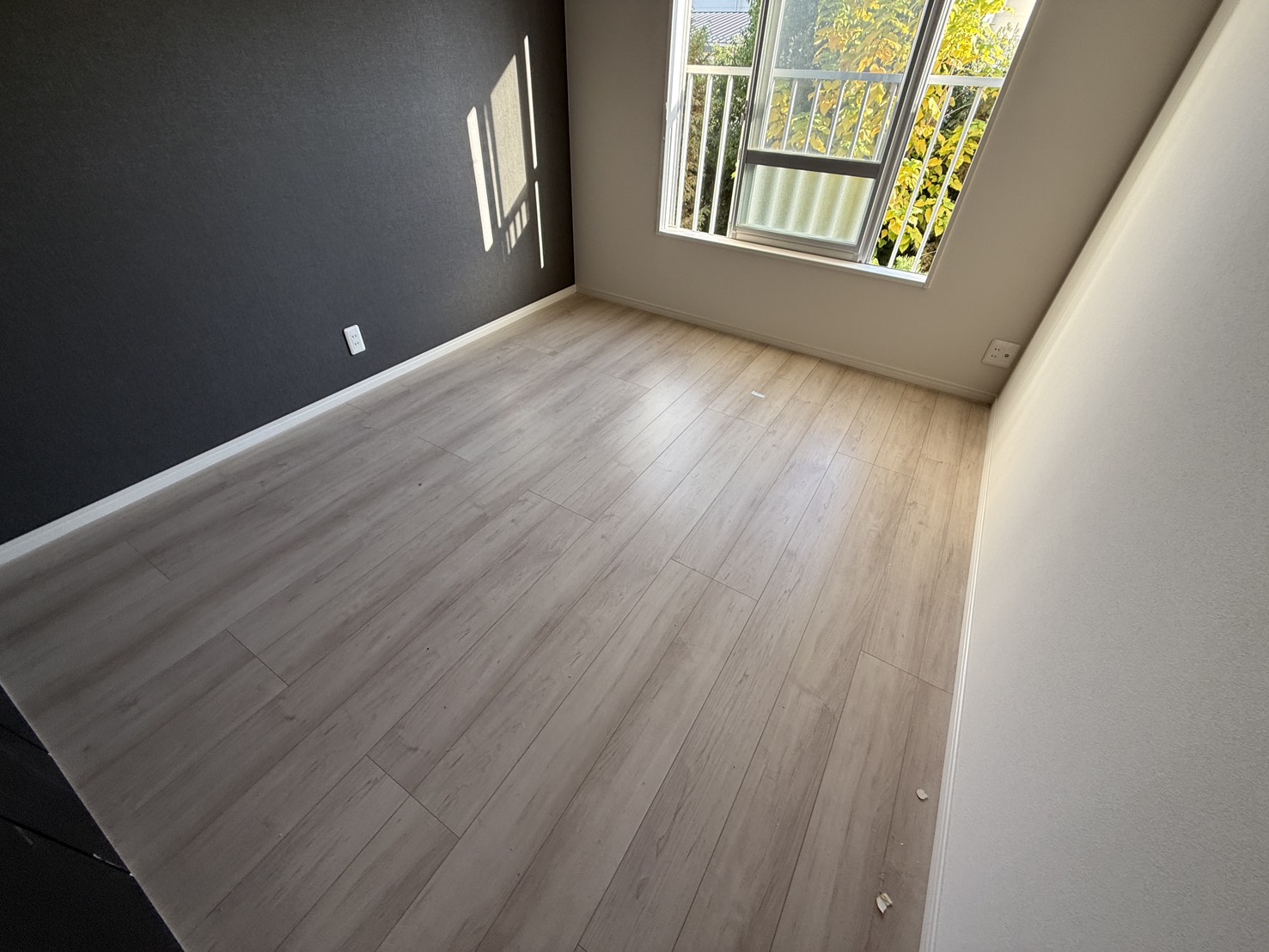

フローリング工事
フローリング工事
フローリング工事
フローリング工事
フローリング工事
フローリング工事

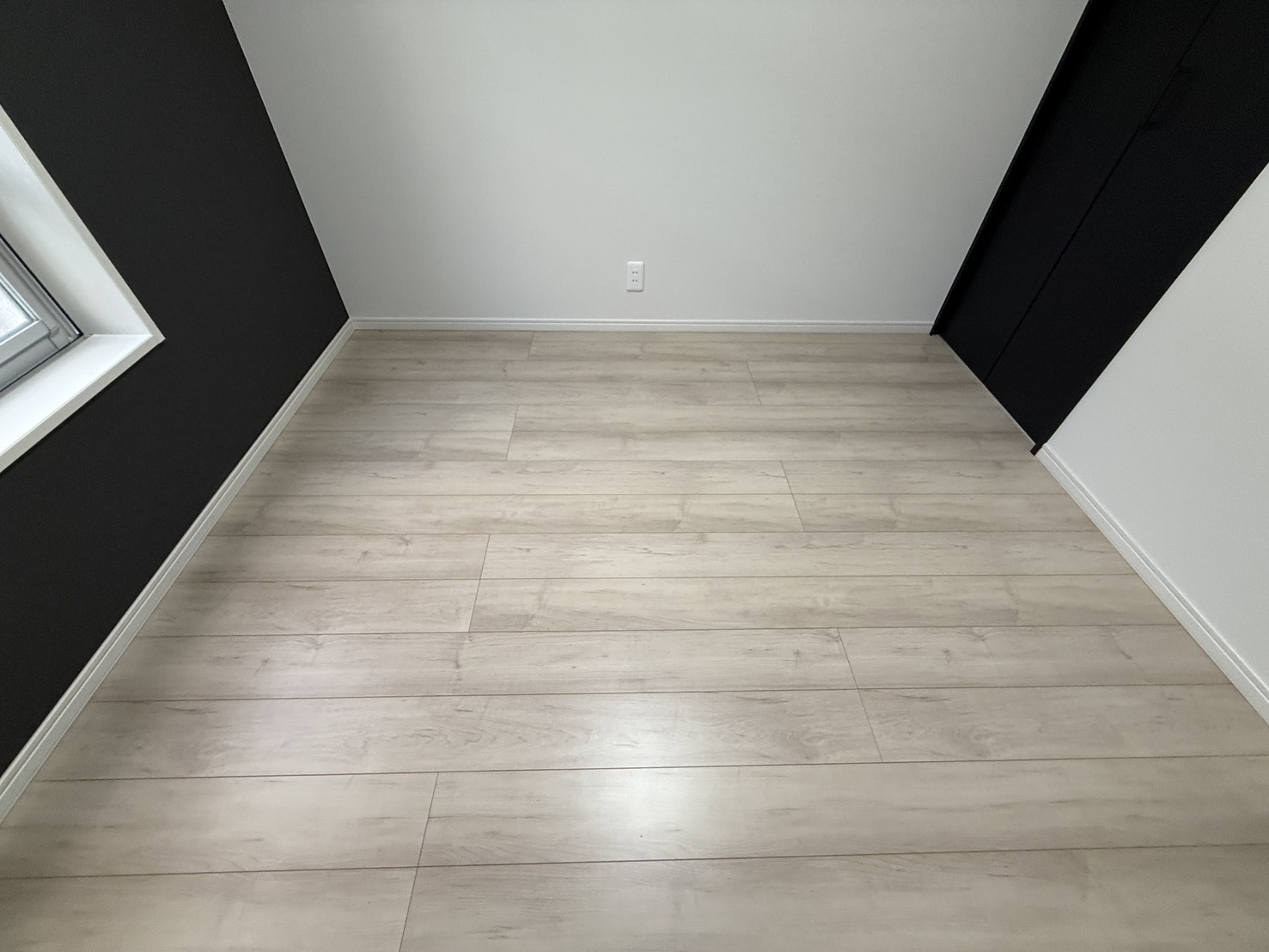

10月3日

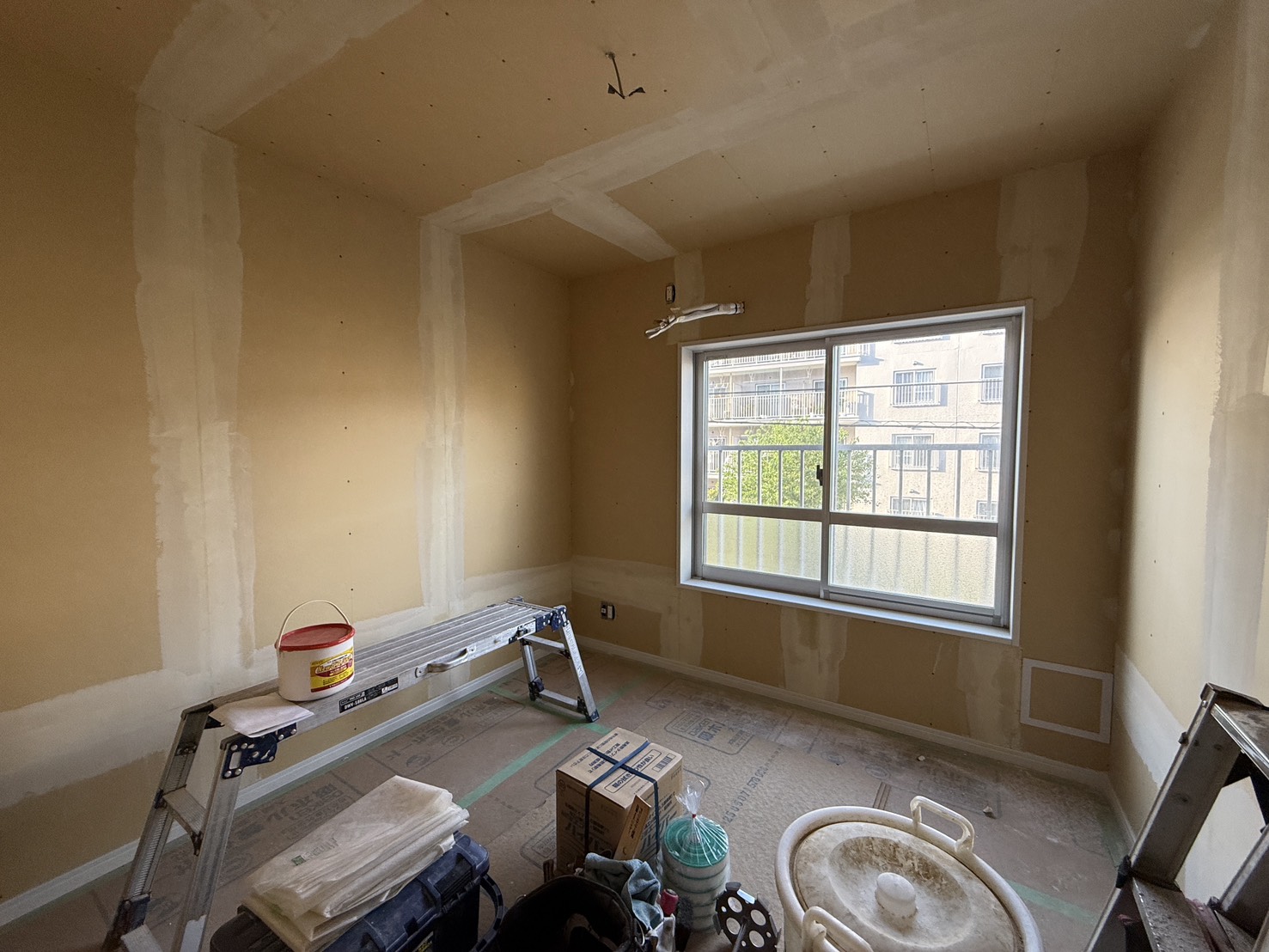

内装下地工事が順調に進んでいます。
各居室の建具も枠がつき、部屋らしく仕上がってきました。
完成が楽しみです。
内装下地工事
内装下地工事
内装下地工事
内装下地工事
内装下地工事
内装下地工事
内装下地工事
内装下地工事
内装下地工事
内装下地工事
内装下地工事
内装下地工事
10月7日

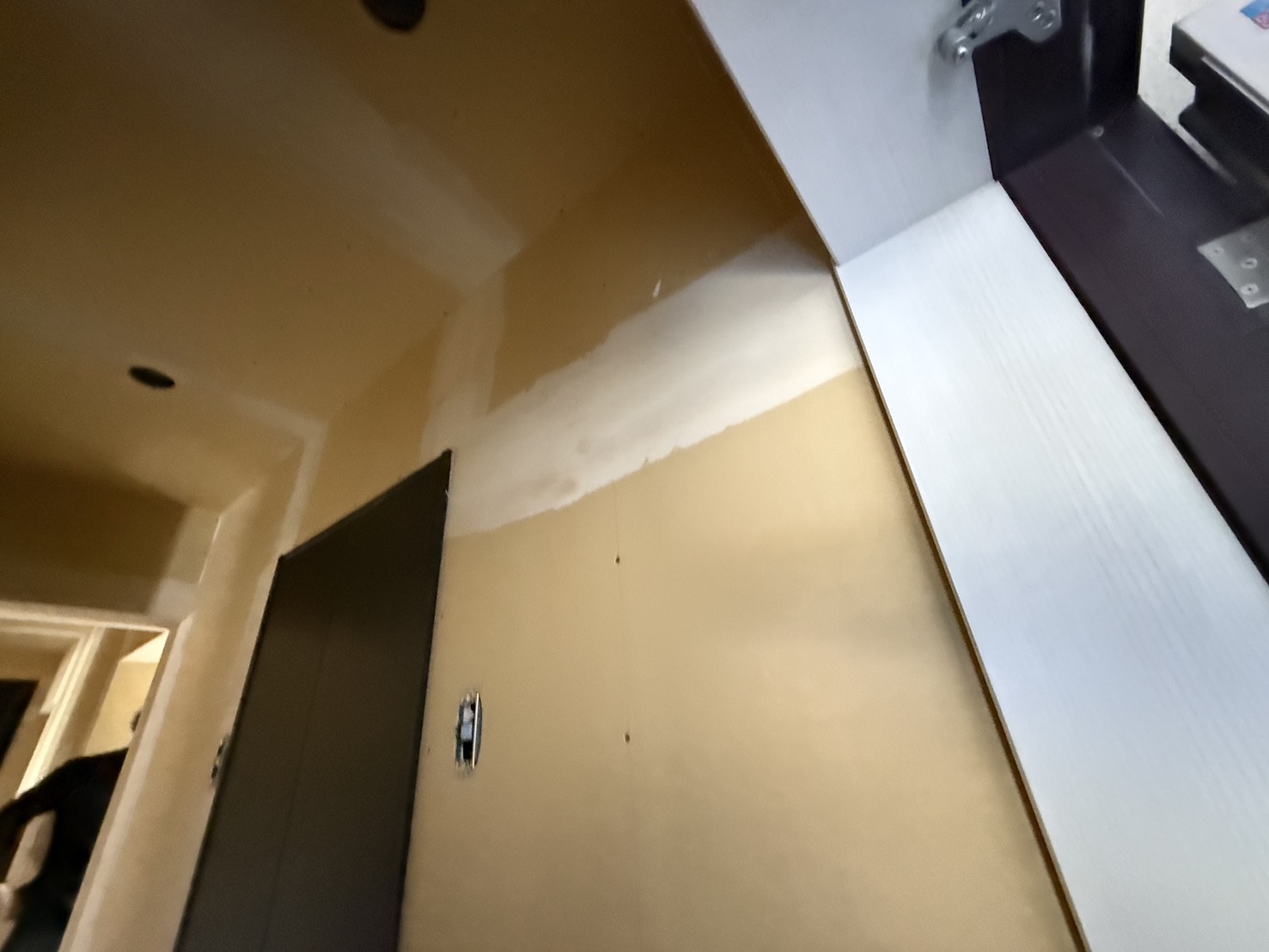

建具枠、巾木などの化粧材の取付が次々完成。
クロス貼りの準備が着々と進行していきます。
内装下地工事
内装下地工事
内装下地工事
内装下地工事
内装下地工事
内装下地工事

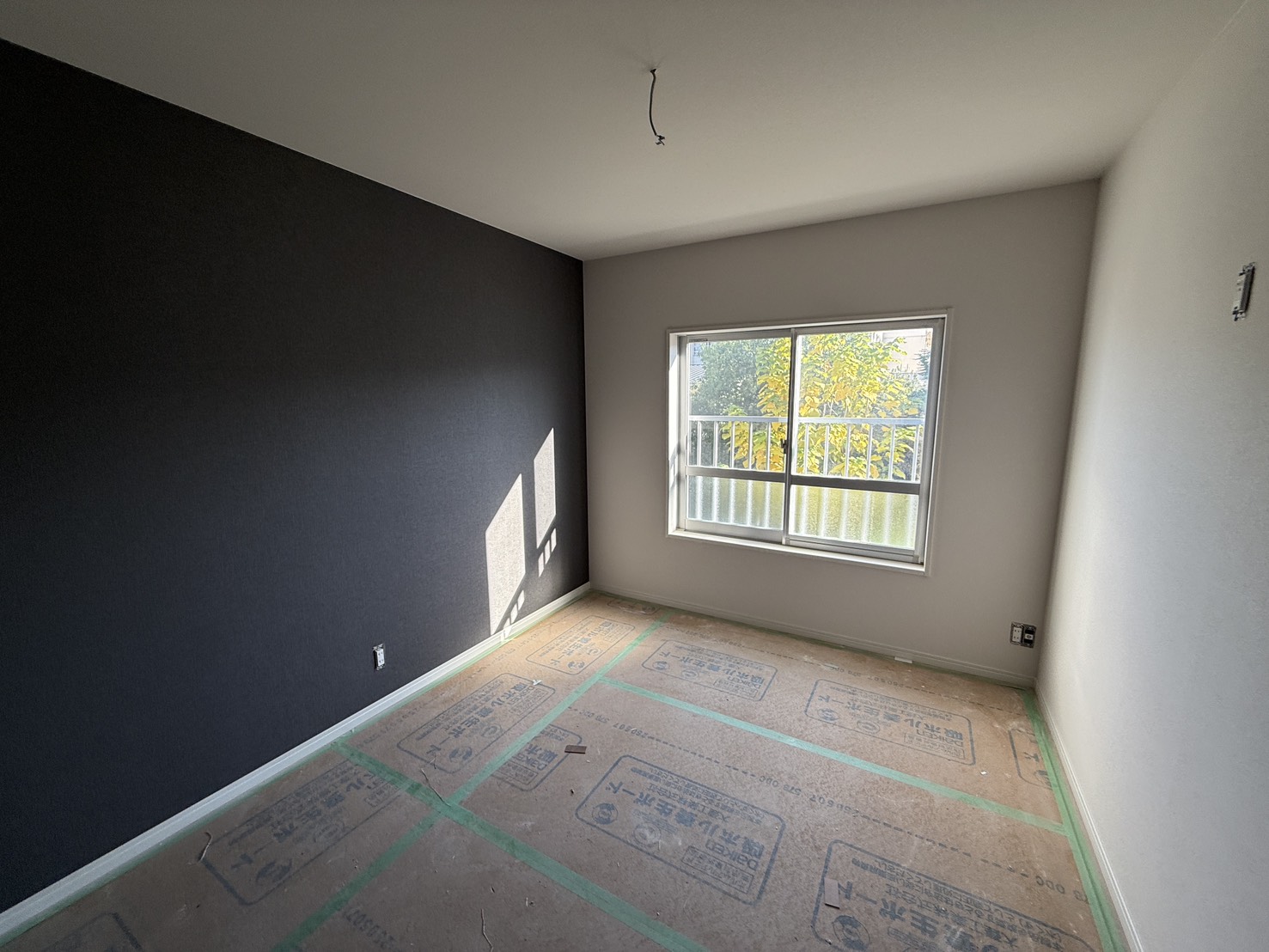

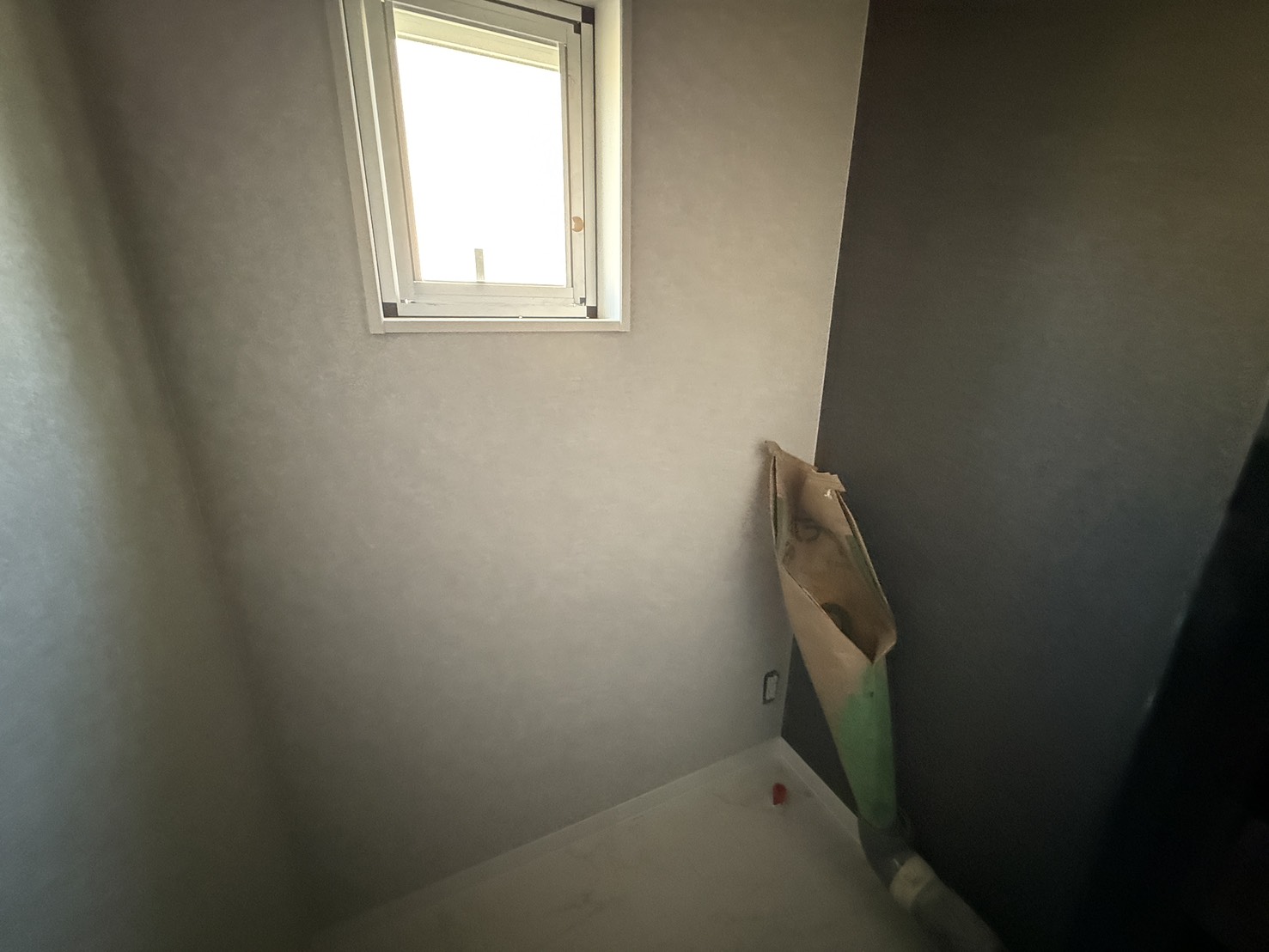

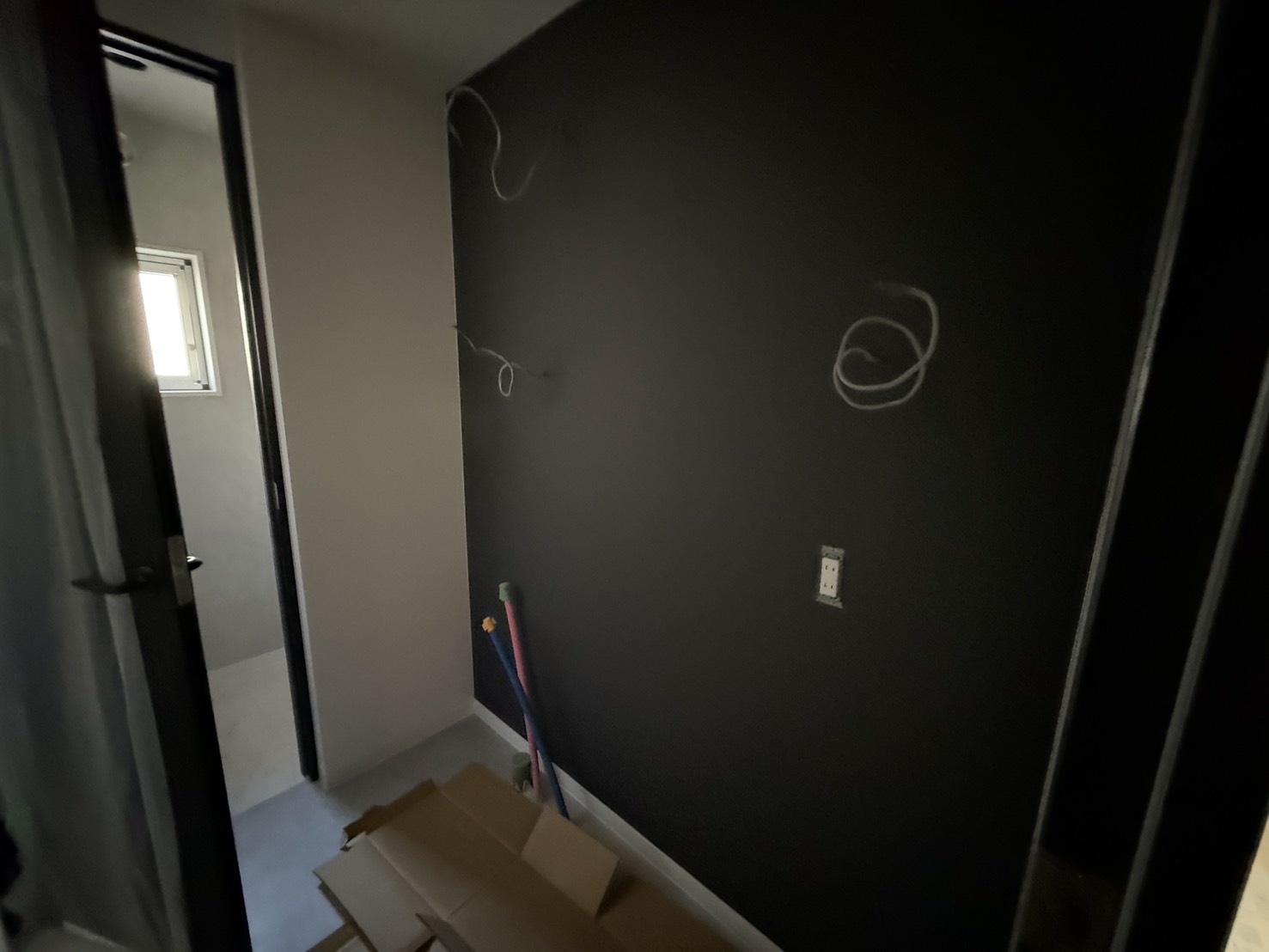

10月11日
内装下地完了。
本日より、クロス工事施工開始です。まずは、継ぎ目をパテで埋めていきます。

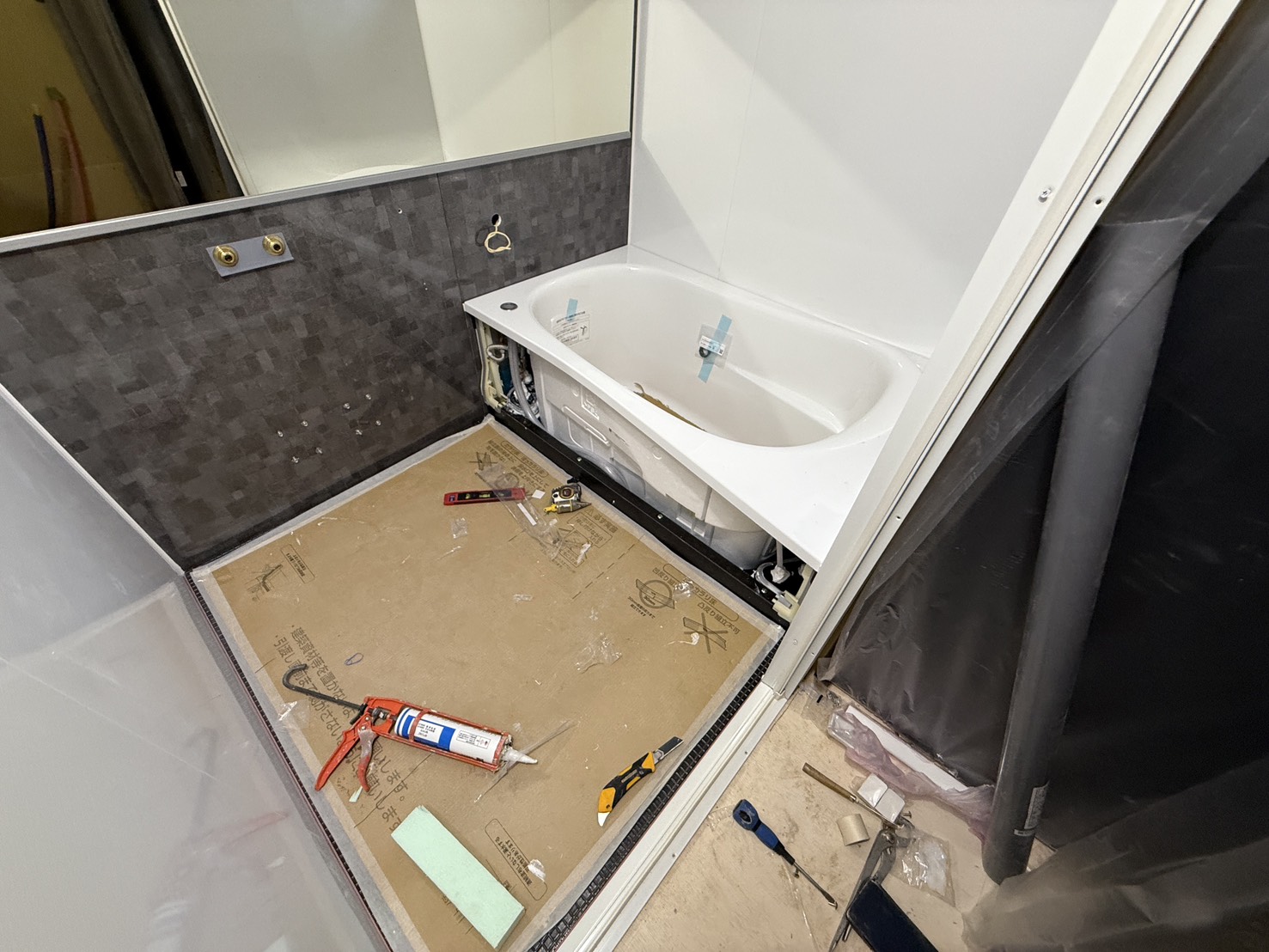

並行してユニットバス組み立て。完成に向けてラストスパートです。
内装工事
内装工事
内装工事
内装工事
内装工事
内装工事
内装工事
内装工事
内装工事
ユニットバス組立
ユニットバス組立
ユニットバス組立

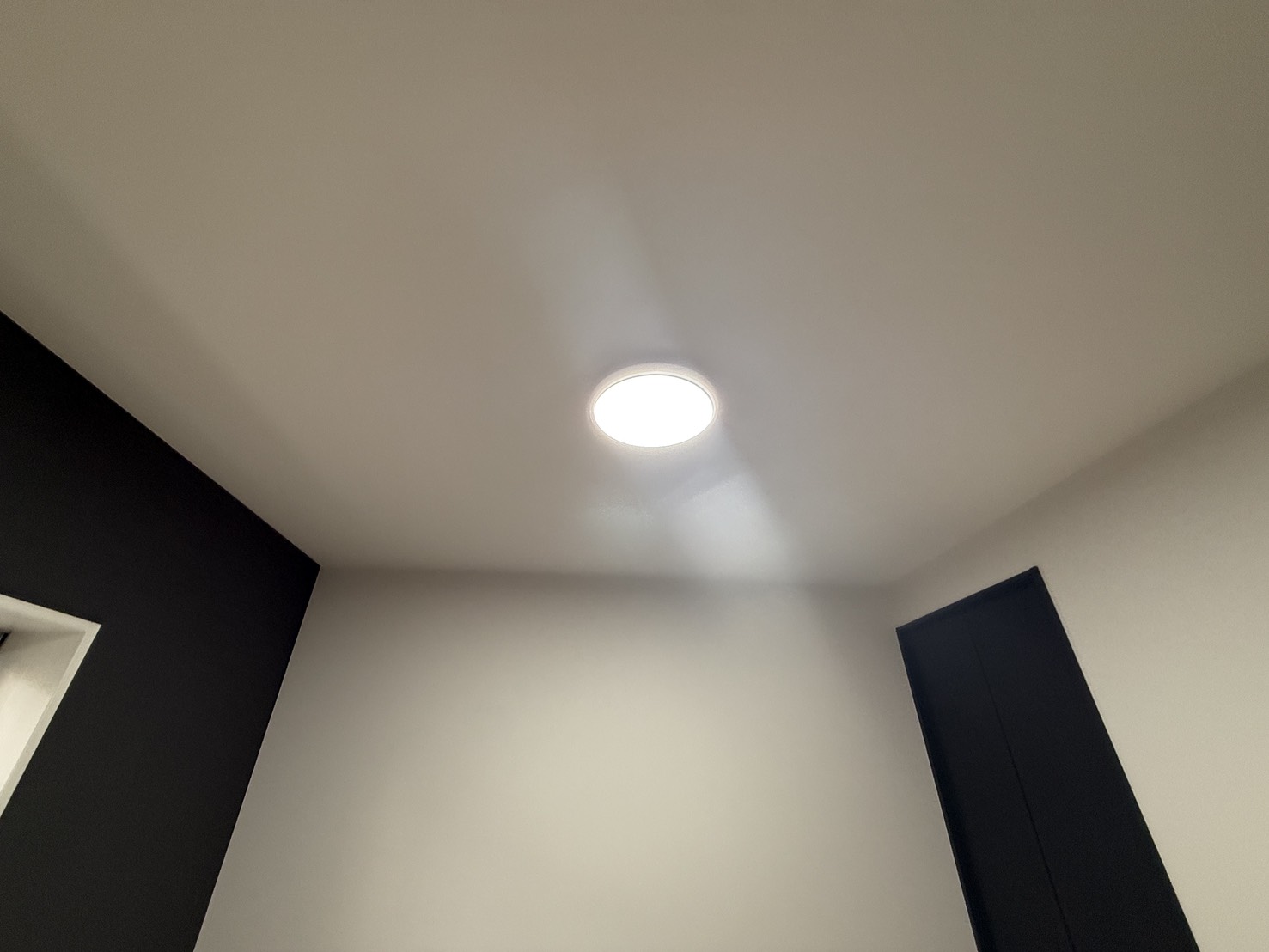

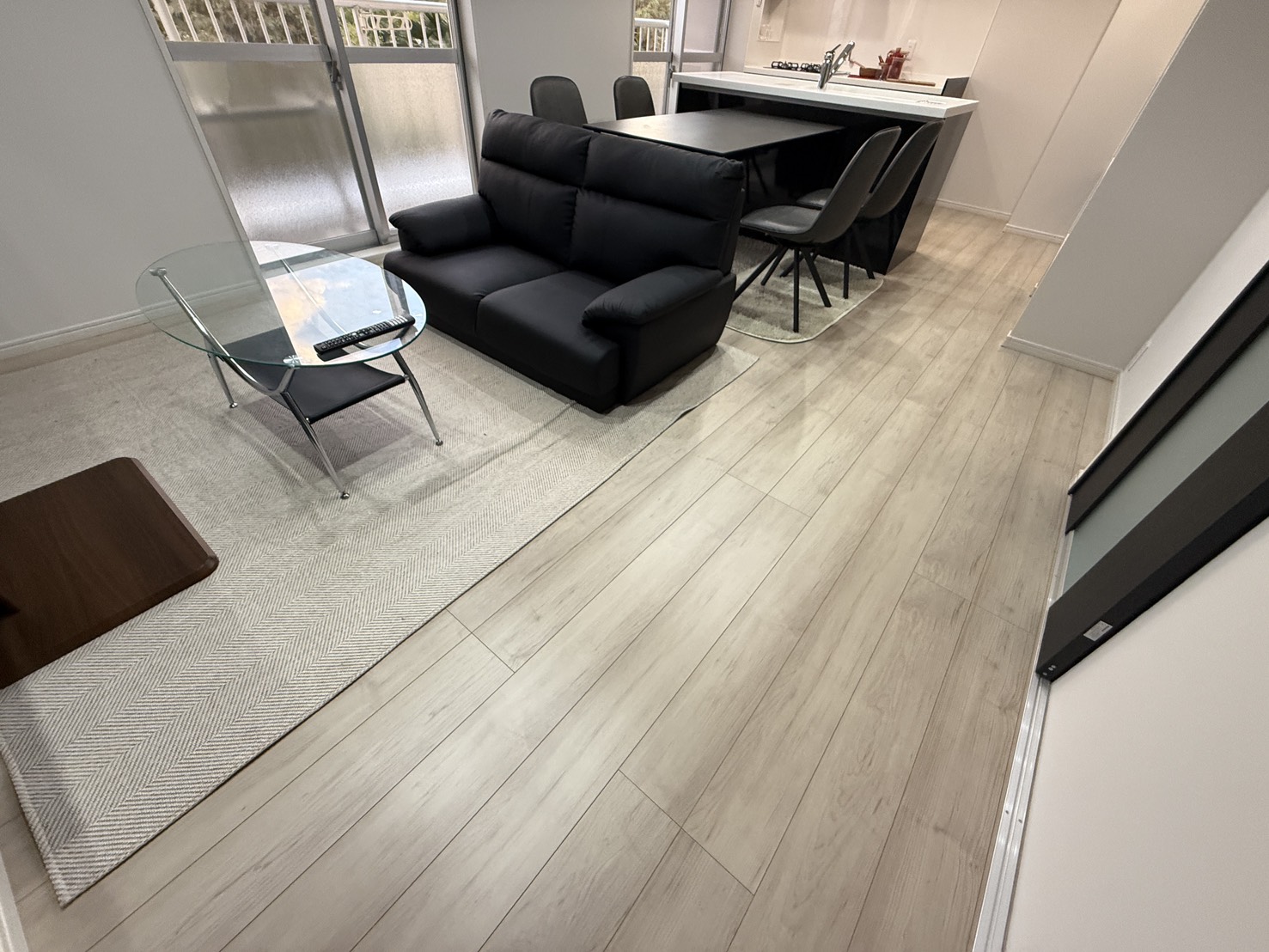

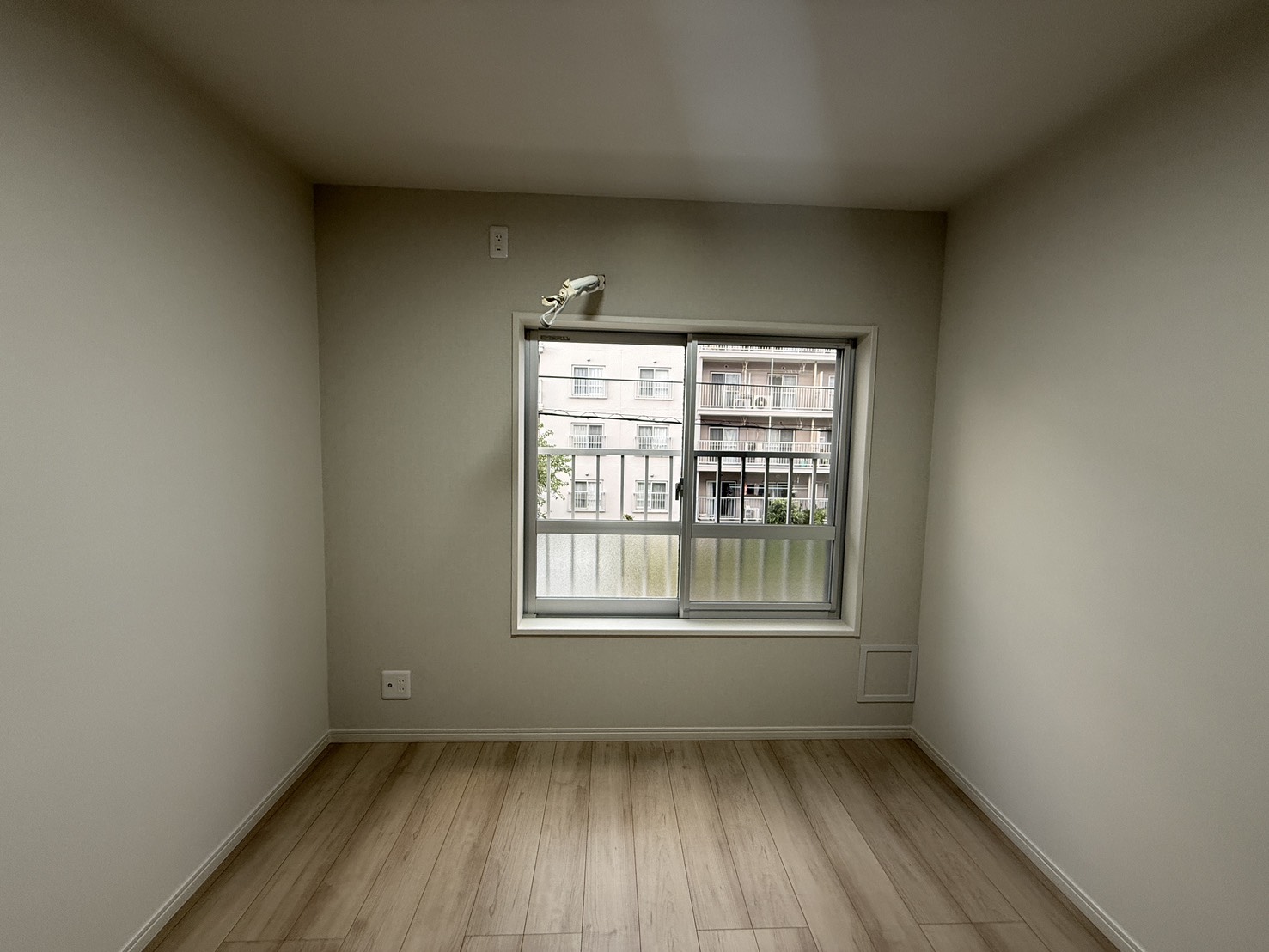

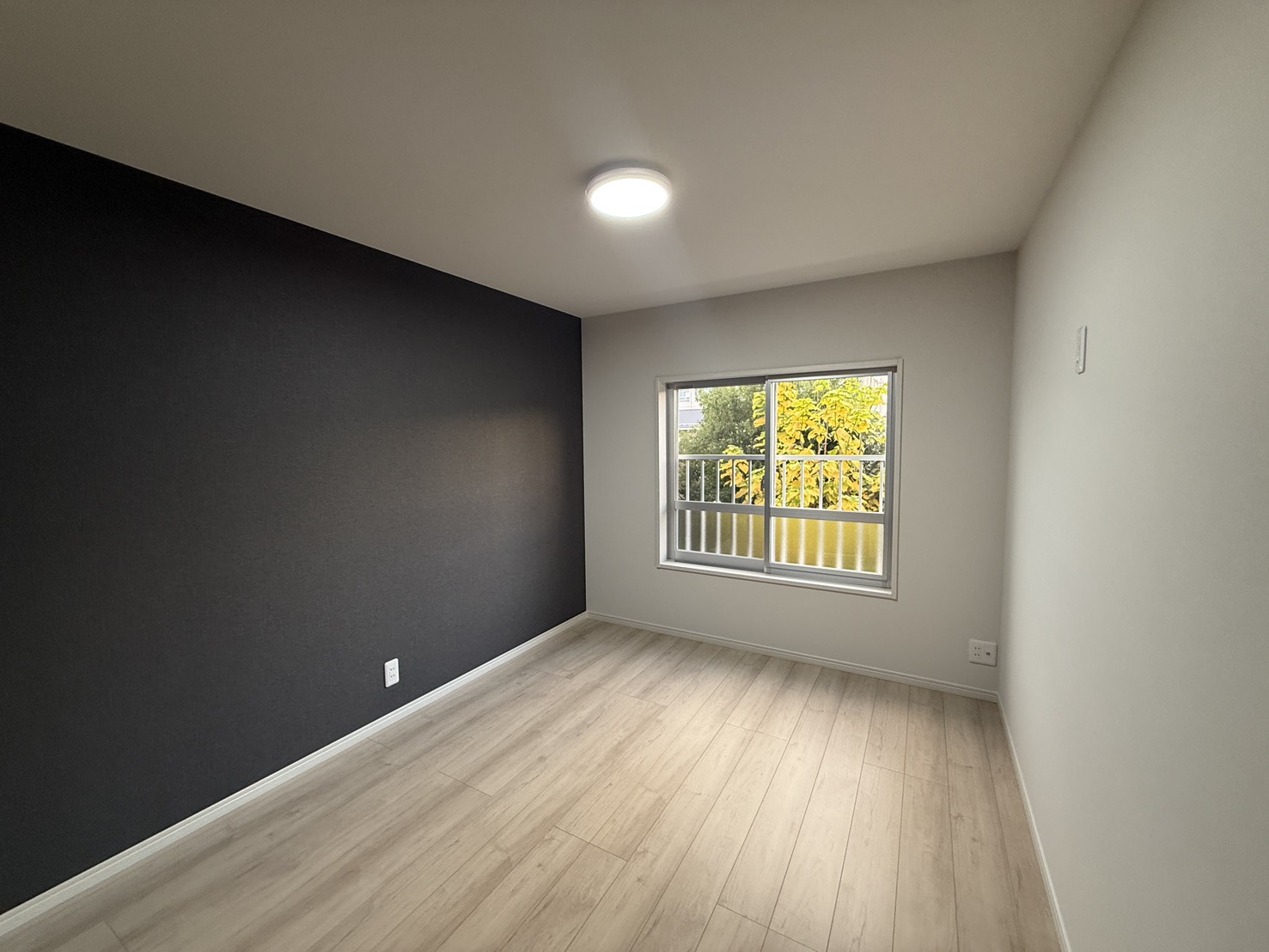

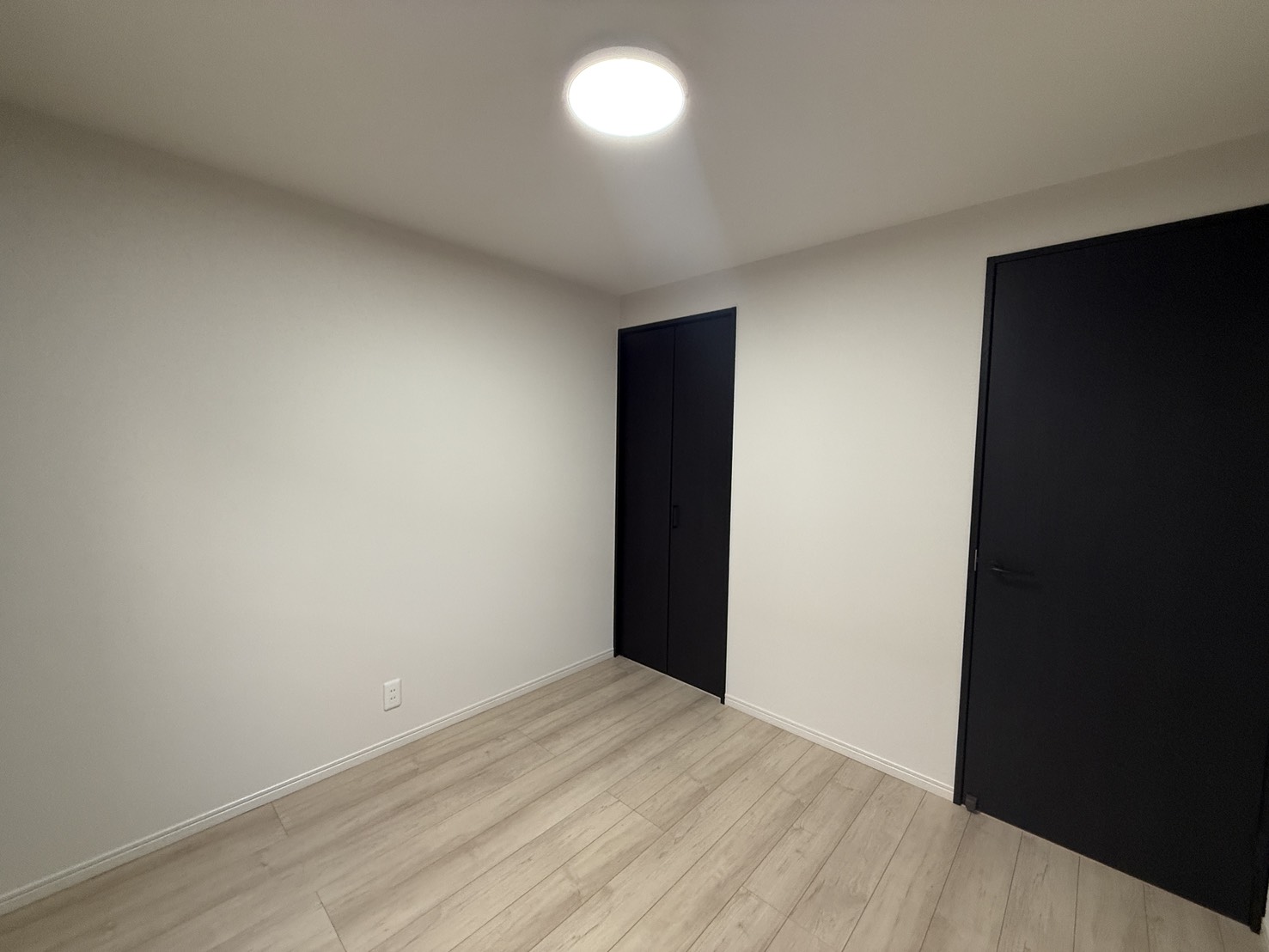

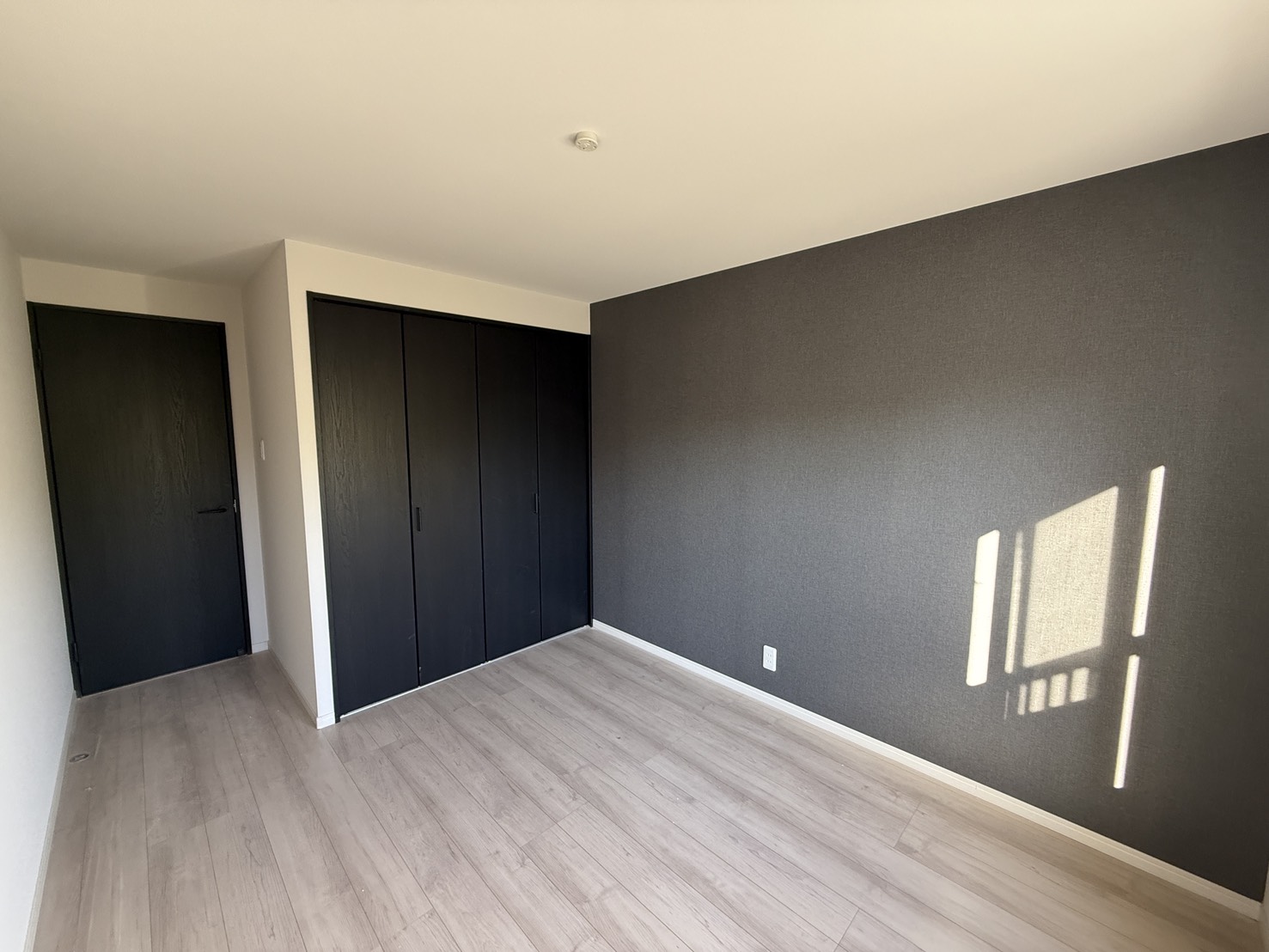

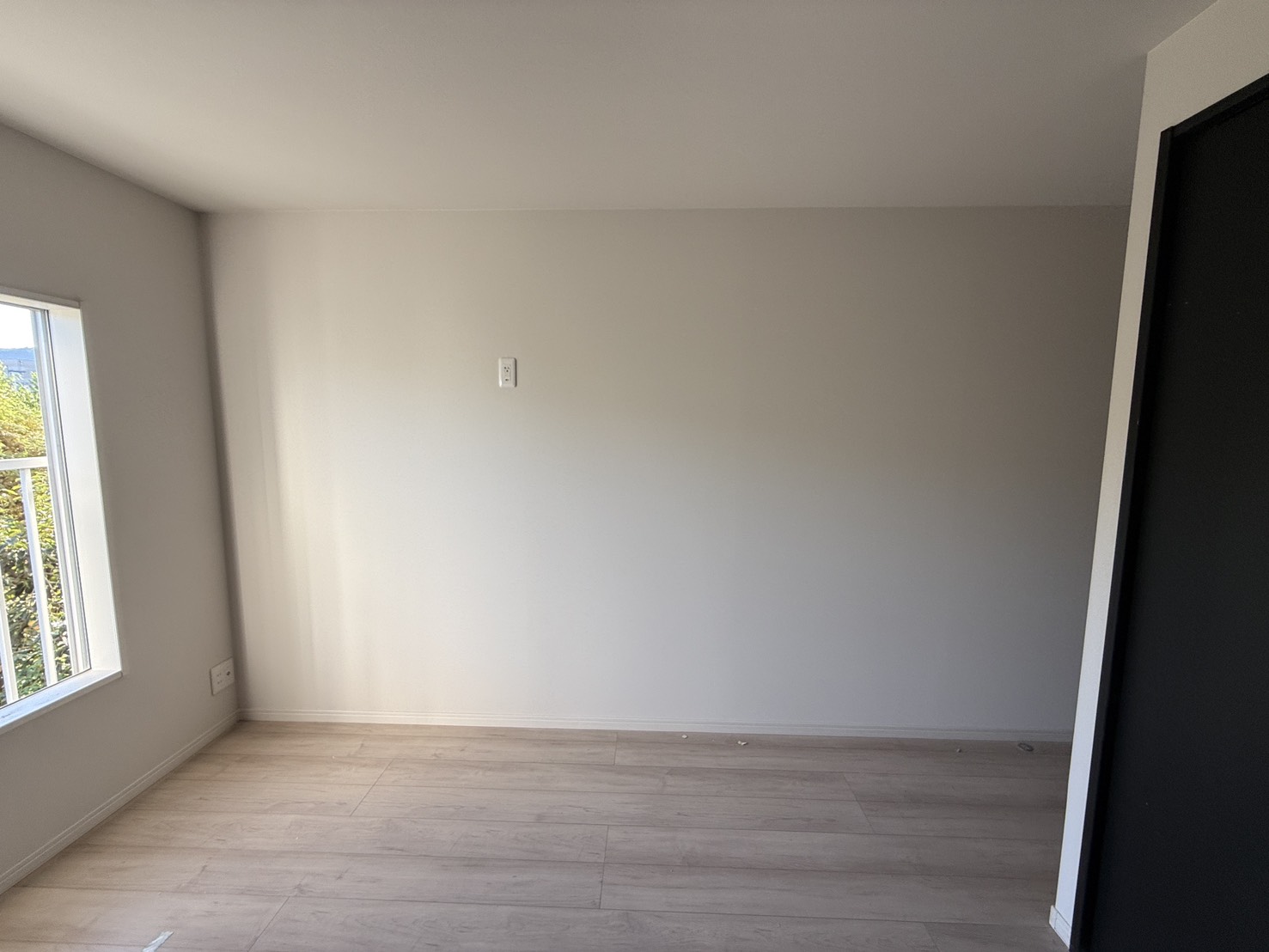

10月18日

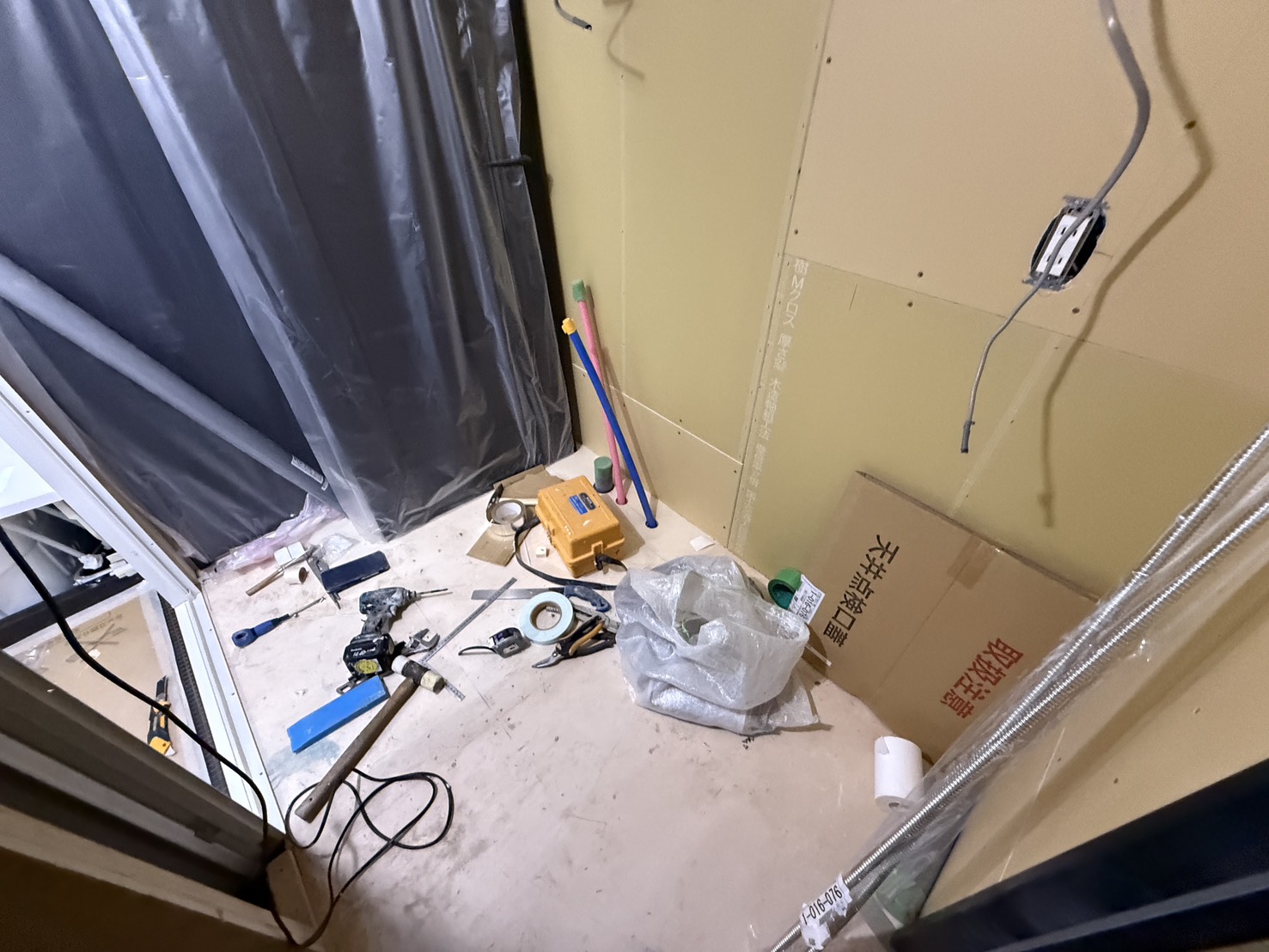

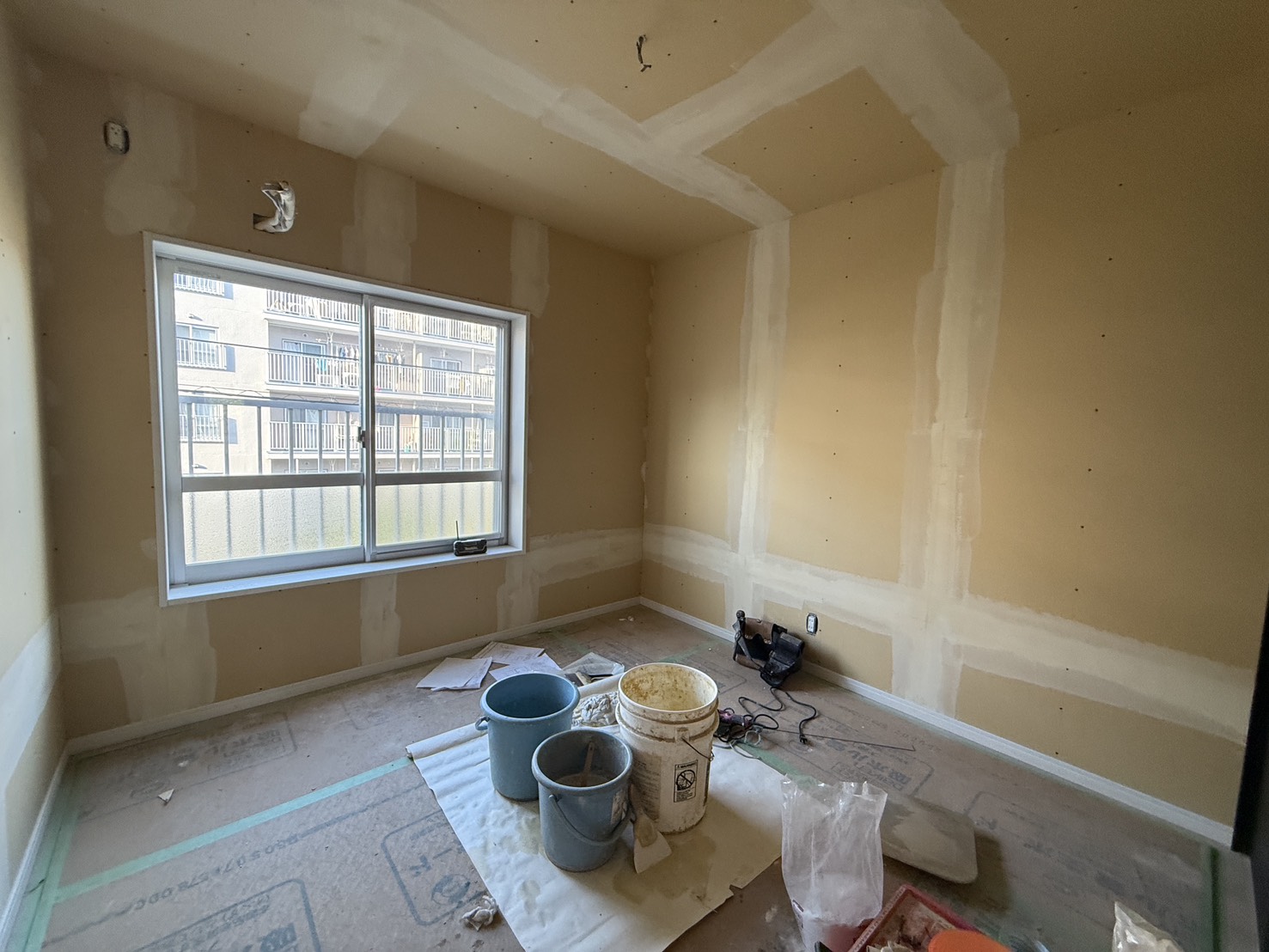

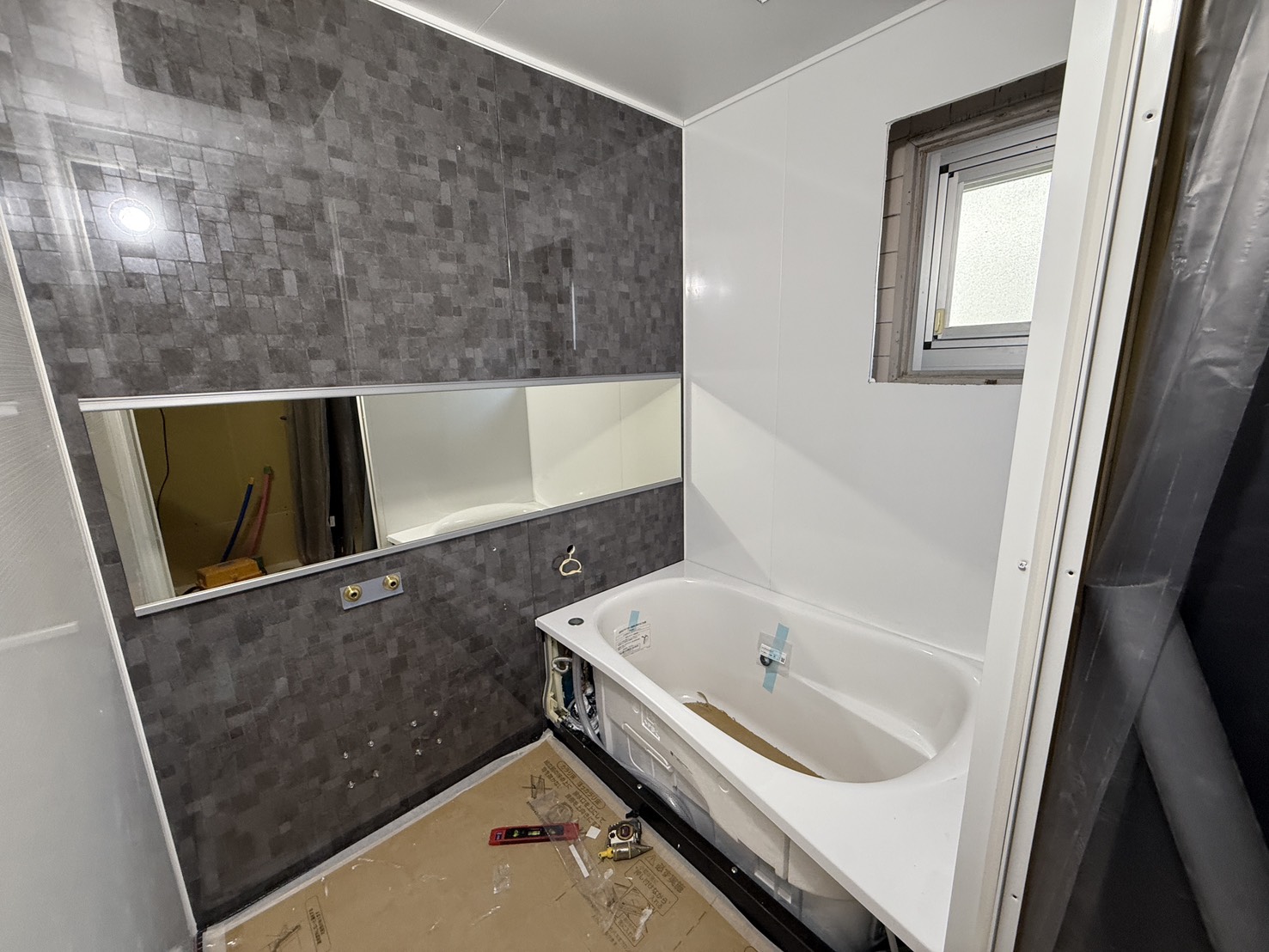

クロス工事継続施工中。
残りは水廻り設備の設置で完成です。
クロスが貼られるとお部屋のイメージがずいぶんしやすくなりました。
クロス工事
クロス工事
クロス工事
クロス工事
クロス工事
クロス工事

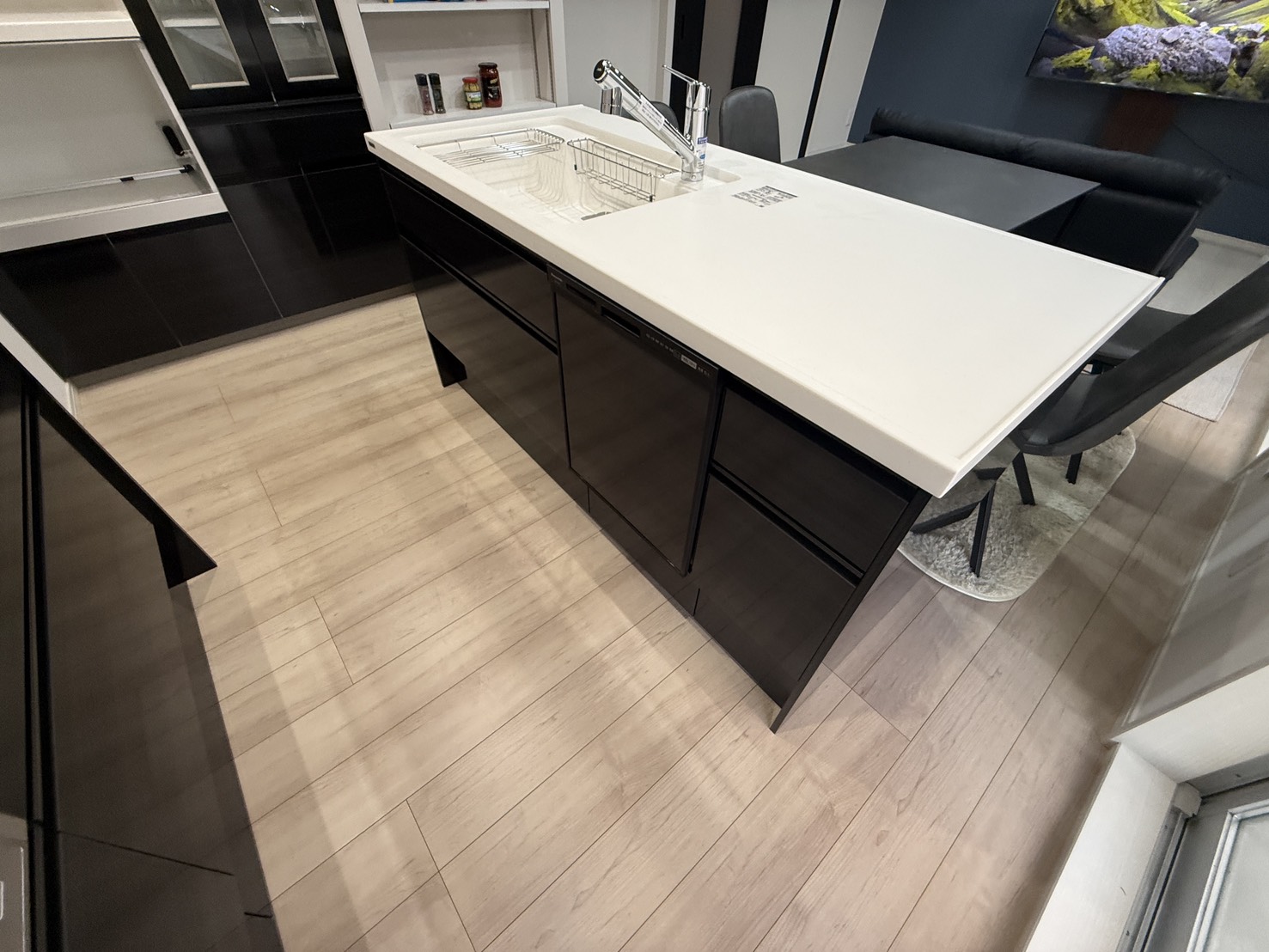

キッチン
トイレ

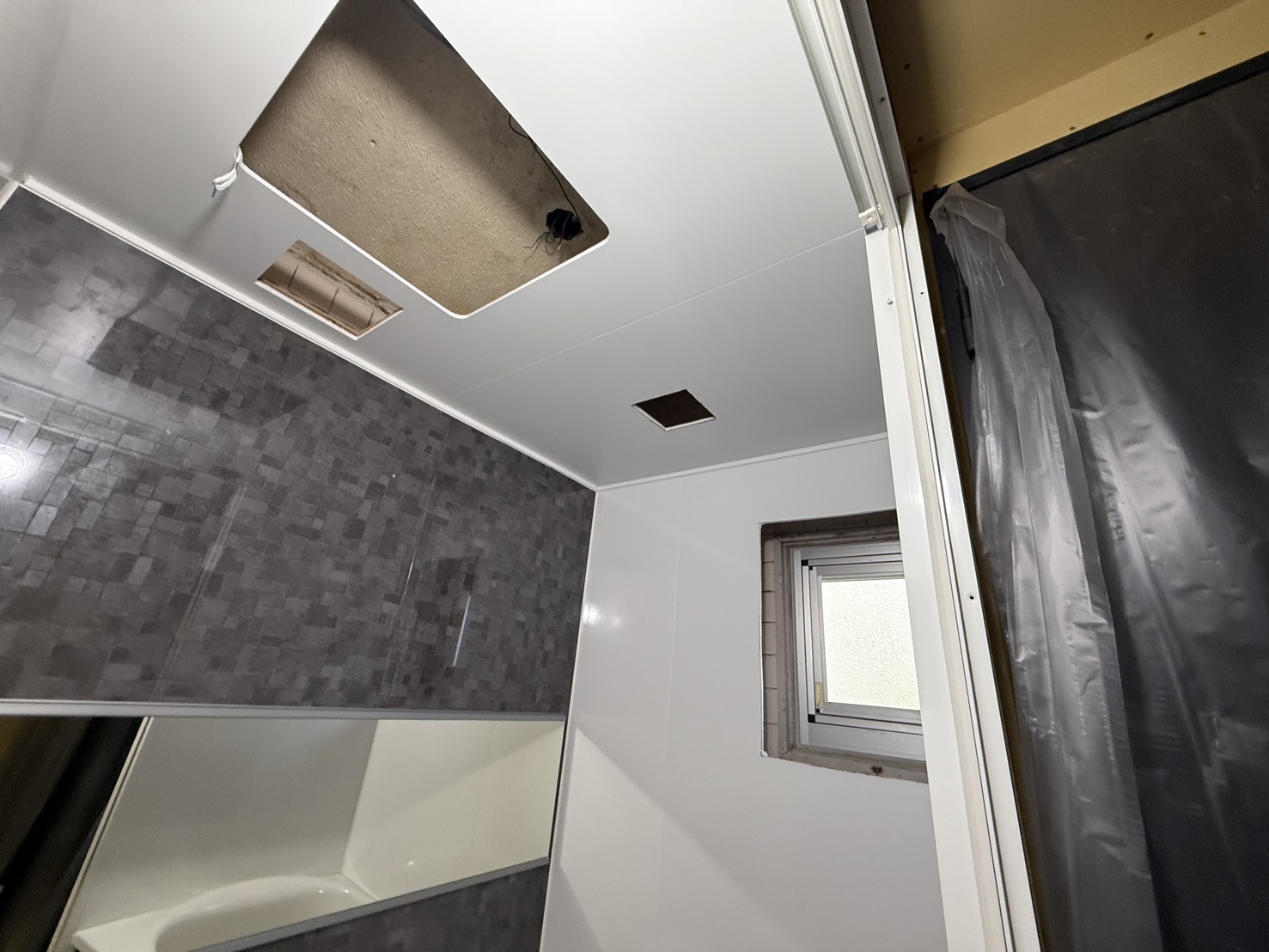

お風呂
洗面

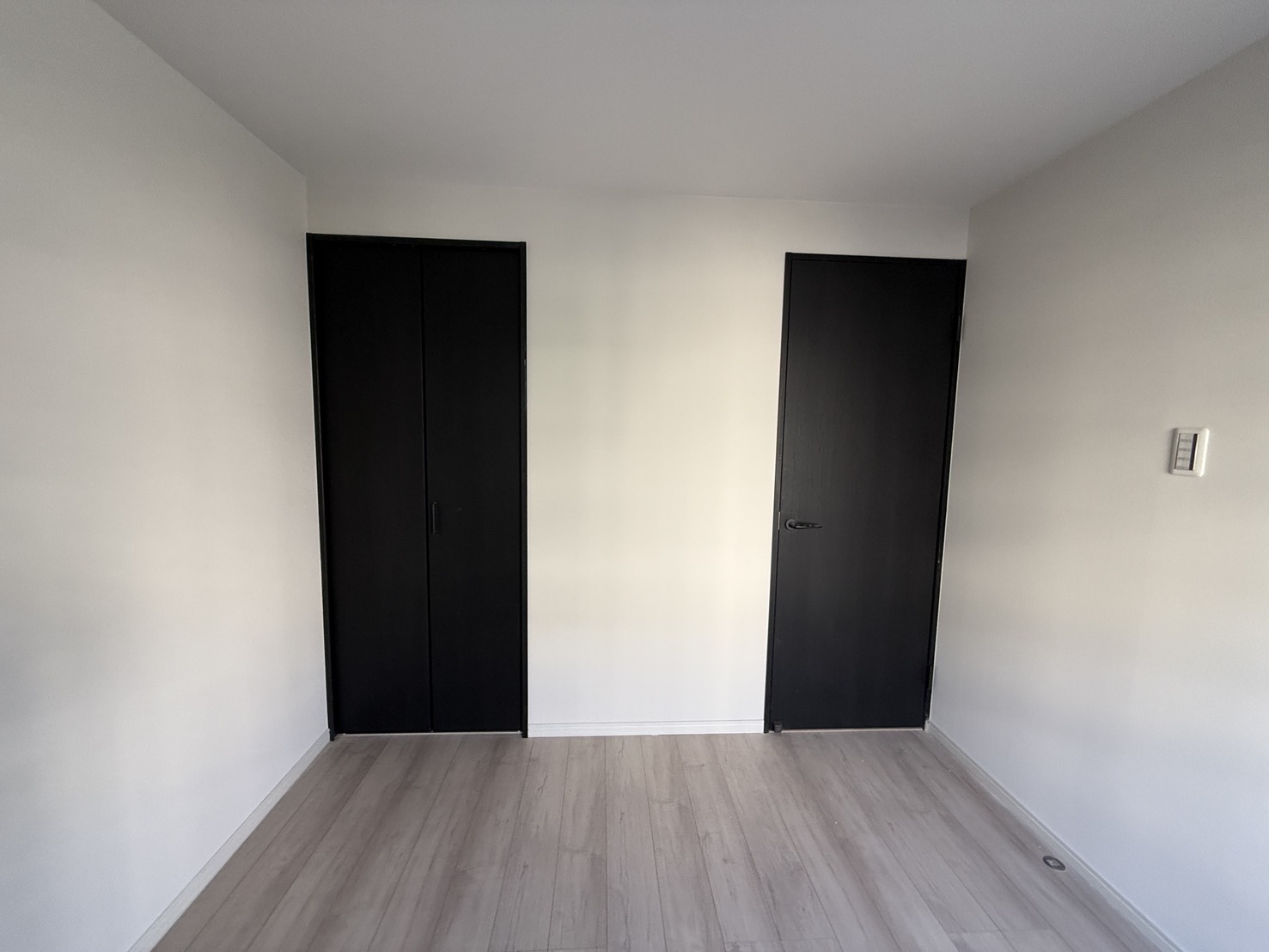

建具

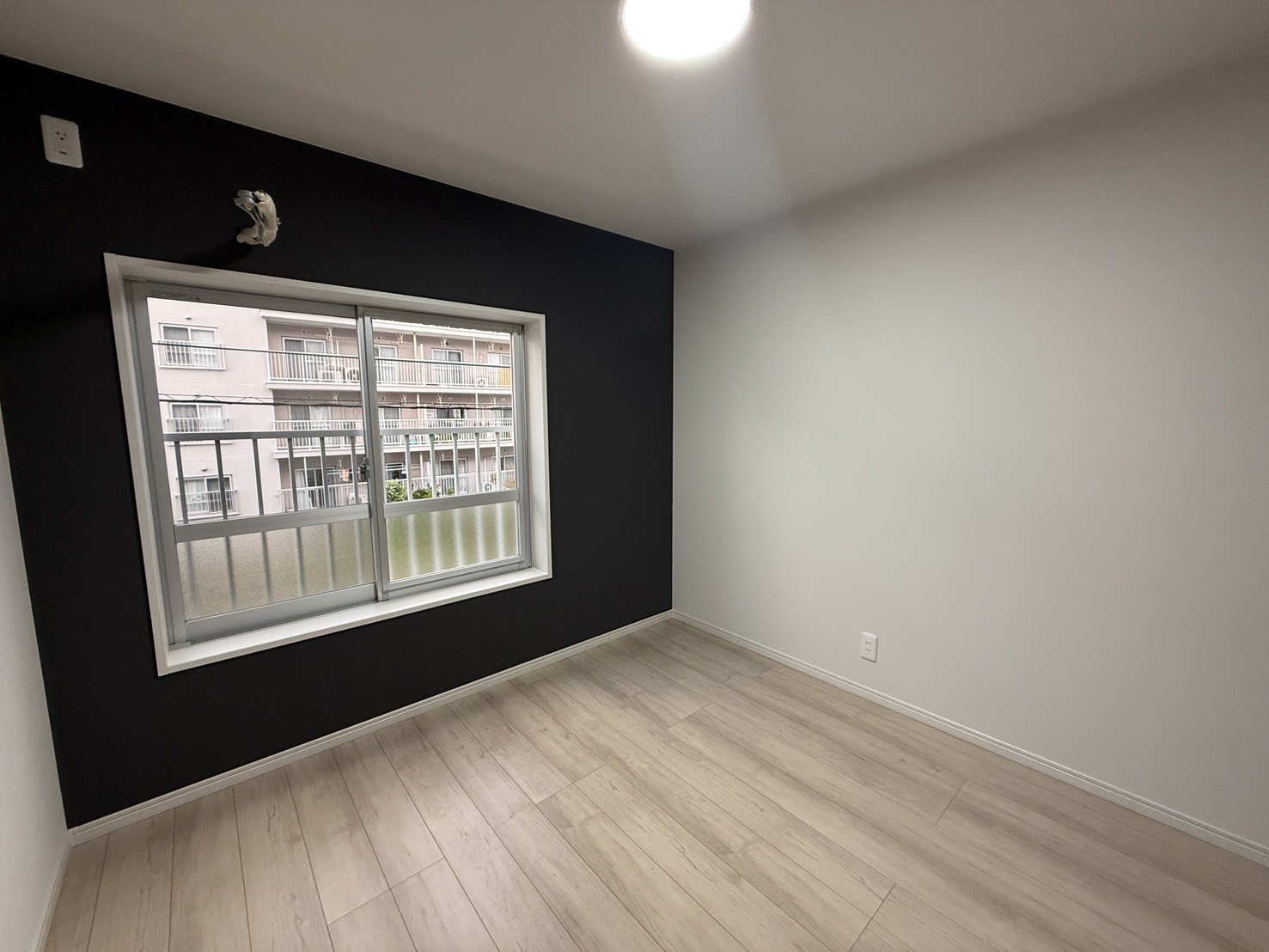

床
畳
外壁
